Instagram Facebook you tube TikTok

現場レポート

可児市 完工事例

岐阜県可児市下切 新築工事

2023.1.13

キッチンに立っていても、日の光が差し込み明るい空間になりましたね。
スキップフロアからも見下ろせるので、お勉強中のお子様も家族を感じられて安心ですね。

2023.1.13

スキップフロア(中二階)に設けたスタディーコーナー。
リビング学習は集中力を高めると言います。
スキップフロアだとテレビなどの誘惑から遠ざけることもできますね。

2023.1.13

少し広く取ったバルコニーではお天気のいい日にはベランピングや天体観測が出来そう。
せっかく注文で建てるならちょっとした贅沢空間もありなのでは!?

2023.1.13

リビングダイニングに隣接したインナーテラス。
周囲を気にせずくつろぐことが出来そうですね。
お子様が小さい時にはプール遊びも出来ますね!

2022.12.17

外構工事が行われています。
外構をやるかやらないかでお家の見え方が全然違います!
これからご検討される方は、予算組や外構イメージまで是非ご相談くださいね!

2022.12.11

外部の工事も終盤です。
貼り分けが目を惹く建物ですね!

2022.12.11

クロス工事も終わり、電気関係の取り付けも進んでいます。
内部の工事も終わりが見えてきました。
建具やカーテンの取り付けなどが行われると、いよいよ完成です!

2022.12.9

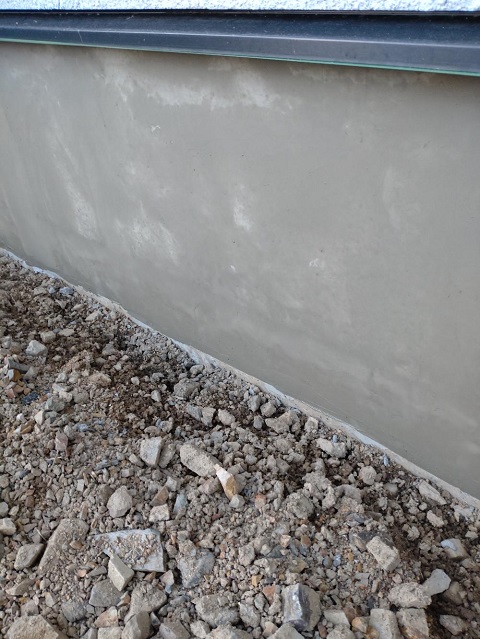

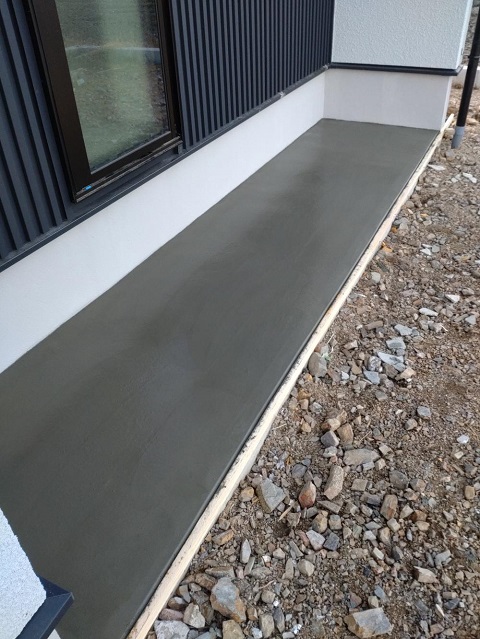

外部の左官工事が行われています。
基礎の化粧仕上げ、玄関ポーチ、土間等の工事が行われています。

2022.12.2

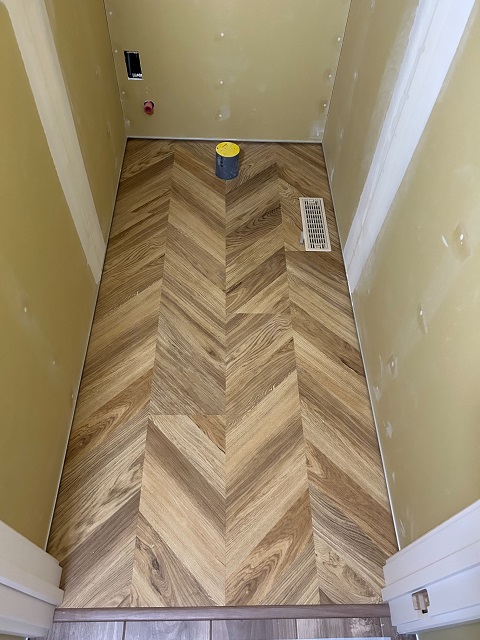

トイレのクッションフロアが施工されています。
水にぬれてもさっと拭き取れるクッションフロアですが、リアルな木目ですね!
木目のほか、石目やタイル調などいろんな種類があるのでおトイレもおしゃれに仕上がります!

2022.11.27

外部の工事も終盤となり、完成が近づいてきました。

2022.11.27

内部はクロス工事が始まっています。
まずはボードの継ぎ目等の凹凸をパテで平らにしていきます。
その後、クロスを貼っていきます。

2022.11.26

基礎部分は土台と立ち上がり部分と2度に分けてコンクリートを流すので、どうしても継ぎ目が出来ます。
左官工事できれいに仕上げていきます。

2022.11.25

外壁工事、雨樋取り付けなどの外部工事が完了し足場が解体されました。
隠れていた建物全体が見えるようになりました。

2022.11.15

大工工事が進んでいます。

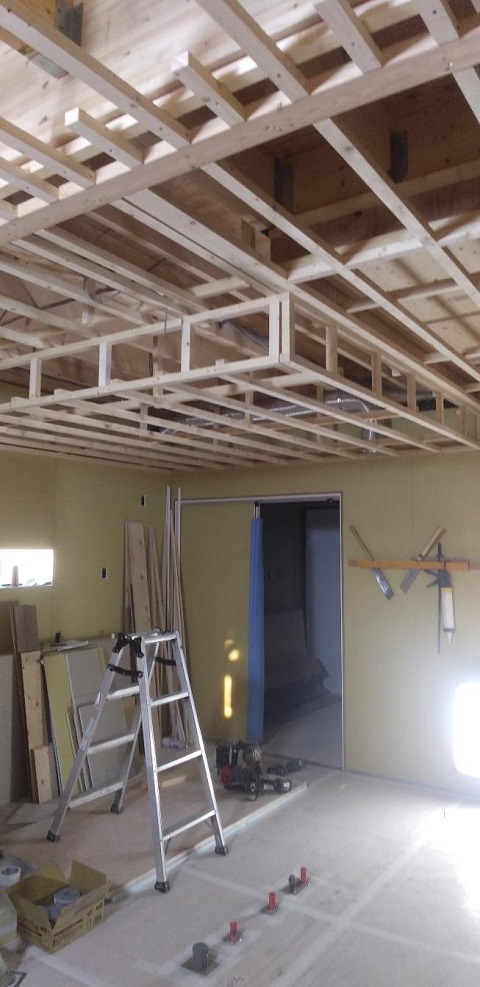

最近はキッチン部分など天井下げる要望が多く、大工さんも頑張ってくれています。

2022.11.13

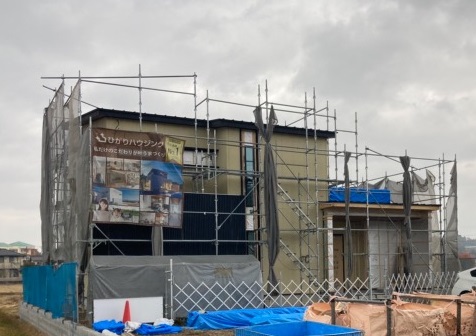

外壁工事も少しずつ進んでいます。
足場が外れるのはまだ先なので、楽しみですね。

2022.10.31

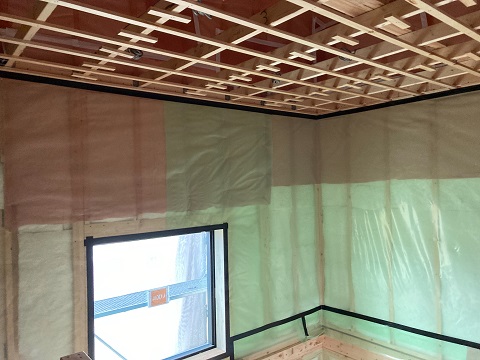

断熱材の施工も進んでいます。

2022.10.25

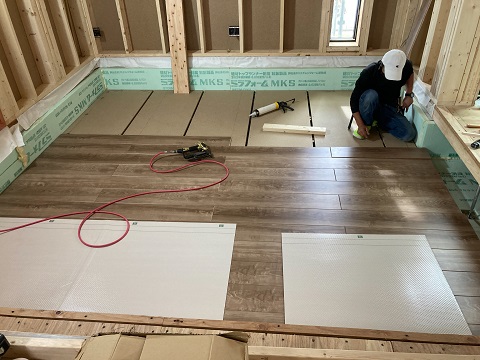

フローリングの施工が行われています。
施工後はキズや汚れを防止するため、養生を行います。

2022.10.22

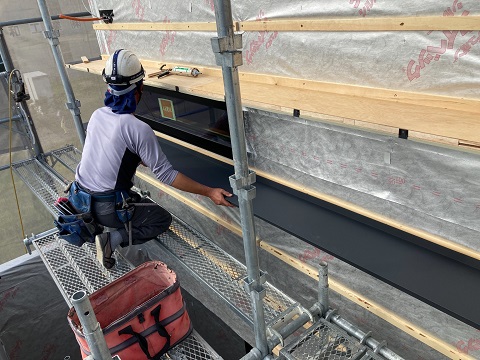

外壁施工が行われています。
外壁は、ガルバリウム・サイディング・塗り壁と色々選んで頂けます。
同じ造りでも外壁材で印象は全く異なります。

2022.10.22

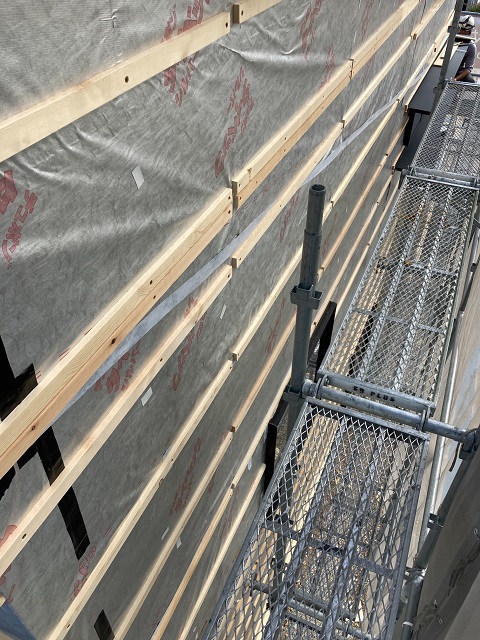

外壁部分に防水シートが施工され、外壁工事が進んでいます。
防水シートの上に外壁の下地が打たれています。

2022.10.1

上棟後、建物内外部に防蟻処理を行いました。
水回りや床下、玄関回りなどに薬剤を散布しました。

2022.9.28

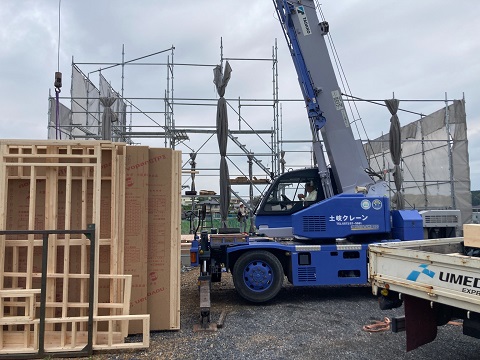

工場でカットされたパネルがトラックで運ばれてきます。
現場でクレーンで吊り上げ、図面に沿って組み立てていきます。
一日がかりで建物は建ち上がります。

2022.9.28

足場が組まれ、1階の床伏せ工事も終わっています。
いよいよ建方工事が行われます。

2022.9.25

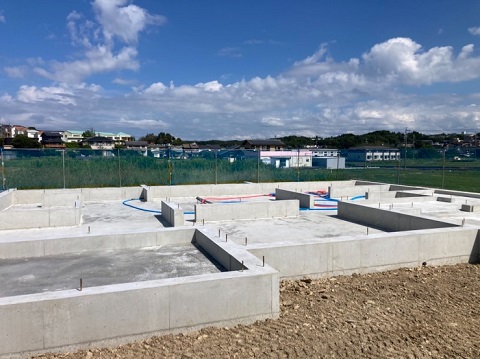

基礎が完成し、水道の給排水管の引き込みが行われました。

2022.9.17

コンクリートを流していきます。
ひょっこり出ている金物は、基礎と建物を固定するための金物です。

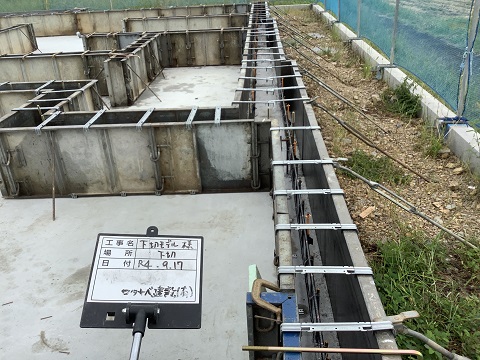

2022.9.17

基礎の立ち上がり部分の型枠を組みました。

2022.9.13

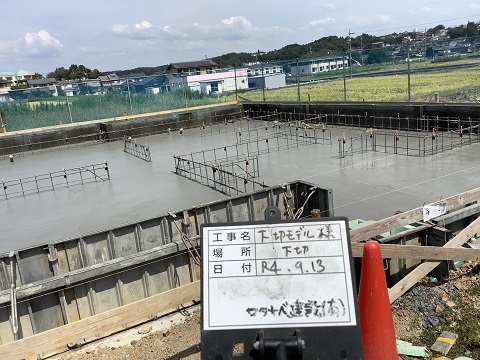

土台部分のコンクリートが流し込まれました。
養生期間を置き、立ち上がり部分の型枠を組みます。

2022.9.13

コンクリートを流し均していきます。

2022.9.13

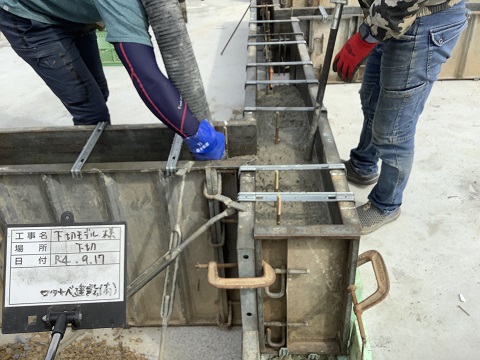

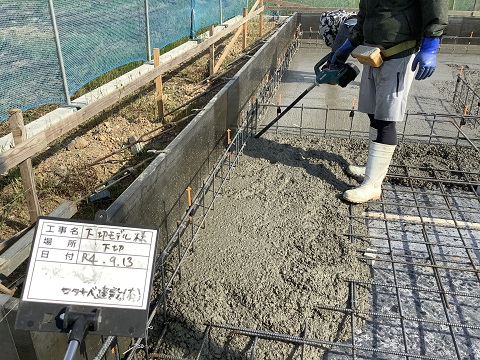

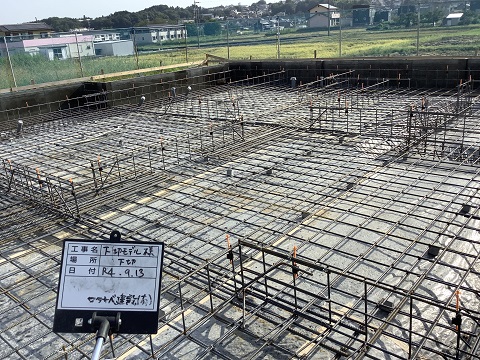

配筋を組み、第三者機関による検査を受けました。
鉄筋の太さや間隔など、しっかりとチェックを受けクリアしてからコンクリートを流していきます。

2022.9.3

地面からの湿気の侵入を防ぐため防湿シートが施工されました。
いよいよ基礎の配筋を組んでいきます。

2022.9.2

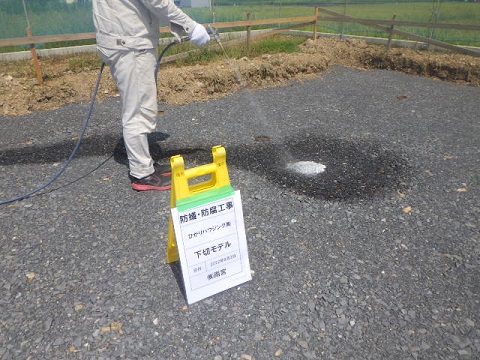

整地した土壌に防蟻処理の薬剤を散布します。
基礎工事前、土壌から対策をしっかり行います。

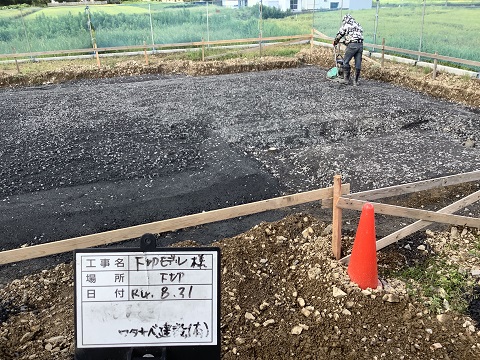

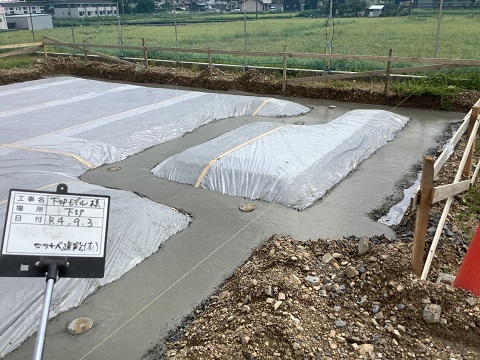

2022.8.31

地盤調査・地盤補強を行い基礎工事が始まりました。
