岐阜県可児郡御嵩町 新築工事
岐阜県可児郡御嵩町 新築工事
2021.12.10
稼働棚、建具などの取り付けなども完了し、社内チェック、クリーニングも完了しました。
いよいよお引渡しとなります。
2021.12.10

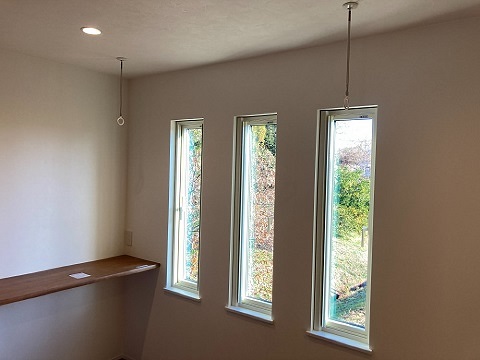

2階ホール部分には広めのランドリースペースを確保。
カウンターをつけることで、洗濯をたたみ、各部屋へ収納もラクに。
もちろん、カウンターの使い方は様々ですが、あったらよかった…という後悔が無いように打合せ時に生活イメージが出来ると良いですよね。
2021.12.10

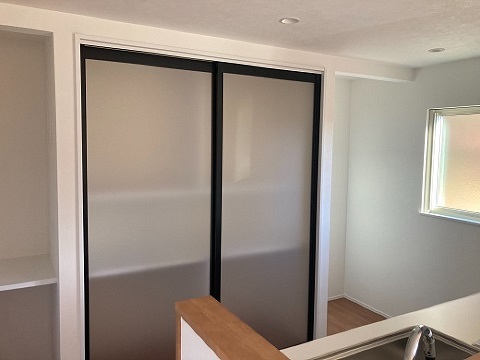

キッチン背面収納の扉がつきました。
2021.12.6

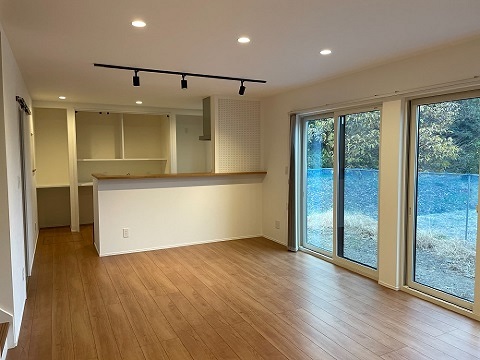

クロス工事も終わり照明器具の取り付けも完了しました。
第三者機関による完了検査を受けました。
2021.12.6

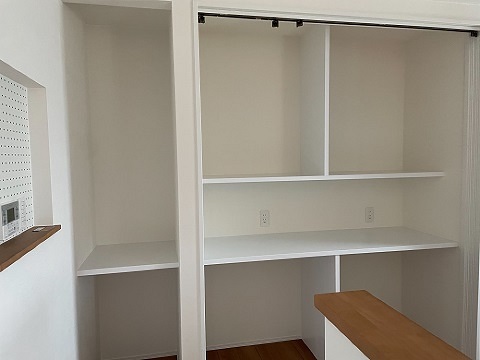

造作の背面収納。
この後、高さ調整のできる可動棚を取り付けます。
2021.12.6

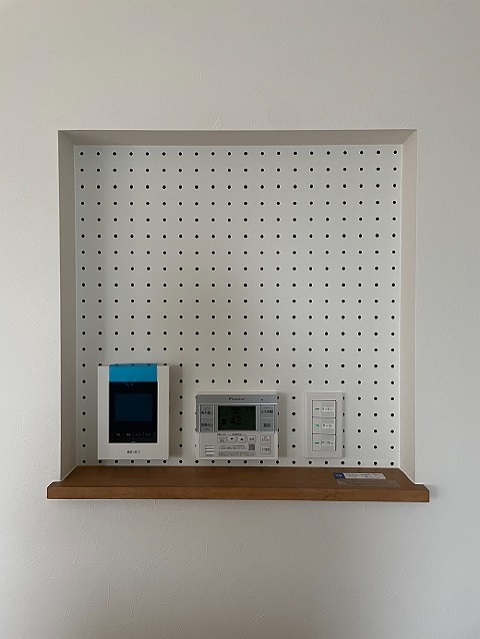

キッチンカウンター横やニッチに有孔ボードを施工しました。
数年前から話題の有孔ボードですが、フックを掛けたり、棚を取り付けたりアレンジが出来ます。
建築時に施工することでスッキリ収まりました。
2021.10.26

玄関ポーチの左官工事が行われています。
内部はクロス工事が進んでいます。
2021.10.21

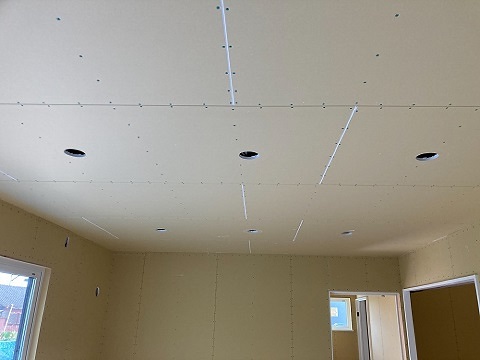

ダウンライトやコンセントなどの電気系の取り付け用の穴があけられました。
クロス工事後に、照明など取り付け工事が行われます。
2021.10.8

足場が解体され建物全体が見えるようになりました。
ブルーのガルバリウムの外壁、正面の窓の配置など、シンプルながらクールな印象ですね。
2021.10.5

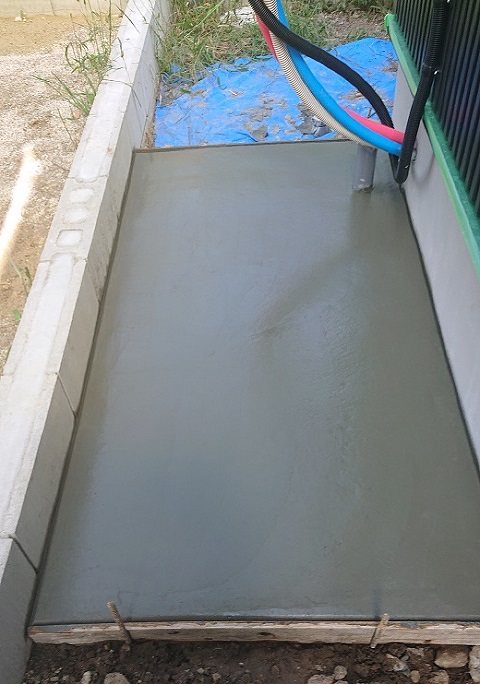

エコキュート置き場のコンクリートが打たれました。
2021.10.4

基礎の左官仕上げが行われました。
基礎は二度に分けてコンクリートを流し固めるので、つなぎ目が出来ます。
そのつなぎ目をきれいに仕上げていきます。
2021.10.1

内部の大工工事も進んでいます。
石膏ボードが貼られ、お部屋ごとに壁でしっかりと区切られました。
2021.9.28

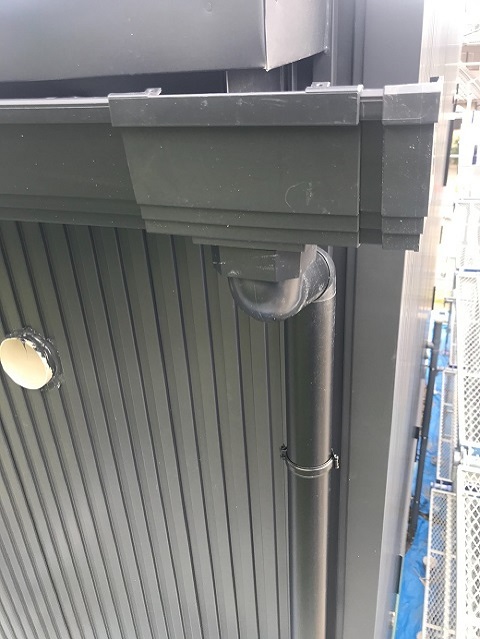

雨樋の取り付けも完了しました。
まもなく足場が解体されます。
2021.9.25
外壁工事も終盤です。

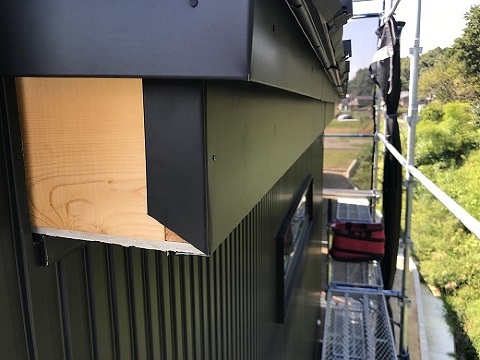

破風m雨樋の取り付け工事が行われています。
2021.9.18

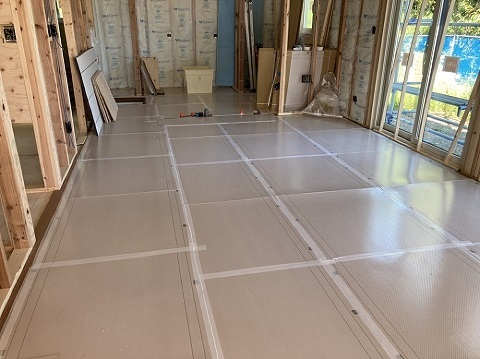

フローリング貼りの作業が終わりました。
キズや汚れが付かないように養生をしてあります。
2021.9.12
断熱材の施工が終わりました。

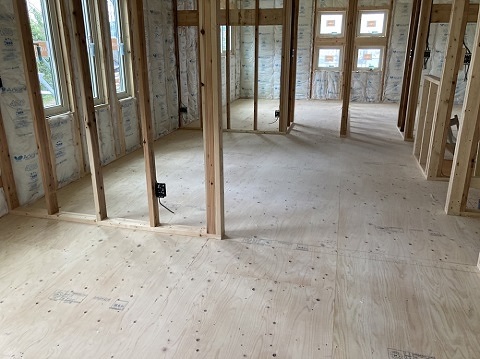

2021.9.4
サッシの取り付けが完了しています。

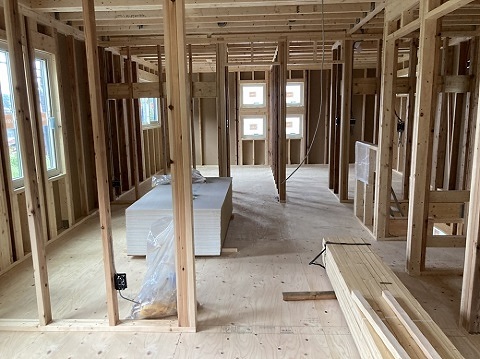

大工工事が進んでいきます。
きれいに整頓された現場です。
2021.9.3

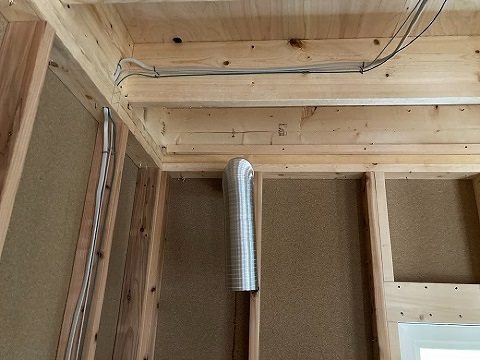

電気配線の工事が行われました。
コンセント位置などは、上棟後お施主様と現場で打ち合わせしながら最終確認を行っていきます。
2021.8.30

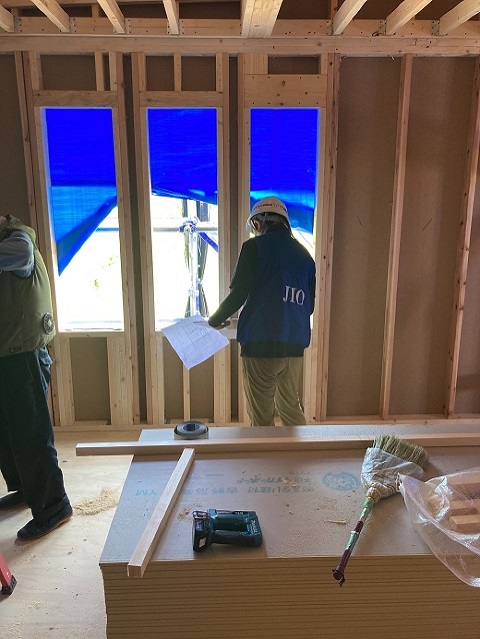

中間検査の様子です。
建物が図面通りに組まれているかなどのチェックを受けます。
2021.8.28

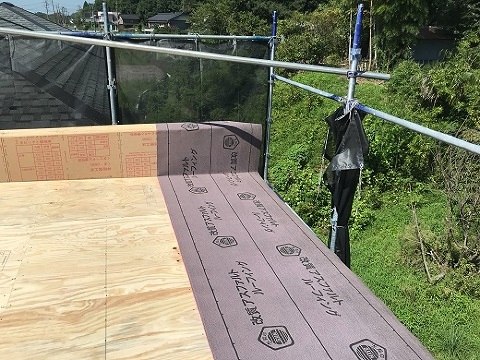

屋根工事が始まっています。
まず初めに防水シートの施工が行われています。
2021.8.28
床下のほか、玄関回りや水回りなどにも薬剤を散布します。
2021.8.28

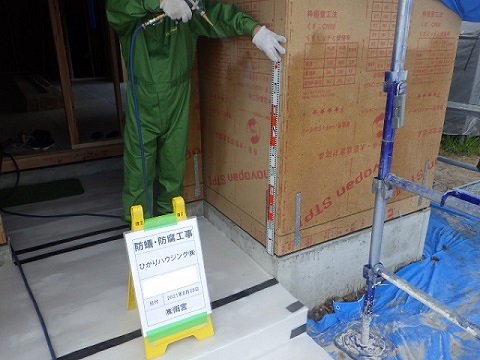

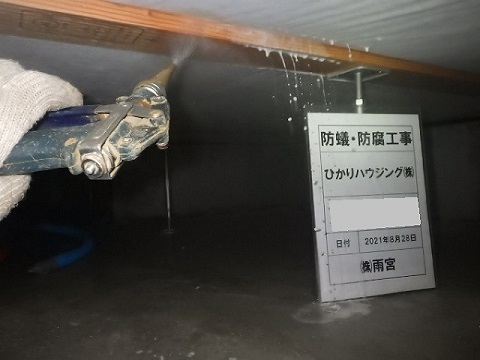

建方工事後、建物にも防蟻処理を行います。
こちらは床下の様子です。
2021.8.28

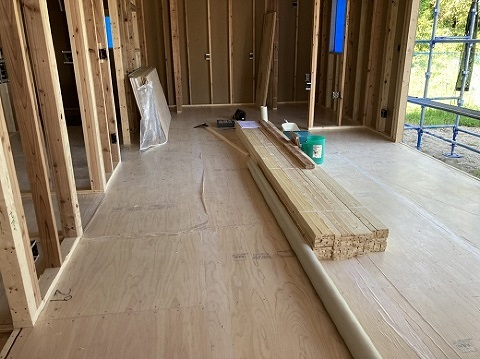

内部では大工工事がスタートしています。
2021.8.26

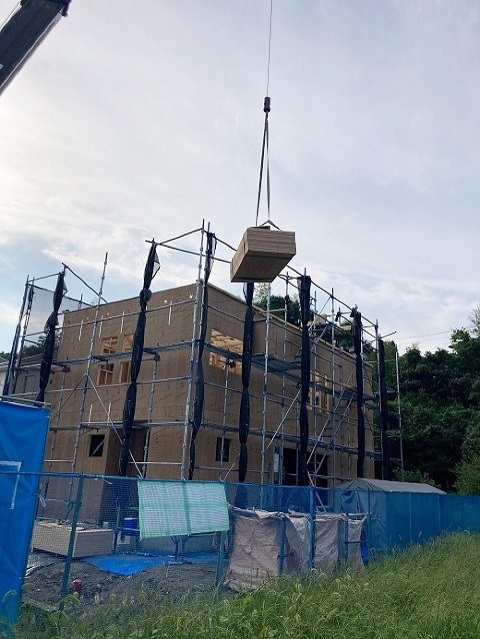

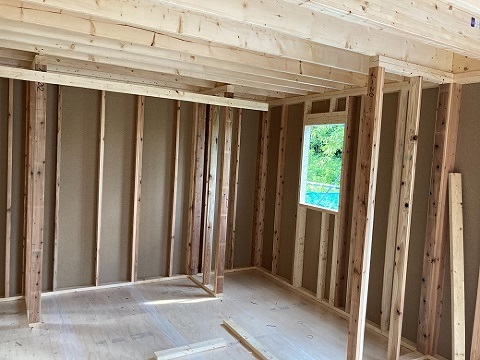

一日で建物が建ち上がります。
2021.8.26

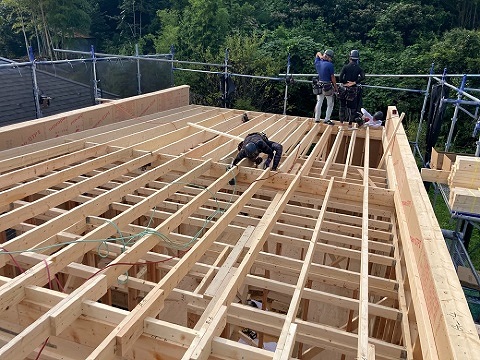

数人の大工さんで一日がかりで建方工事を行いました。
2021.8.26
午前中に始まった工事は夕方には形になっていますね。
2021.8.21

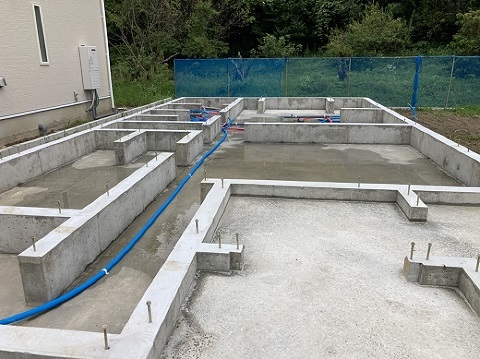

無事基礎工事が終了しました。
水道の給排水管の引き込みも行われていますね。
基礎から出ている金物は、建物と基礎を固定するための金物です。
いよいよ建方工事が行われます。
2021.8.10

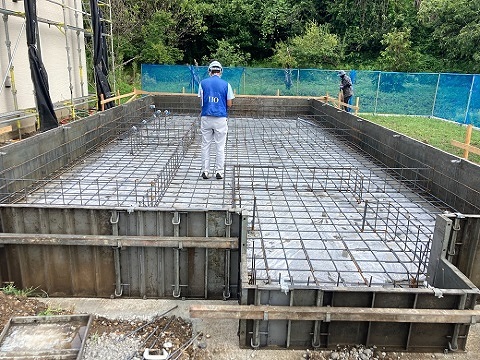

基礎の配筋が終わりました。
コンクリートを流し込む前に、第三者機関による配筋検査を受けます。
必要な太さの鉄筋を、決められた間隔で設置されているか等細かいチェックを受けます。
2021.8.5

薬剤を散布した土壌の上に、防湿シートを施工しました。
基礎内に湿気が溜まるのを防ぐためです。
2021.8.5

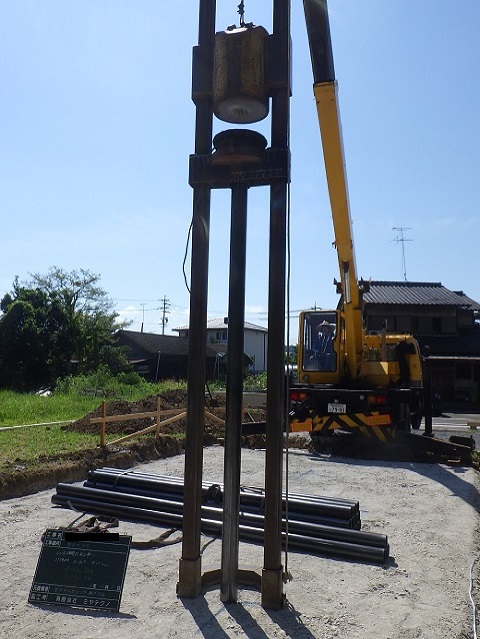

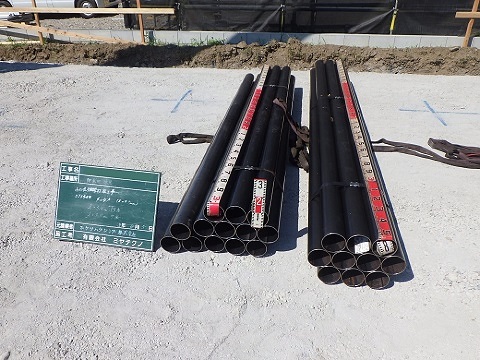

調査結果次第ですが、今回は鋼管杭を打設する補強を行いました。
2021.8.5
地盤調査の結果を受けて補強工事を行いました。
2021.8.4

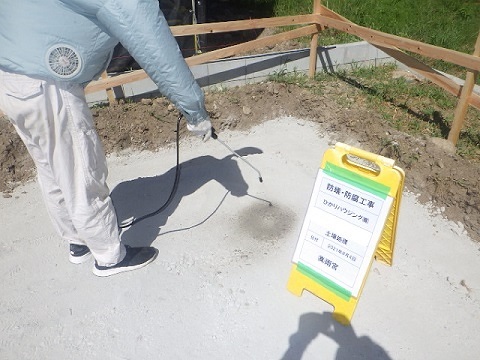

建物建設場所にシロアリや害虫対策の薬剤を散布しました。
大切なおうちを守るためにしっかりと対策を行います。

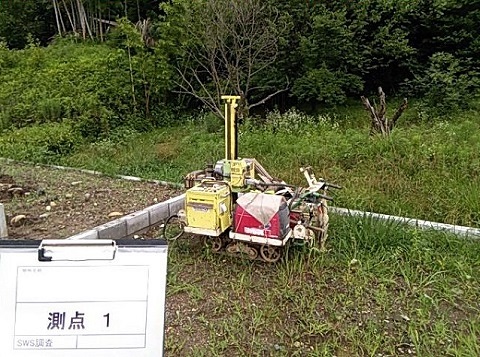

地盤調査を行いました。
調査結果を受けて必要があれば補強工事を行います。
