現場レポート

多治見市 完工事例

岐阜県多治見市旭ヶ丘 新築工事

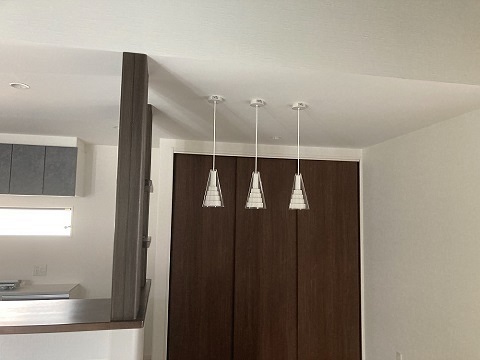

2021.7.22

内装工事が終了し、キッチンや照明などの取り付けも完了しました。
クリーニング、社内チェック後、お客様へお引渡しとなります。

2021.7.18

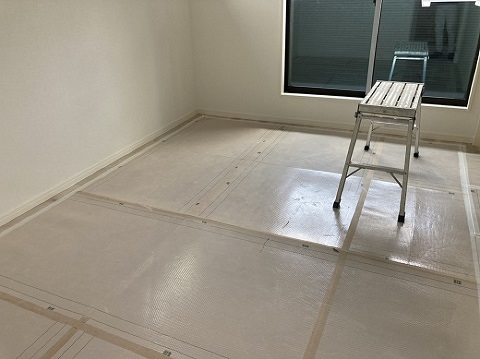

クロス工事が進んでいます。
この後、カーテン・照明などの取り付け工事が行われます。
工事もいよいよ終盤です。

2021.7.8

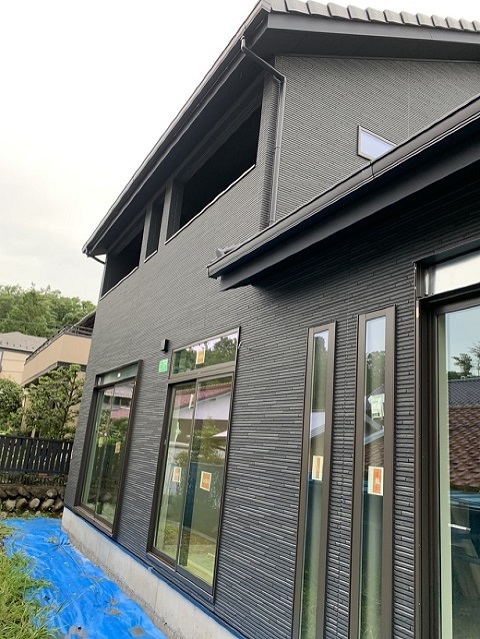

雨樋などの外部の大きな工事が終了し、足場が外されました。
この後、基礎の仕上げ、ポーチなどの左官工事が行われます。

2021.7.4

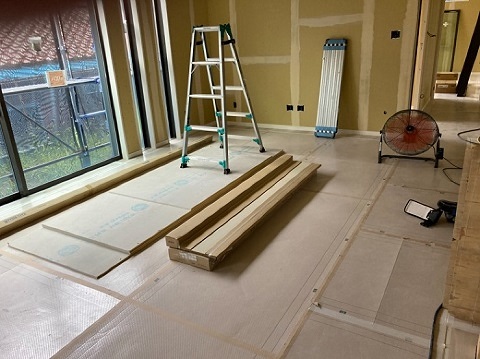

クロス工事が少しずつ進んでいます。
石膏ボードの継ぎ目やビス穴をパテで埋めて平らにし、クロスを施工していきます。

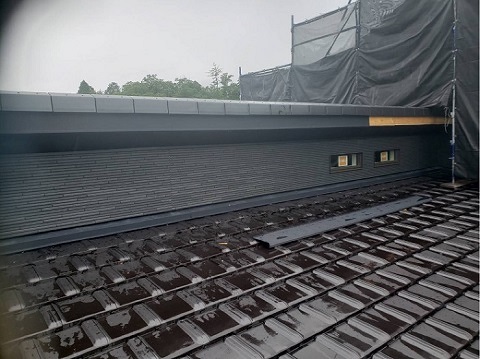

2021.7.2

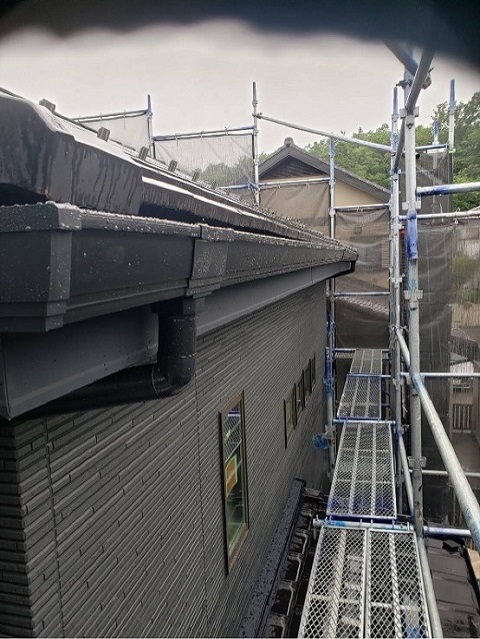

雨樋の取り付けも完了しました。

2021.7.2

外部の板金工事が進んでいます。
これらの工事が終了すると足場が解体されます。

2021.6.27

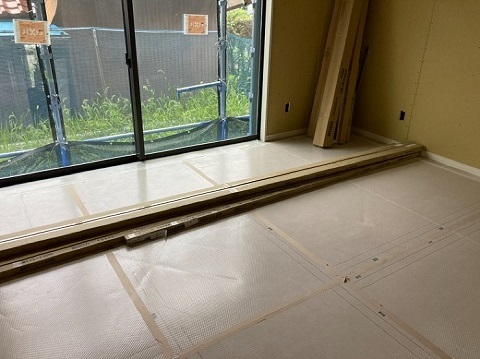

巾木も取り付けられ、コンセント用の穴もあけられました。
大工工事が終了し、クロス工事へと移っていきます。

2021.6.13

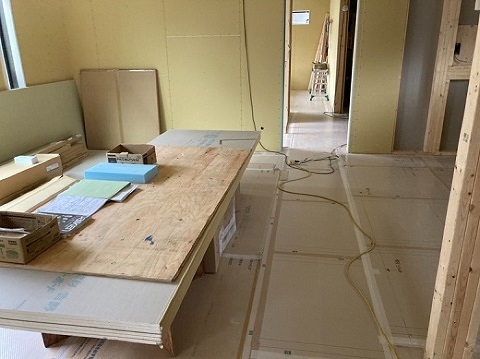

石膏ボードの施工が順調に進んでいます。
現場はしっかりと整頓され、お客様をいつでもご案内できます。

2021.6.11

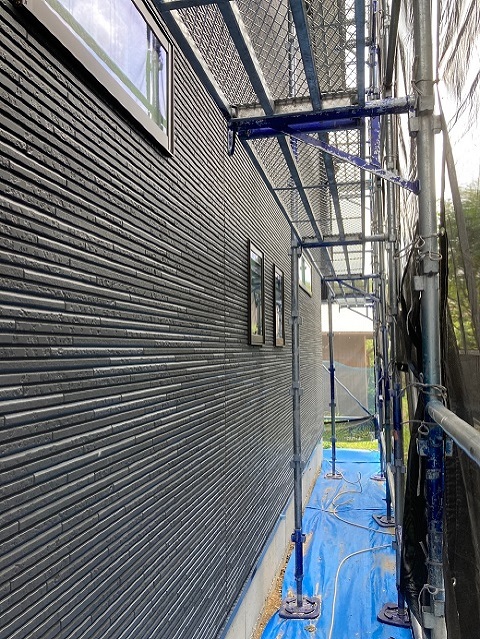

外壁工事も順調に進んでいます。
足場が外れるまではもう少しかかりますが、一気に雰囲気が変わりましたよ!

2021.6.7

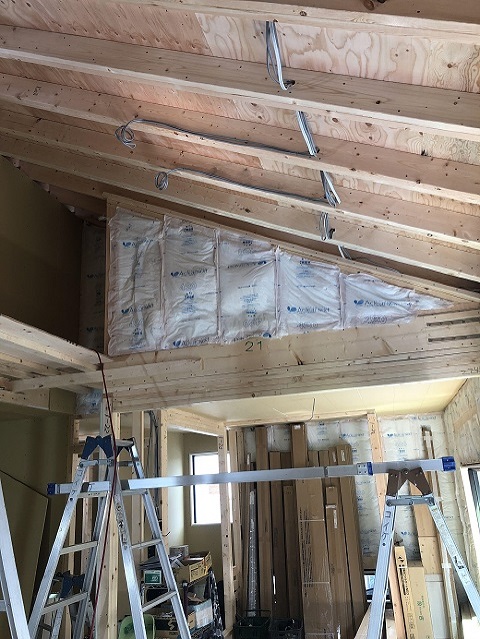

勾配天井の工事の様子です。
平面の天井と比べると勾配天井は空間を広く感じることが出来るので、希望されるお客様が増えてきています。
イメージが沸かないかもしれませんが、見学会などで是非一度感じてみてください。

2021.6.5

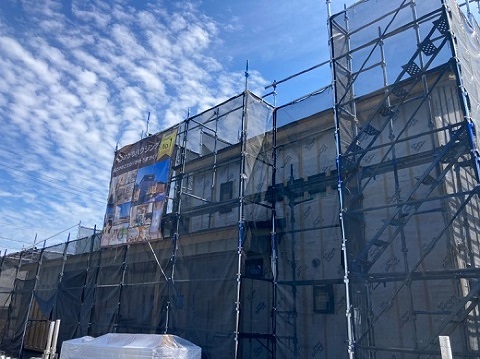

外部工事は外壁工事の準備が進んでいます。
防水シートが施工され、外壁材の下地が打たれています。

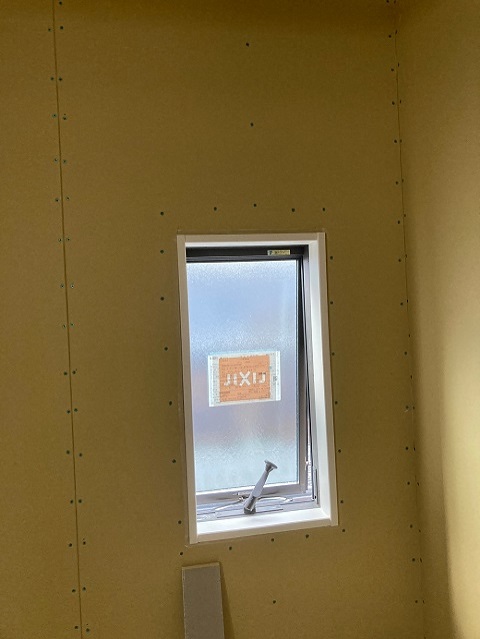

2021.6.5

石膏ボードの施工が順調に進んでいます。

2021.5.30

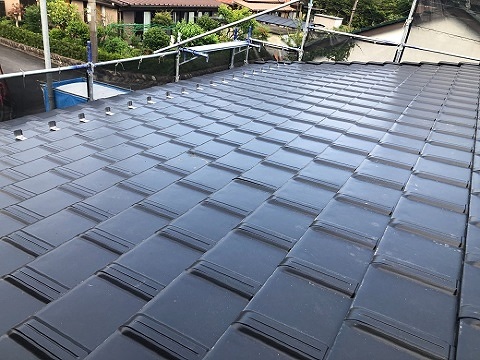

屋根の瓦工事が終了しました。
なかなか上から見ることはありませんが、平板瓦は見た目がとってもスッキリしています。

2021.5.29

外側は防水シートが施工されています。
施工後は第三者機関による施工チェックを行います。
施工不良が無いかしっかりとチェックを受けた後に、外壁工事に進みます。

2021.5.29

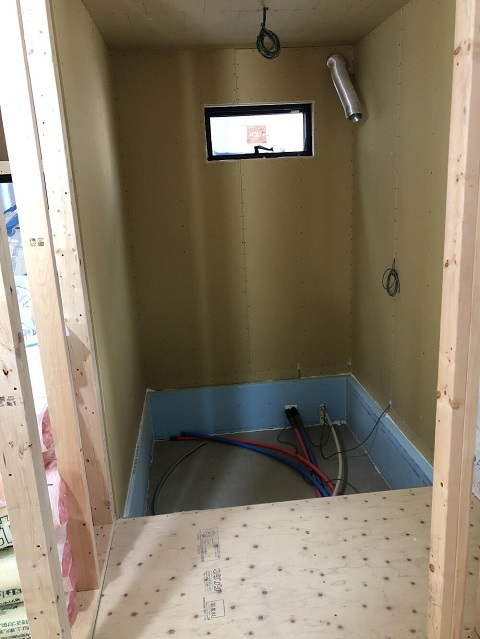

こちらはバスルーム。
給排水管、換気ダクトなどが見えますね。

2021.5.25

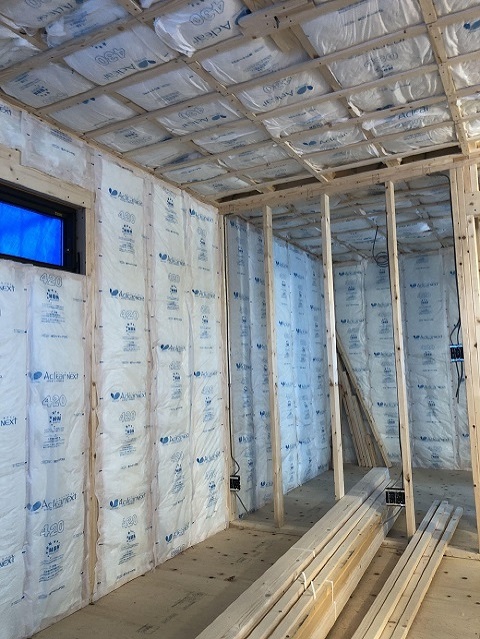

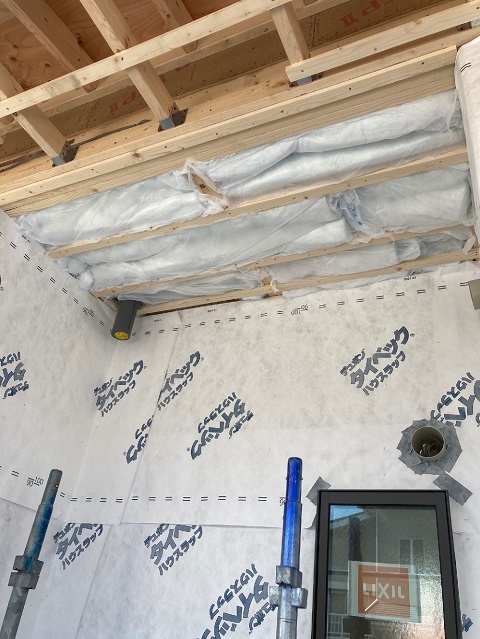

天井、壁面に断熱材が施工されています。
この後、石膏ボードが施工されると空間がイメージしやすくなりますね。

2021.5.24

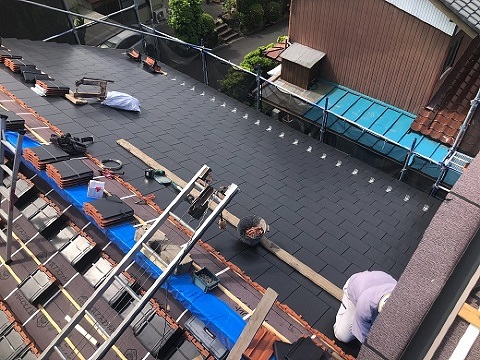

屋根に瓦が貼られていきます。
瓦にもいろんな形状があり、それによって印象が変わります。
こちらはフラットなタイプの瓦です。

2021.5.24

バルコニーの防水施工が行われました。

2021.5.22

見えないところではありますが、家中あちこちに電気の配線が組まれています。すごい数の配線です。

2021.5.22

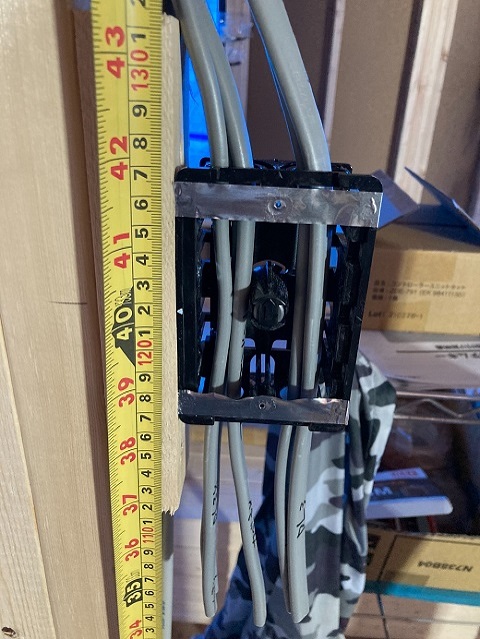

コンセント、スイッチなどの位置を確認しながら配線を組んでいきます。
スイッチの高さなどは上棟後に現場でお客様と確認を行うので、使い勝手はいいはず!

2021.5.21

屋根に瓦が運ばれてきました。こちらもすごい数です。
一枚一枚が結構重いので、重労働だと思いますが、瓦屋根はその重厚感がまたいいですよね。

2021.5.20

内部では大工工事が始まっています。
バルコニーが出来上がってきました。
この後、防水加工を行います。

2021.5.18

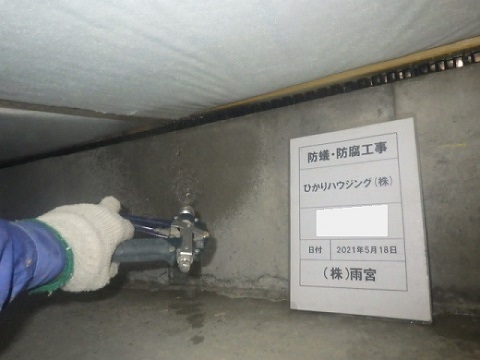

上棟後、床下と水回り、玄関回りに防蟻・防腐の薬剤を散布します。

2021.5.18

この時期は天気との戦いになりますが、本日、屋根の防水ロート施工が行われました。

2021.5.15

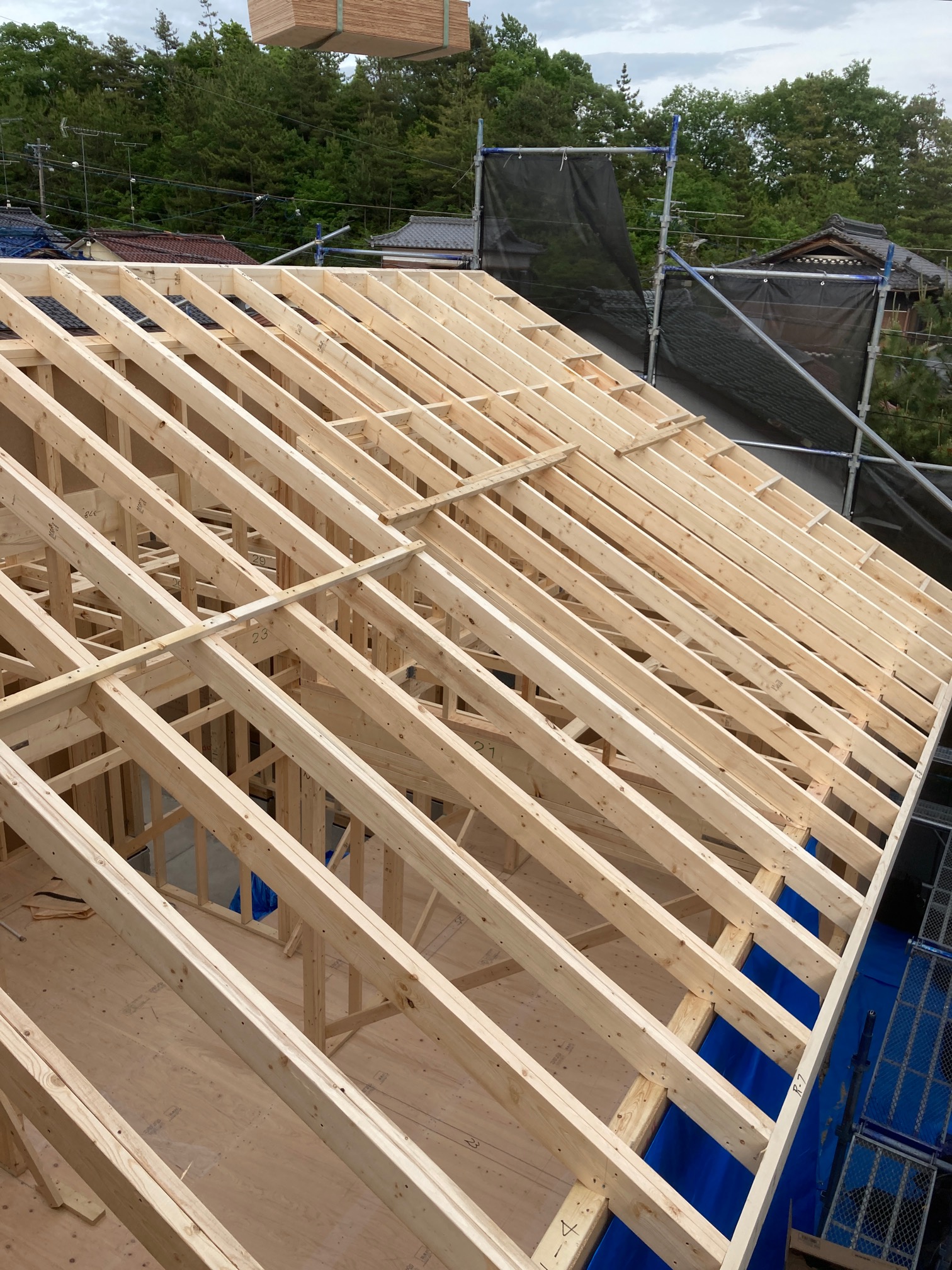

夕方には屋根まで組み立てが完了しました。
足場に覆われているので、見えにくいですが、建物が建ち上がるとわくわくします。
これから本格的な大工工事、外壁工事が始まっていきます。

2021.5.15

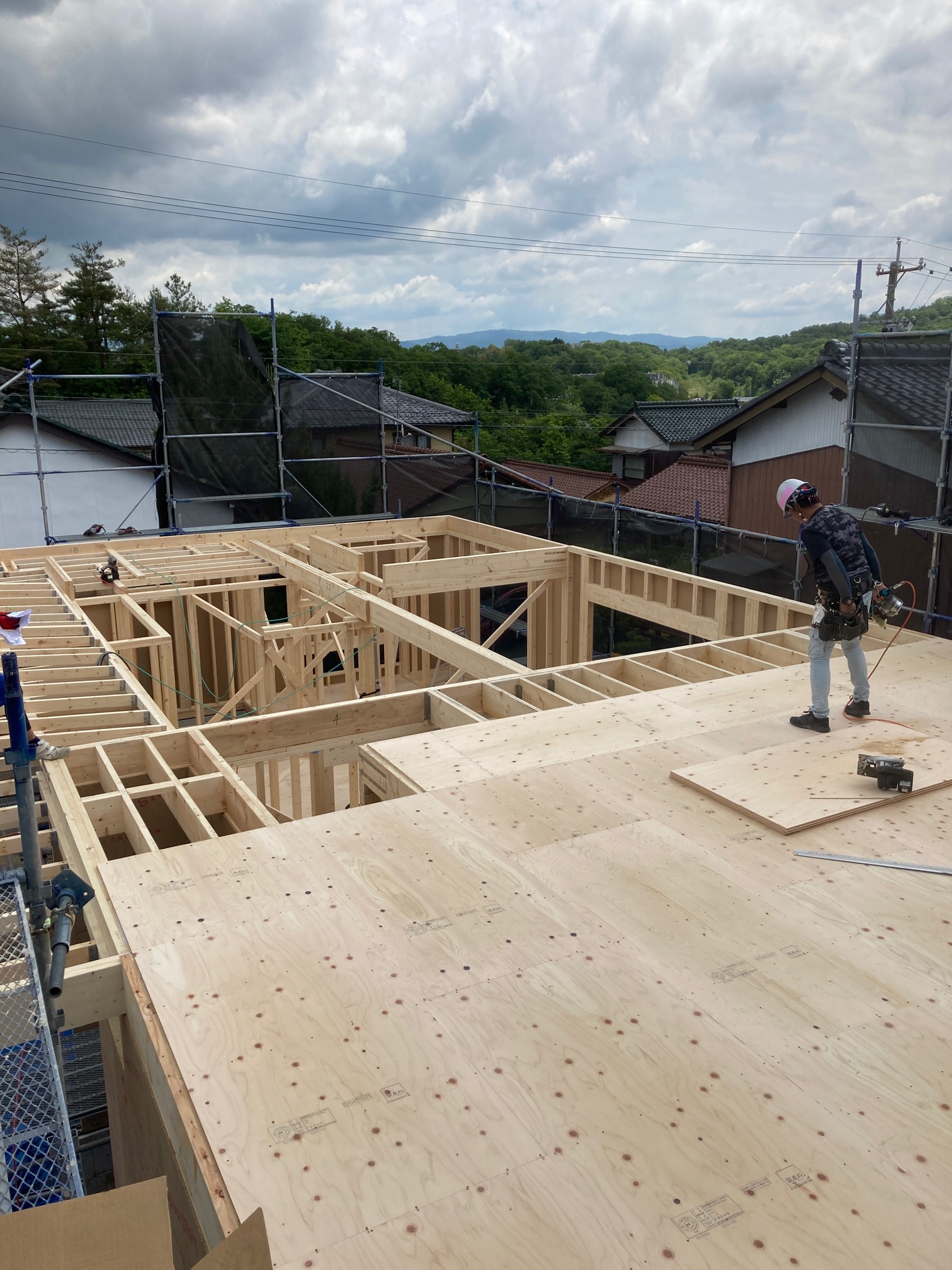

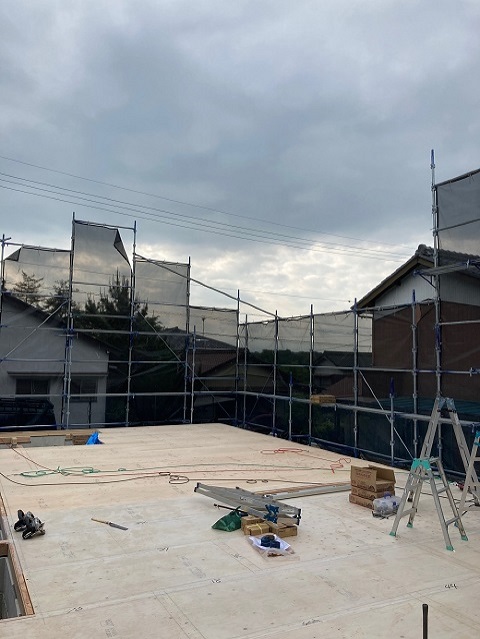

午前中で1階部分が建ち上がり、2階の床が貼られていきます。

2021.5.15

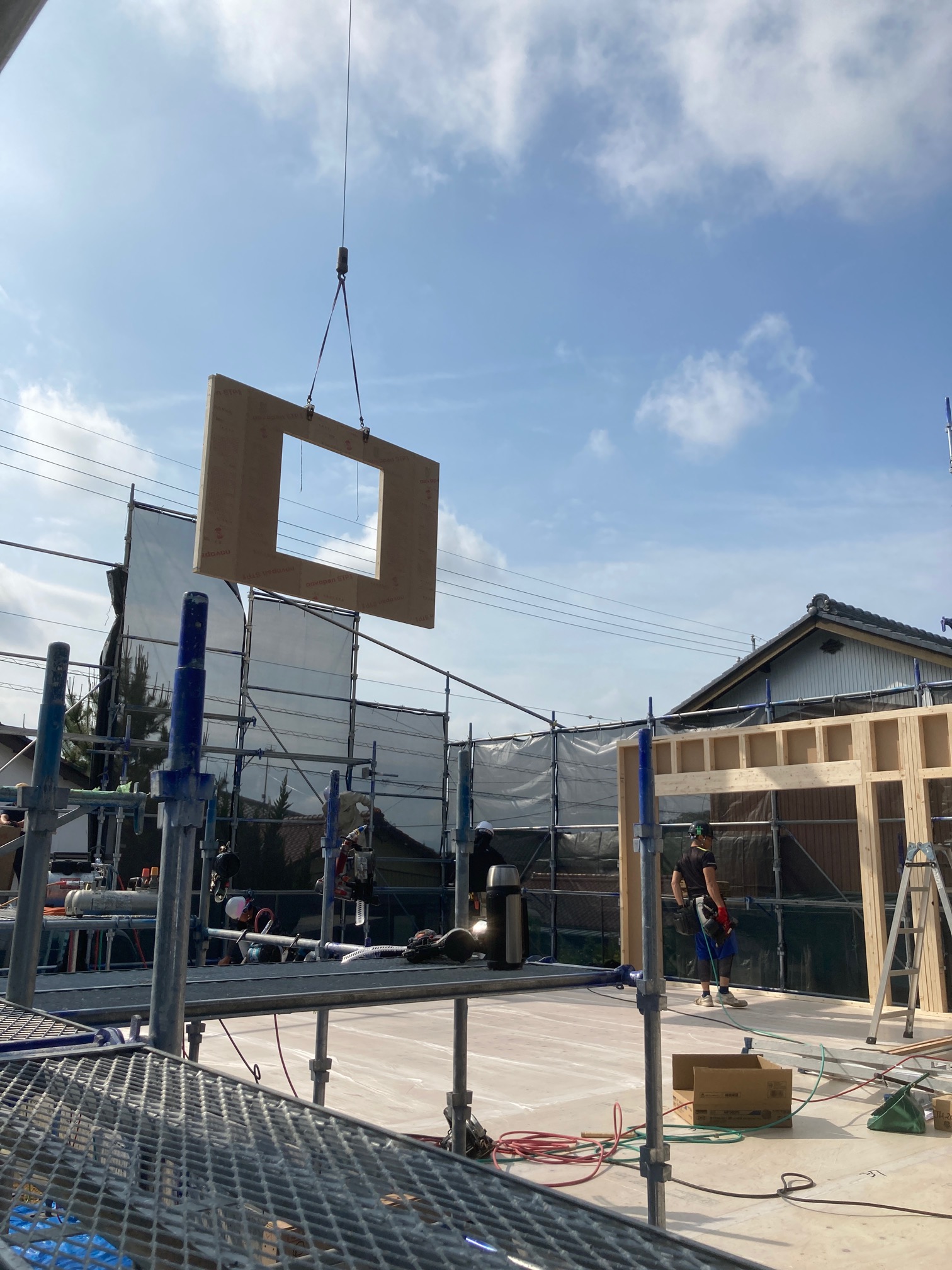

工場でカットされたパネルがトラックで運ばれてきます。
クレーンで吊り上げ、現場で複数の大工さんの手によって組み立てられていきます。

2021.5.15

1階部分の床伏せ工事が行われました。
いよいよ建方工事が始まります。一日で建物が建ち上がりますよ。

2021.4.28

基礎の土台部分のコンクリートが流されました。
しっかりと固まってから立ち上がり部分のコンクリートを流していきます。

2021.4.26

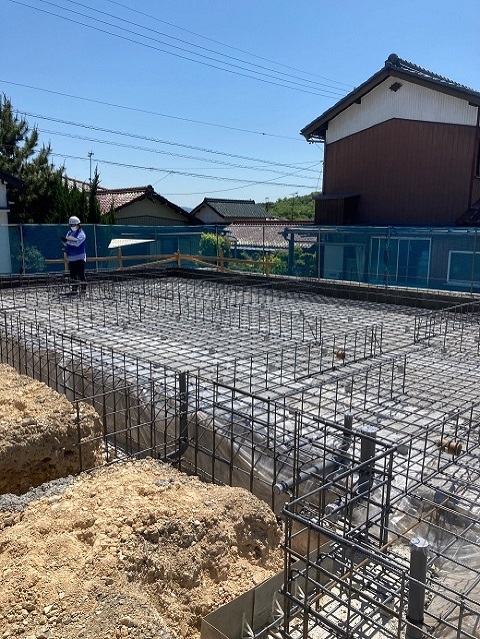

第三者機関による配筋検査を行いました。
配筋の間隔、鉄筋の太さなど細かいチェックを受けます。
検査クリア後、コンクリートを流していきます。

2021.4.26

建物内への水道の引き込みが行われているのも確認できますね。

2021.4.20

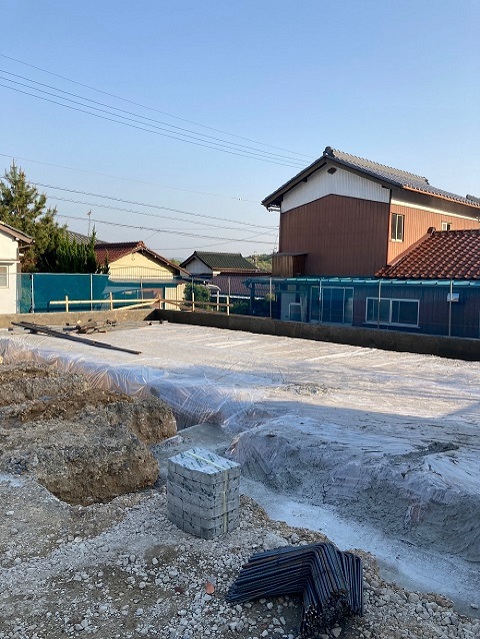

地面からの湿気の侵入を防ぐため防湿シートが施工されました。
基礎工事の始まりです。

2021.4.19

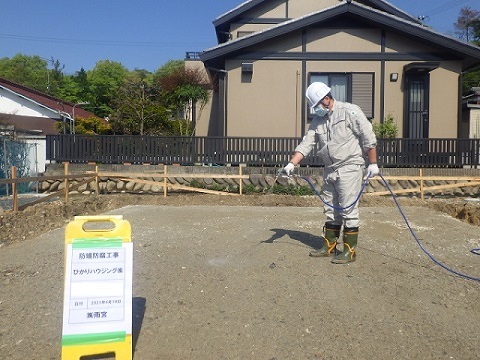

土壌の防蟻処理を行いました。
大切なお家を守るため、地面からしっかりと対策を行います。

2021.4.14

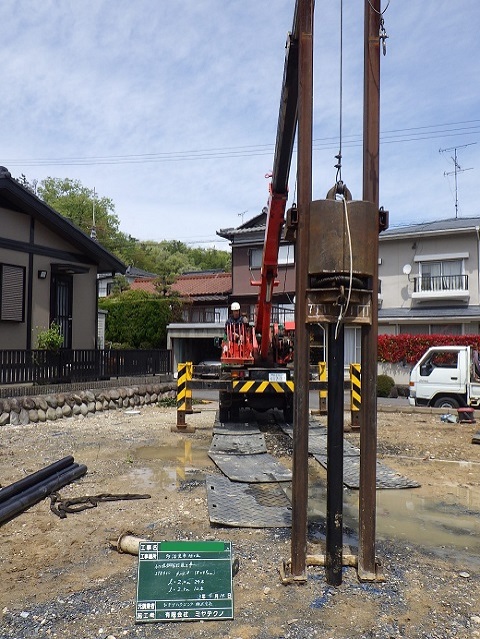

地盤調査の結果を受けて、補強工事を行いました。
地震などで建物が倒壊したり、地盤沈下などを防ぐためにしっかりと補強しました。
