岐阜県可児市徳野南 新築工事
岐阜県可児市徳野南 新築工事
2021.1.17
窓から日差しがたくさん入る明るい間取りが完成しました。
2021.1.17
全ての工事が終了し、クリーニング、社内チェックを行った後お客様へお引渡しになります。
2021.1.11

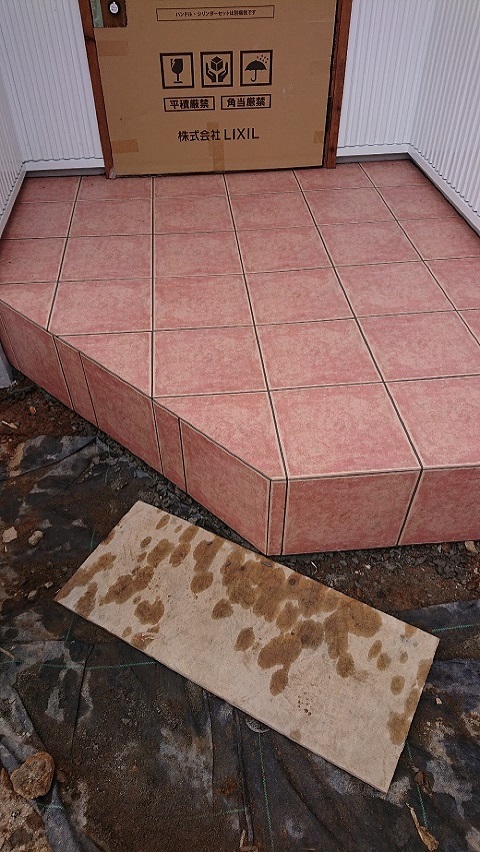

ポーチのタイルが貼られ玄関ポーチの完成です。
2021.1.8
玄関ポーチの左官工事が行われていますね。
この後タイルで仕上げていきます。
2021.1.8

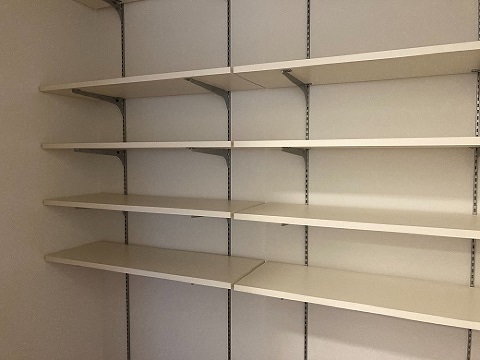

稼働棚の取り付けも終わりました。
収納するものによって高さが変えられる稼働棚はとても使い勝手がいいですよ!
2021.1.8
クロス工事などが終了し、キッチンなどの取り付けも終了しました。
照明器具も取り付けられました。
2021.1.6

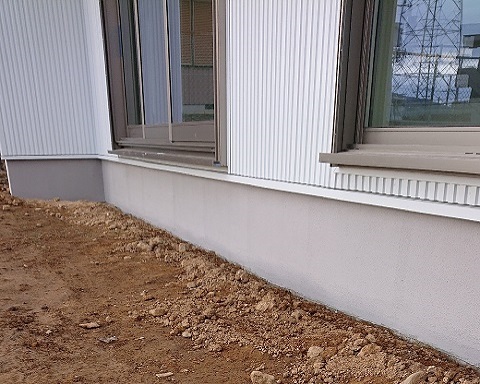

足場が外れ、外部の左官工事が行われています。
基礎部分は土台と立ち上がりとで2度に分けてコンクリートを固めるため、継ぎ目が出来ます。
そこをモルタルできれいに仕上げていきます。
2020.12.26

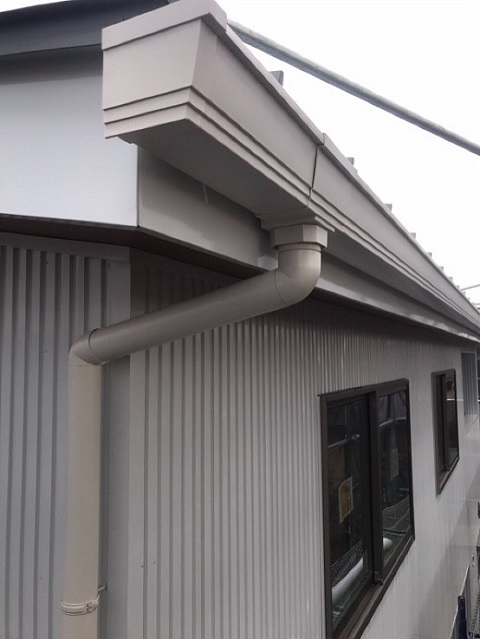

外部、雨樋などの取り付け工事が終了しました。
まもなく足場が解体されます。
2020.12.25

クロス工事が完了しました。
2020.12.25

外壁工事も進んでいます。

2020.12.17
クロス工事が進んでいます。
一気にお家の中の印象が変わりましたね。
2020.12.16

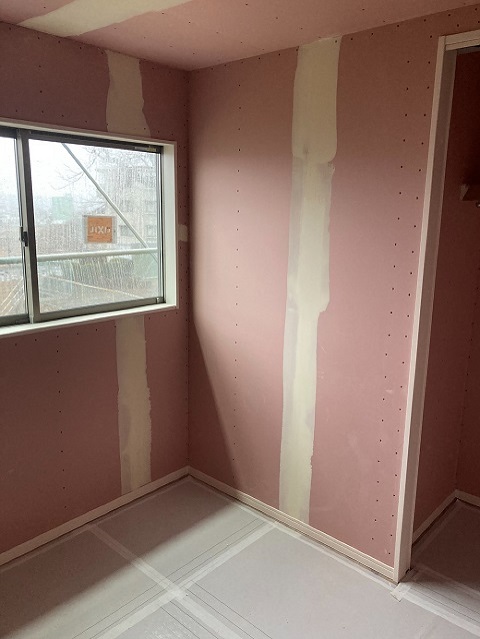

クロス工事が始まりました。
まずは、ボードの継ぎ目をパテで埋めて平らにしてからクロスを施工していきます。
2020.12.7

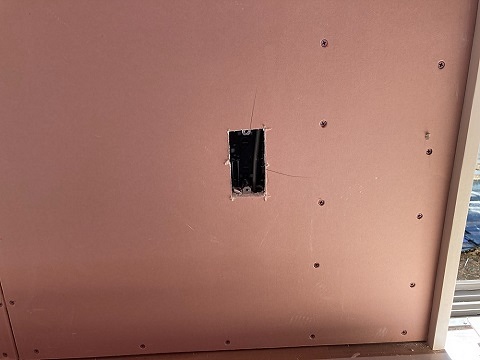

コンセントやスイッチボックスの位置にも穴があけられました。

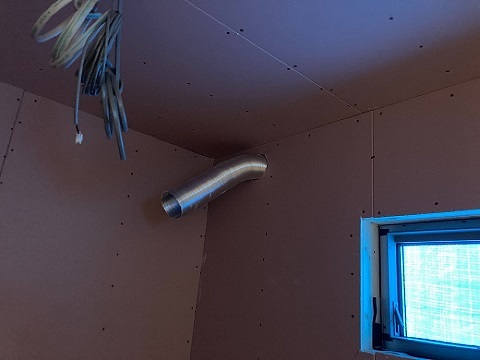

2020.12.7

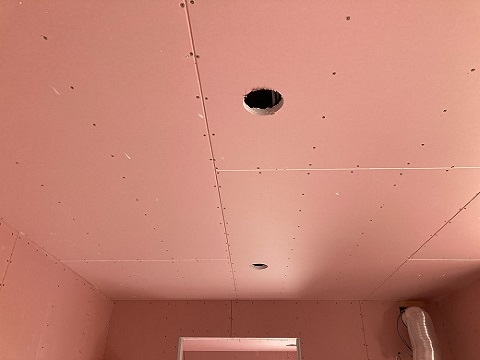

大工工事が終了し、照明用の穴があけられました。
器具の取り付けはクロス工事後になります。
2020.11.27
大工工事も順調に進んでいます。
2020.11.19

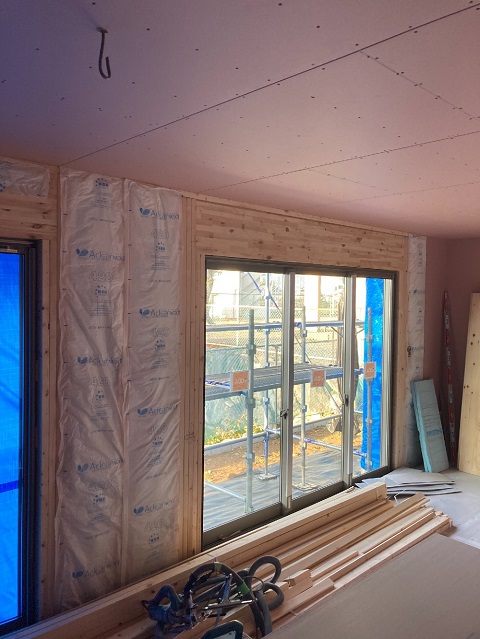

断熱材の施工、壁の石膏ボードの施工が進み、だんだん空間が仕切られていきます。
2020.11.17

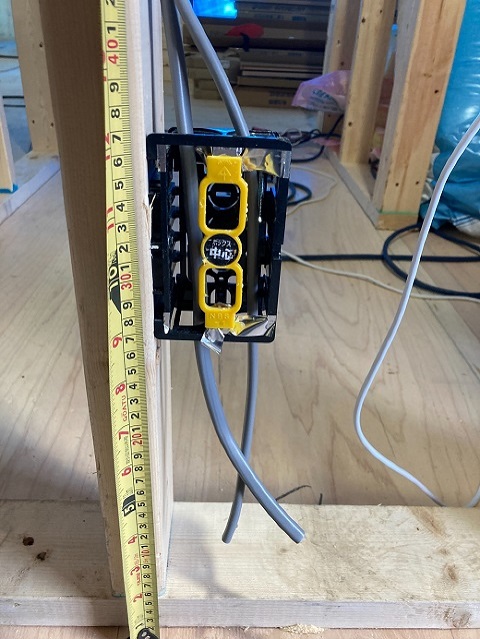

上棟時にお打ち合わせした通り、コンセント高さなどもしっかりと確認し取り付けていきます。
2020.11.17
沢山の電気配線が確認できますね。電気工事も終わり、内部は壁面の石膏ボードが貼られてきています。
2020.11.13

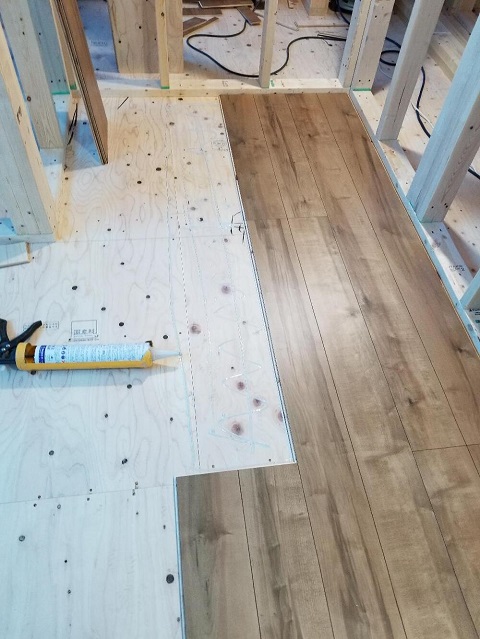

フローリング工事が行われています。
施工後はキズや汚れを防止するため養生をするので、全体が見えるようになるのはクリーニング後になります。
2020.11.12

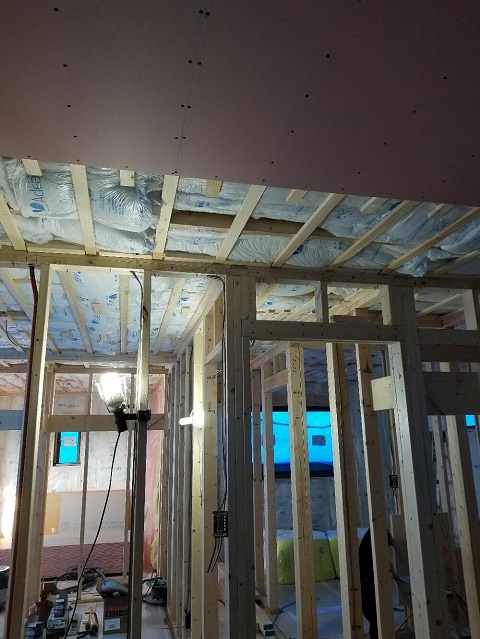

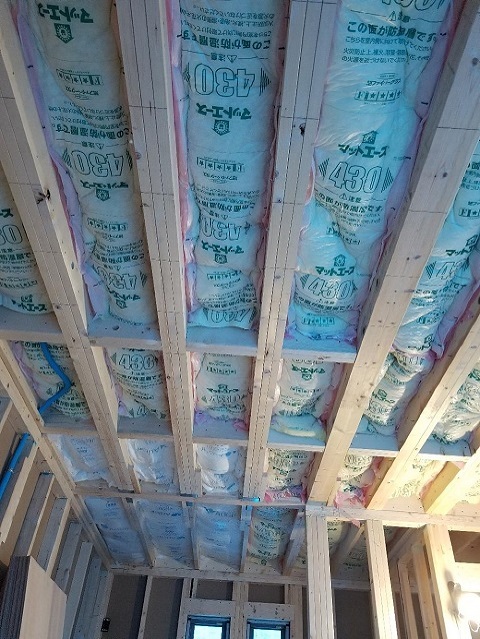

天井部分の断熱材の施工を行いました。
2020.11.10

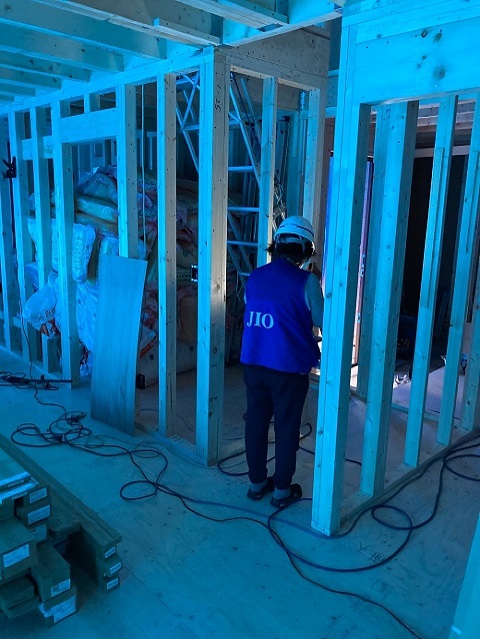

第三者機関による躯体検査を行いました。
図面通りしっかりと施工されているかの確認です。
この後、外壁の防水シート施工後にもチェックを受けます。
2020.11.9

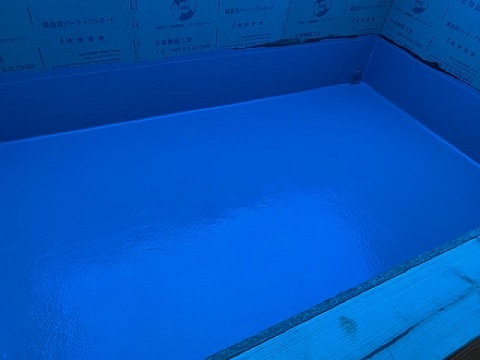

バルコニーの防水工事が行われました。
2020.11.9

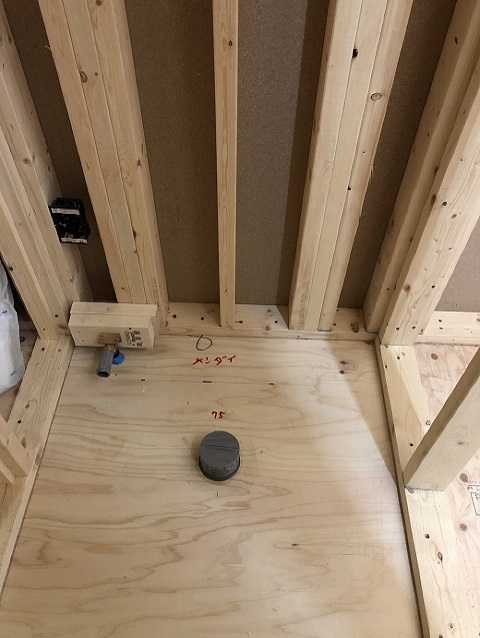

建物内に水道などの引き込み工事が行われました。
こちらはトイレの配管です。
2020.11.7

この後の工事で見えなくなってしまいますが、いい思い出になりますね。
微笑ましいです。
2020.11.7
上棟後、コンセントや棚の高さなどを現場でお客様と打ち合わせを行いました。
2020.11.5
建方工事は1~2日で完了します。
2020.11.5

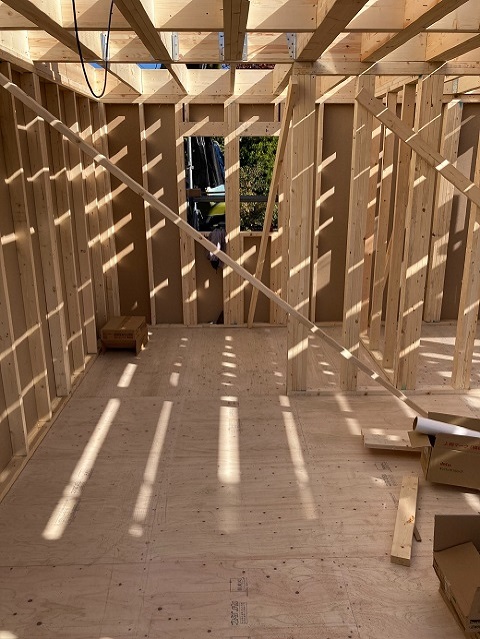

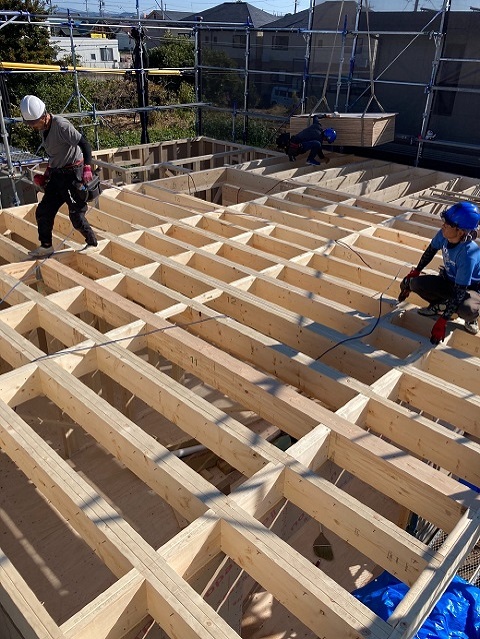

建方工事が行われました。
工場でカットされたパネルがトラックで運ばれてきます。
現場で数人の大工さんが協力をし、図面に沿って組み立てていきます。
2020.10.29

土台部分のコンクリートが固まり、立ち上がり部分のコンクリートが流し込まれています。
2020.10.23

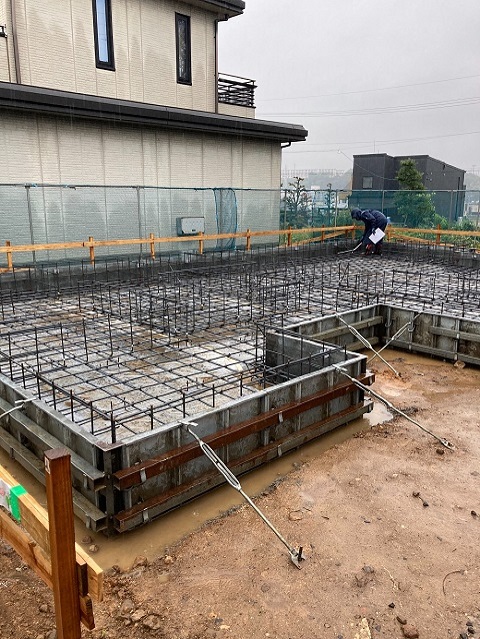

第三者機関による配筋検査を受けています。
基準をしっかりクリアしたうえでコンクリートを流していきます。
2020.10.26

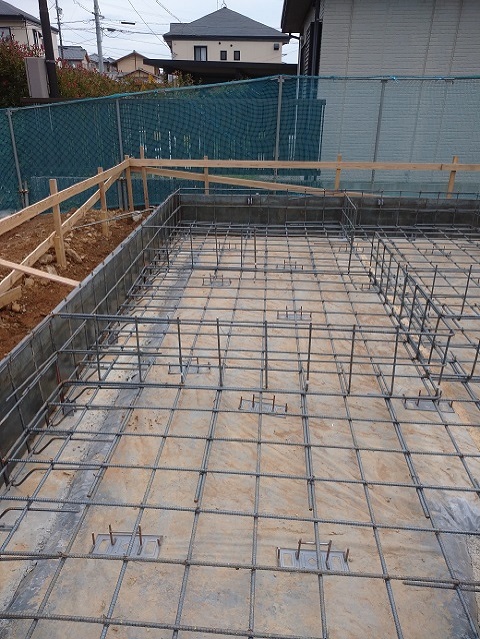

地面からの湿気の侵入を防ぐため防湿シートを施工し、基礎の配筋が組まれました。
決められた間隔・決められた太さの鉄筋を組んでいきます。
2020.10.6

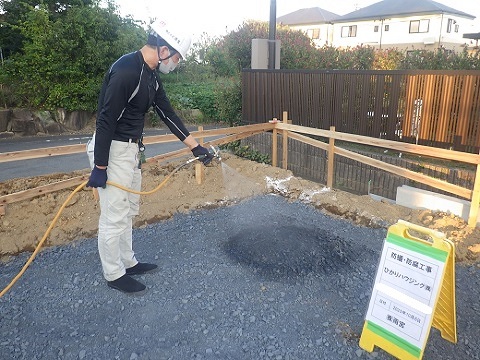

基礎工事前に土壌の防蟻処理を行いました。
大切なお家を守るために地面からしっかり対策をします。
