岐阜県土岐市下石町 新築工事
お
岐阜県土岐市下石町 新築工事
お
2021.7.16
和室と縁側。
最近なかなかこういった間取りをご提案する機会がありませんが、この感じ、なんか落ち着きます。
この欄間は、以前に使ってみえた欄間をそのまま利用しています。素敵です。
2021.7.16
玄関。
お家に帰ってきた時をイメージしてみてください。
帰ってきたらカギはどこに置こうか、傘はどこに置こうか。冬場毎日着るコートは玄関で脱ぎ着した方がいいな。など。
そんなことを考えながら計画すると、スッキリとした玄関が実現します。

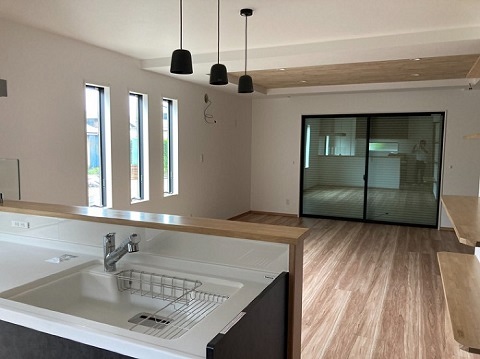

2021.7.4
クリーニング後、カーテンの取り付けを行います。
社内チェック後、お引渡しとなります。
2021.7.1
最近増えてきているのは天井部分のクロスの貼り分け。
こちらはリビングの一部を貼り分けています。
他にも、キッチンや寝室などアクセントで貼り分けをされる方が増えています。
2021.7.1
玄関部分のニッチの照明。
何を飾られるのでしょう…。とても印象的です。
2021.6.25

クロス工事が順調に進み、照明が取り付けられました。
工事も終盤となってきました。
2021.6.19

クロス工事が行われています。
ビス穴、ボードの継ぎ目をパテで埋めて平らにしたのち、クロスを貼っていきます。
2021.6.15

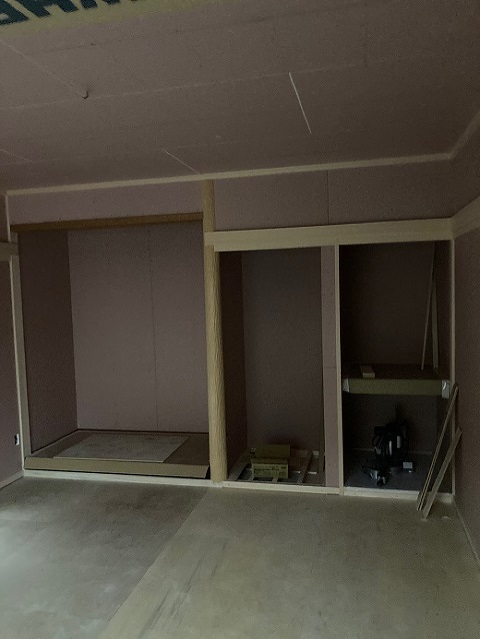

和室の造作工事が進んでいます。
2021.6.8

大工工事も順調に進んでいます。
照明やコンセントなどの穴もあけられていますね。
2021.6.3

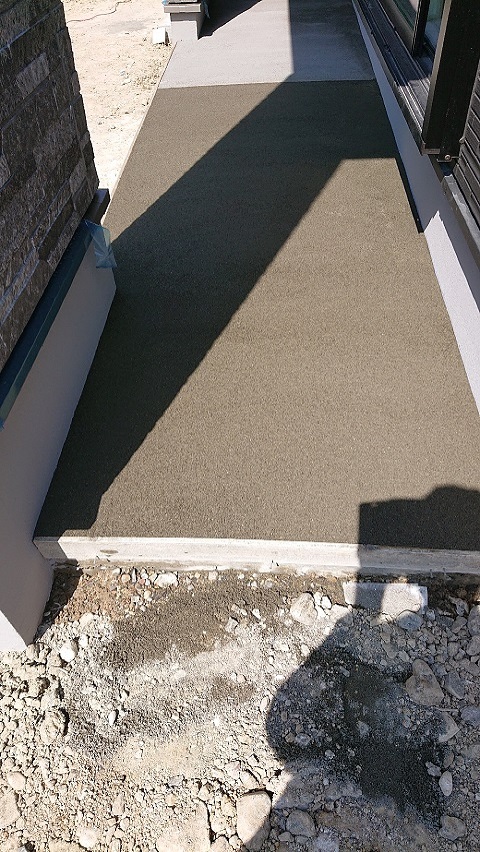

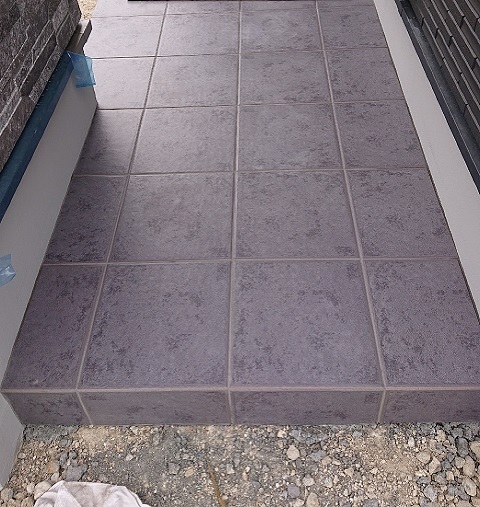

玄関ポーチのタイル仕上げが完了しました。
外部の工事はほぼ終了となります。

2021.6.2
造作工事も順調です。
照明などの穴が空けられています。クロス工事後に照明を取り付けます。
2021.6.1
外部では左官工事が行われています。
基礎の化粧仕上げ、玄関ポーチなどを仕上げていきます。
2021.5.25

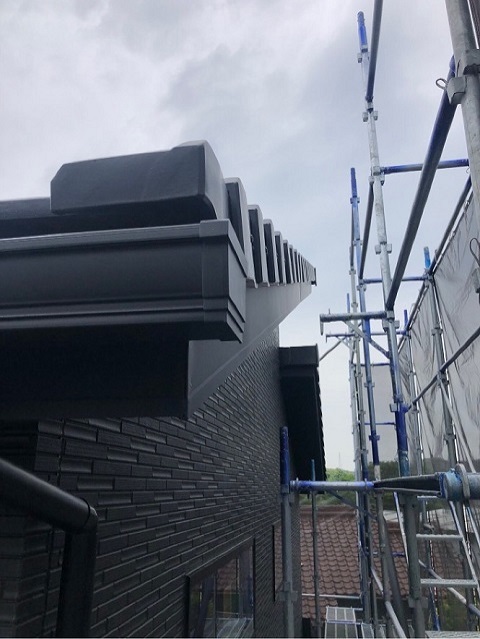

雨樋などの取り付け工事が完了しました。
まもなく足場が解体されます。
2021.5.25

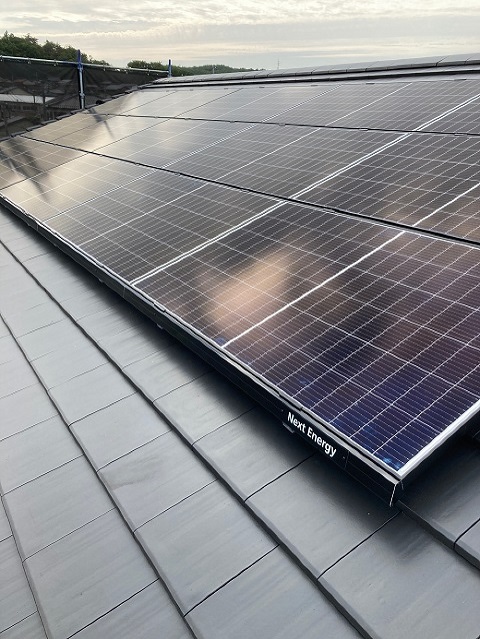

太陽光の設置工事が終了しました。
太陽光をご検討の方は、新築と同時に行った方が工事費用が少なくて済みますし、施工後何かあった場合にも相談窓口が一つなので安心だと思います。
2021.5.19

天井、壁、フローリング等大工仕事は様々。
完成までもう少しです。
2021.5.19

外壁工事も順調に進んでいます。
貼り分けがとてもかっこいい感じです。
足場が解体される日が楽しみですね。

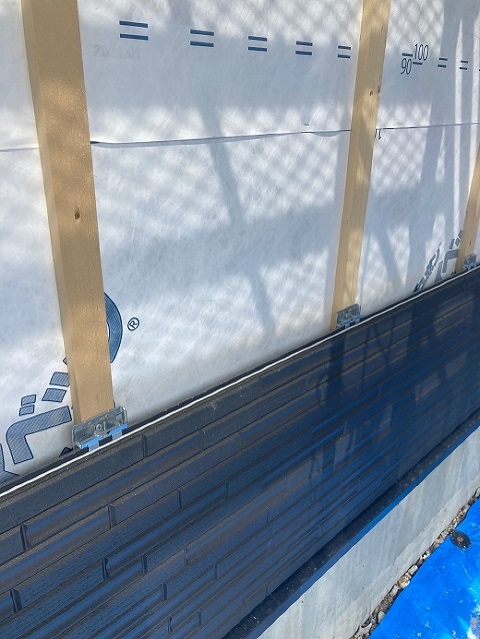

2021.5.8
外壁施工の様子です。
足場に覆われていた利するので中々見ることがないですよね。
2021.5.8

外壁工事が進んでいます。
防水シートの上に、サイディングを固定するための下地が打たれています。
2021.5.6

フローリングの施工が行われています。
工事完了まではキズや汚れを防ぐために養生をしていますので、全体を見えるようになるのはクリーニング後になります。
2021.5.6

天井部分に石膏ボードが施工されています。
こうなるとお部屋としての空間がリアルに感じられます。

2021.5.1
断熱材の表面が整えられています。
スイッチボックスしゅうへんまでしっかりと断熱材が充填されています。
2021.4.30

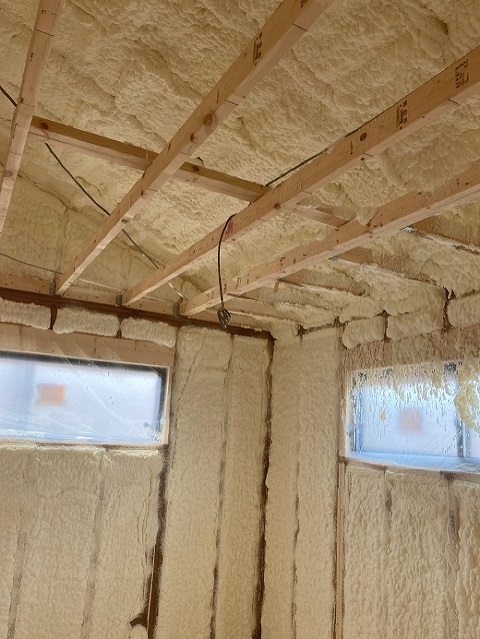

吹き付け断熱材が施工されました。
吹き付けたとたんに泡状に膨らみ、隙間なく施工できるところが良い所。
表面を整えて石膏ボードで覆っていきます。
2021.4.27

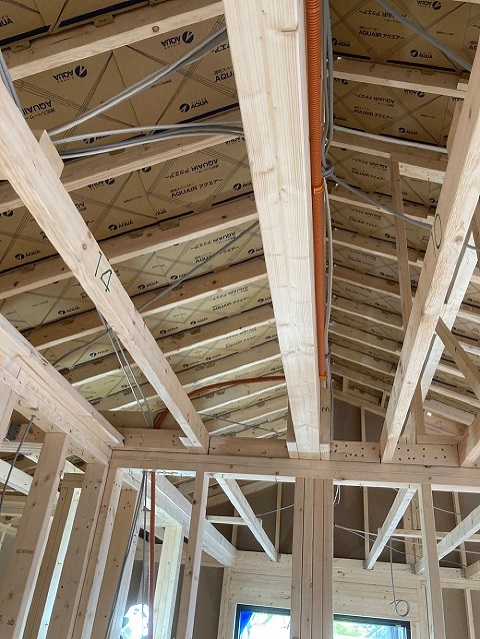

屋根と断熱材の間に湿気や熱がこもらないように通気スペーサーを施工しました。
2021.4.27

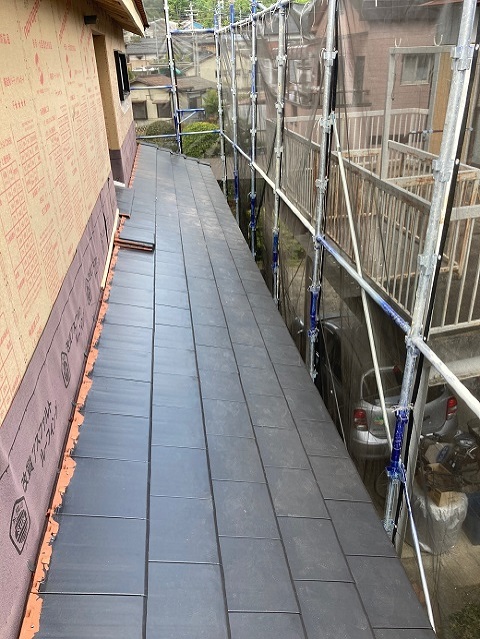

外部では屋根工事が行われています。
防水シートの上に瓦の屋根が載せられていきます。
2021.4.26

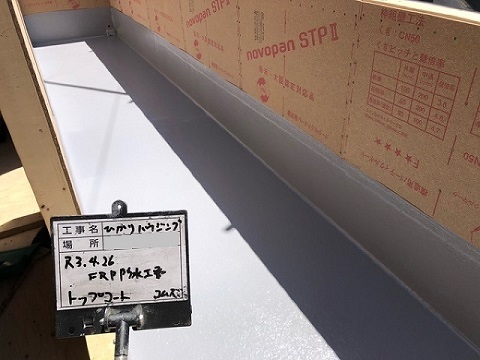

バルコニーの防水施工が行われました。
2021.4.22

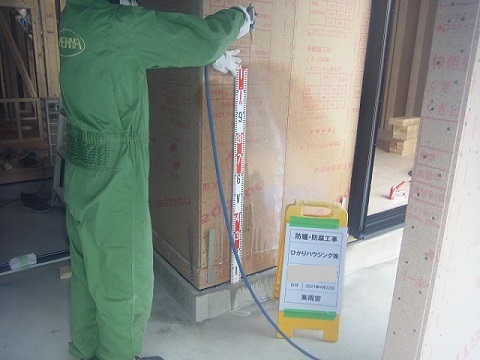

床下にもしっかりと薬剤を散布します。

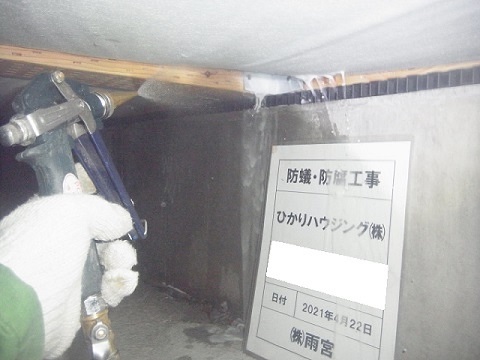

2021.4.22
建物が建ち上がるとすぐに防蟻・防虫の薬剤を散布します。
水回り以外にも玄関回りなどの外周にも散布します。
2021.4.20
ほぼ一日で建物の骨組みは完成します。

2021.4.20

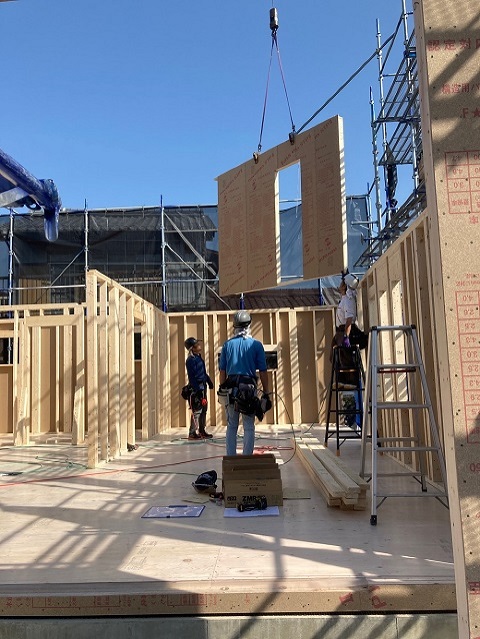

クレーンで吊り上げられたパネルを図面通りに配置していきます。
まるで大きなプラモデルを組み立てていくようです。
2021.4.20

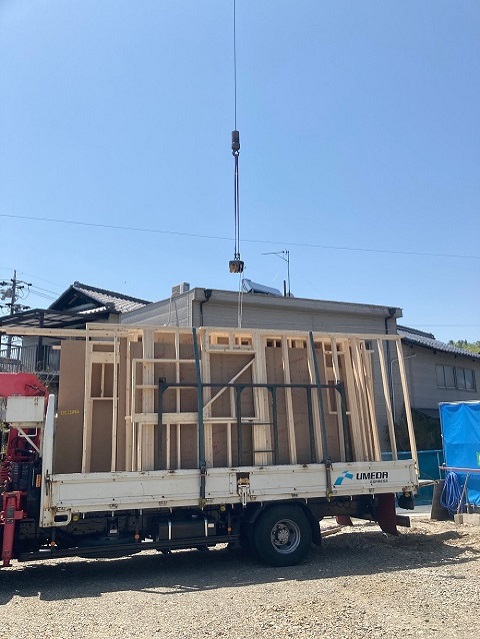

工場でカットされたパネルがトラックで運ばれてきました。
これらを数人の大工さんで組み立てていきます。
2021.4.20

1階床部分が完成しています。
いよいよ建物が建ち上がります。
2021.4.19

1階部分の床伏せ工事が行われています。
この後、断熱材を施工し床を伏せていきます。
2021.4.18

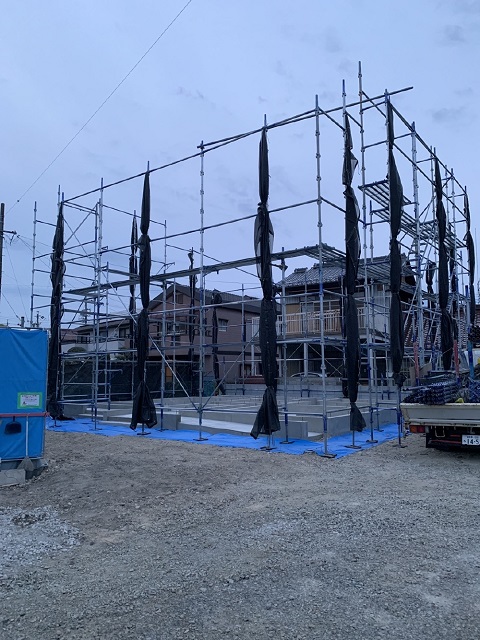

足場が組まれました。
2021.4.8

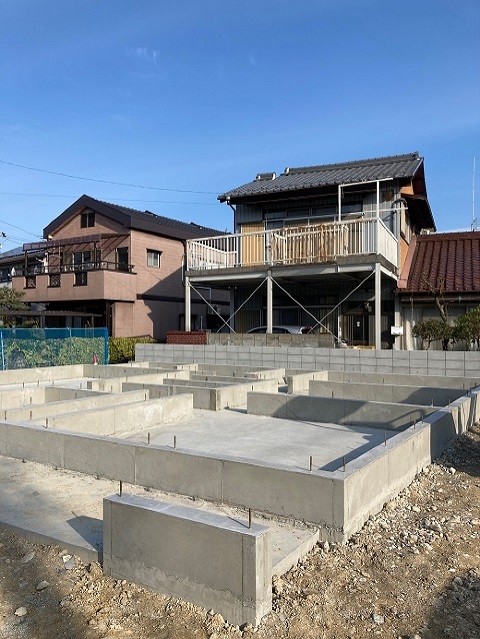

基礎が完成しました。
基礎から出ている金物は、建物と基礎を固定するための金物です。
2021.3.31

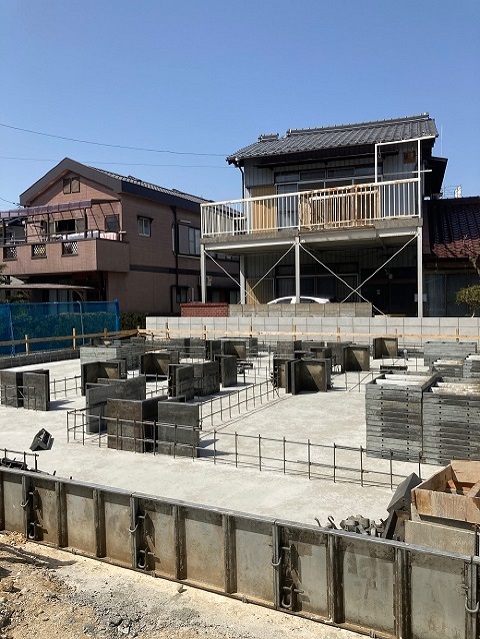

配筋検査をクリアし、土台部分のコンクリートが固まりました。
立ち上がり部分の枠を組み、再びコンクリートを流します。
2021.3.29

基礎の配筋が組まれました。
決められた間隔で決められた太さの鉄筋をしっかけんり組んであるか、第三者機関による検査を受けます。

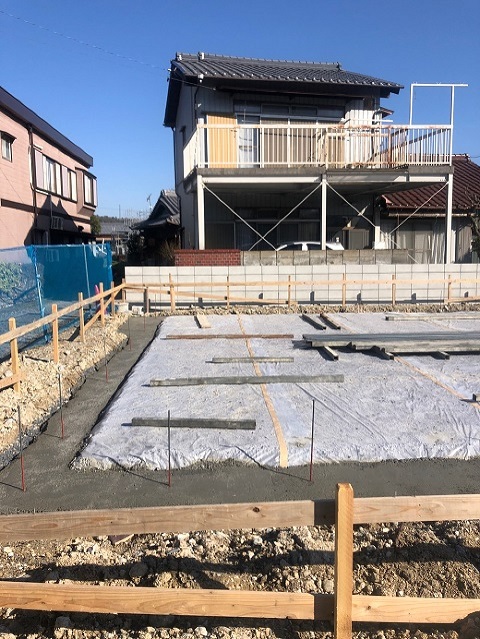

2021.3.23
地面からの湿気の侵入を防ぐため防湿シートが施工されました。
この後基礎の配筋が組まれます。
2021.3.22

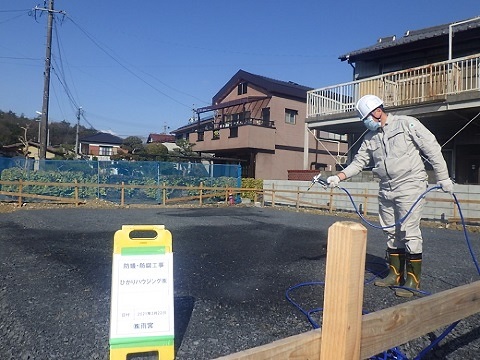

基礎工事前、基礎の下になる土壌にシロアリ対策の薬剤を散布します。

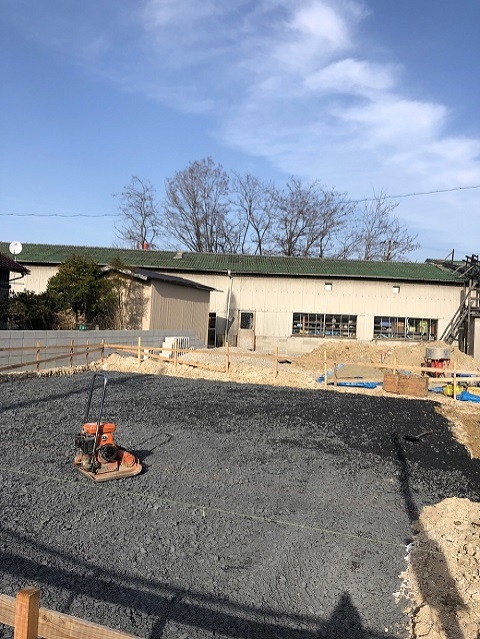

2021.3.19
地盤の補強を行いました。
