現場レポート

土岐市 完工事例

岐阜県土岐市土岐津町 新築工事

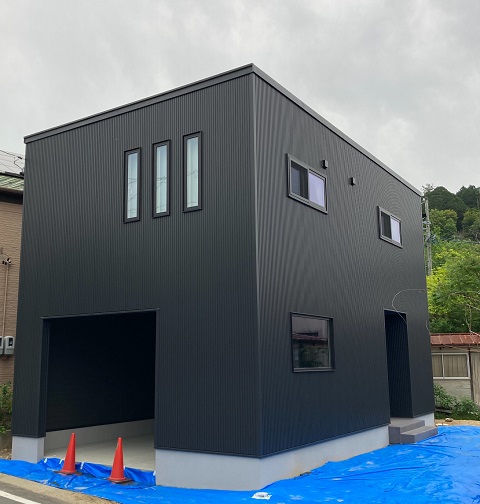

2021.5.8

1階ガレージも仕上がりました。
2階部分に居住スペースを設けたガレージハウスです。

2021.4.27

あえて壁を設けず、オープンシェルフなどで空間を仕切ることで、コンパクトながらも開放感のある間取りが実現しました。

2021.4.23

玄関ポーチの左官行為も終了しました。

2021.4.23

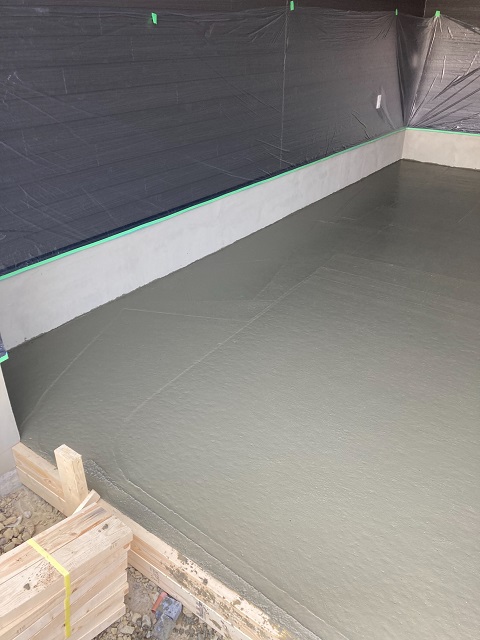

こちらの建物は1階部分がガレージになります。
ガレージ部分にコンクリートが流され一気に雰囲気が変わってきました。

2021.4.23

建具の取り付けも終了しました。

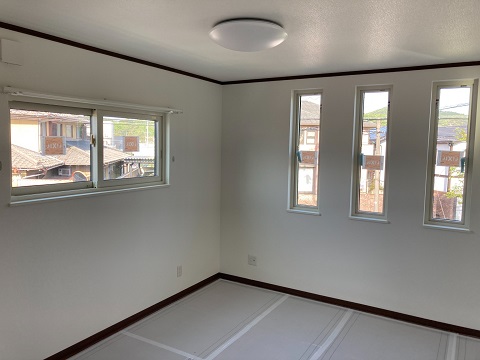

2021.4.21

照明器具の設置も進んでいます。
内部工事は間もなく終了です。
その後、クリーニング・社内チェックを行います。

2021.4.21

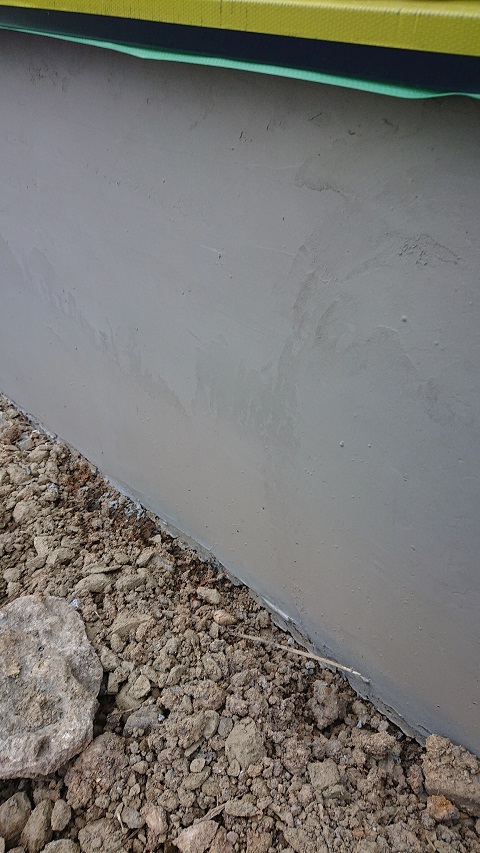

基礎の化粧仕上げを行いました。

2021.4.21

玄関の左官工事が行われています。
この後、タイルを貼って仕上げていきます。

2021.4.21

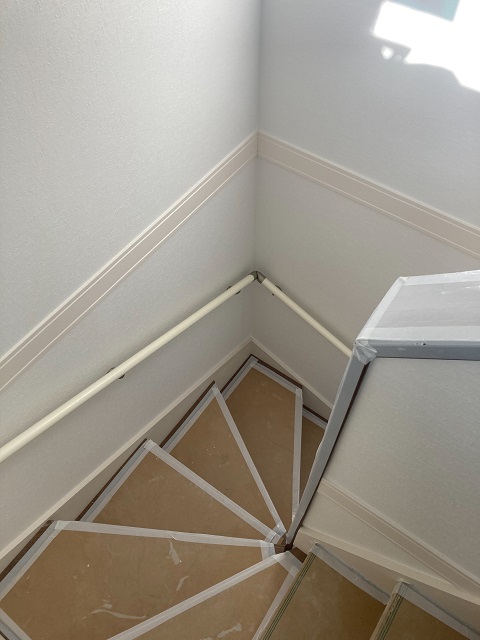

階段手すりの取り付けも完了しました。

2021.4.19

足場が解体されました。
外部の工事は左官工事へと移っていきます。

2021.4.15

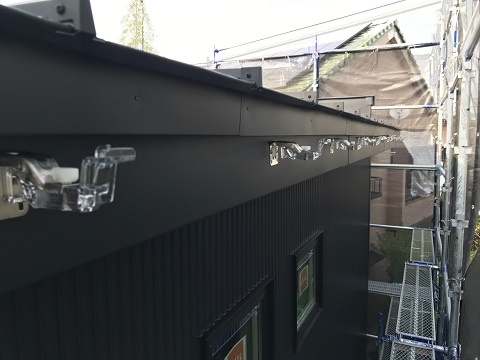

破風、雨樋の取り付け工事が行われています。
外部工事も終盤です。

2021.4.14

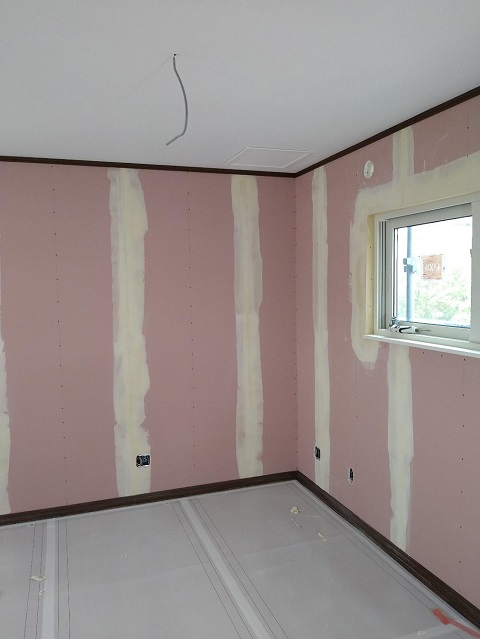

クロス工事が進んでいます。
雰囲気が変わってきましたね。

2021.4.13

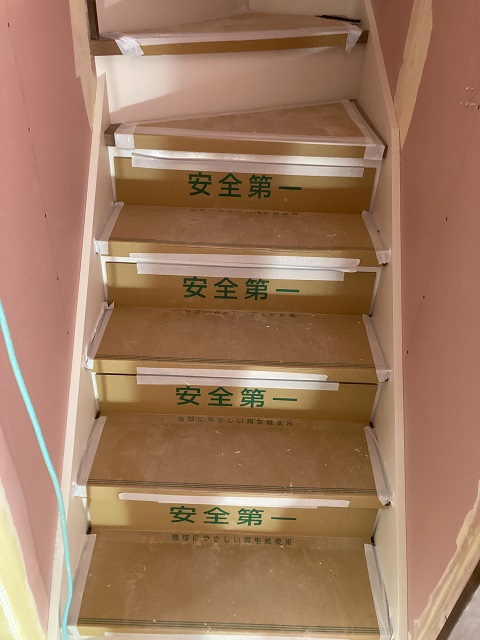

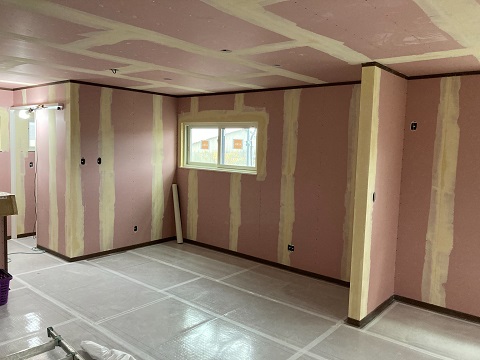

階段も仕上がっています。

2021.4.13

内部工事はクロス工事へと移っています。
ボードの継ぎ目やビス穴などの凹凸をパテで埋めて平らにし、その後クロスを貼っていきます。

2021.4.9

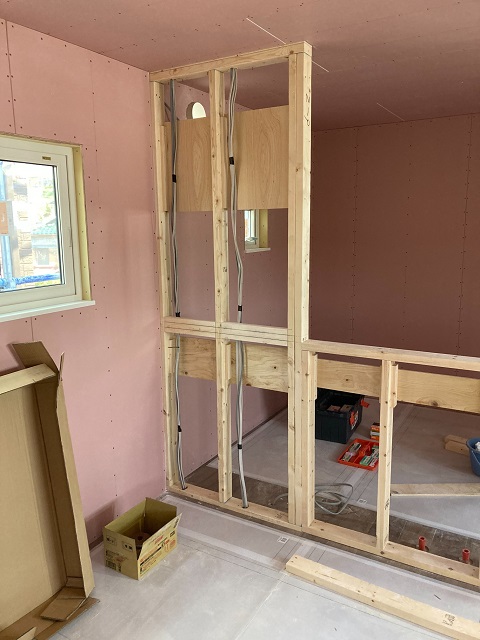

大工さんの造作工事が進んでいます。
断熱材の施工も終わり、壁も仕上がってきています。
造作中の場所はキッチンです。

2021.4.9

建具枠の取り付けも行われました。
クロス工事後に建具を取り付けます。

2021.3.31

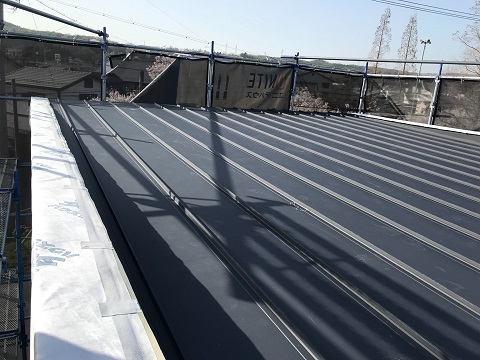

屋根工事も順調に進んでいますね。

2021.3.27

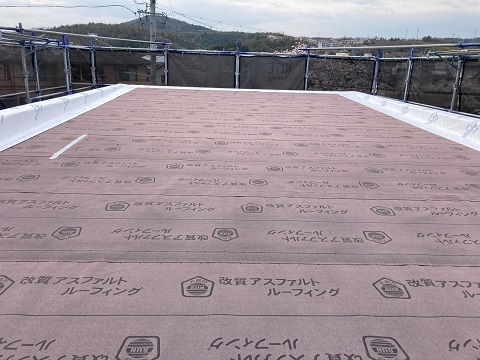

上棟後、すぐに屋根に防水シートが施工されました。

2021.3.27

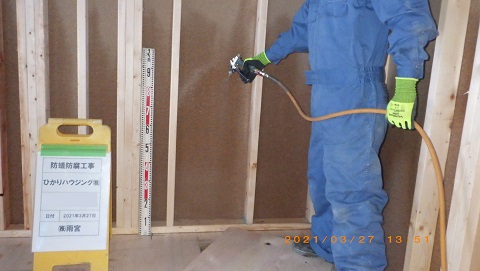

水回り、玄関回りなどにも防虫の薬剤を散布します。

2021.3.27

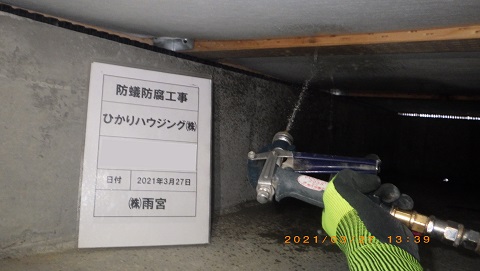

床下に防蟻・防腐のための薬剤を散布します。

2021.3.26

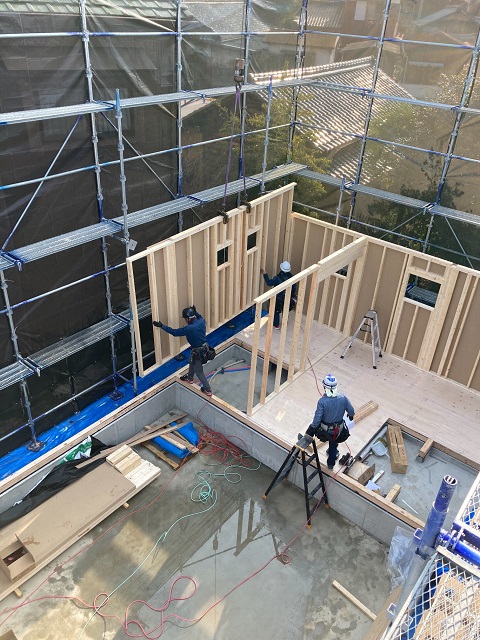

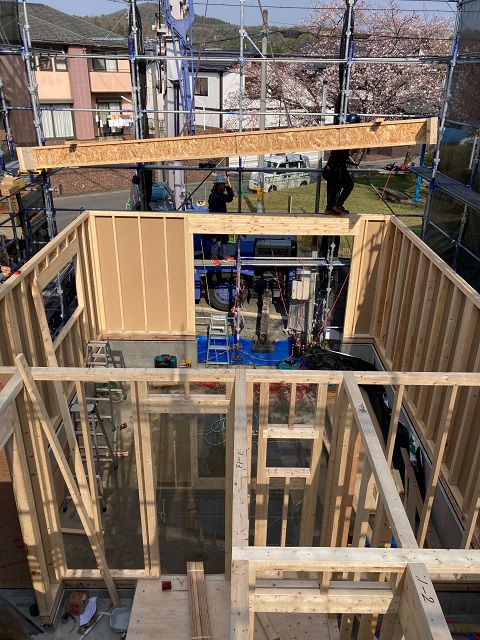

あっという間に、2階・屋根と組み立てられていきます。
概ね一日で建物は建ち上がります。

2021.3.26

工場でカットされたパネルがトラックで運ばれてきます。
クレーンで吊り上げ、数人の大工さんで協力して組み立てていきます。

2021.3.25

基礎が完成し足場が組まれました。

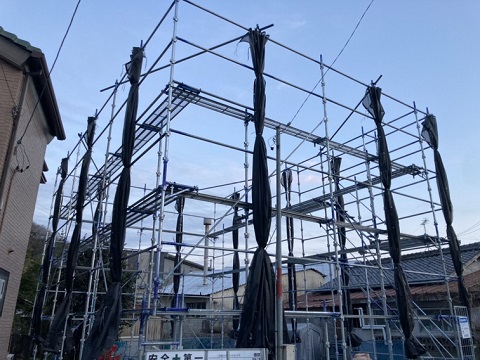

いよいよ建方工事が始まります。

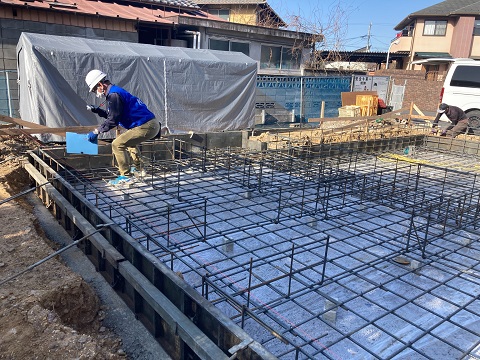

2021.3.18

第三者機関による配筋検査を受けました。
基準をクリアし、コンクリートを流し固めていきます。

2021.3.15

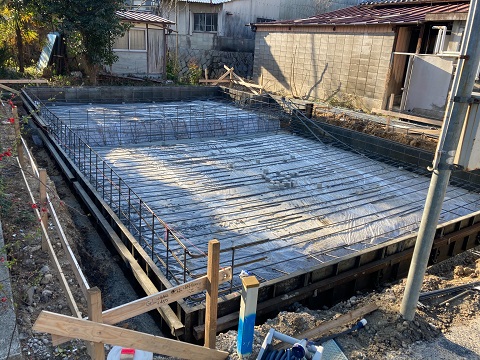

基礎の配筋が組まれていきます。
決められた太さの鉄筋、決められた間隔、規定に基づいて施工していきます。
後日、第三者機関による配筋検査を受けます。

2021.3.12

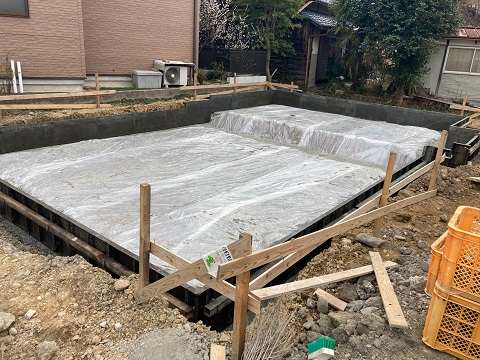

基礎工事が始まりました。
地面からの湿気の侵入を防ぐため防湿シートが施工されていますね。

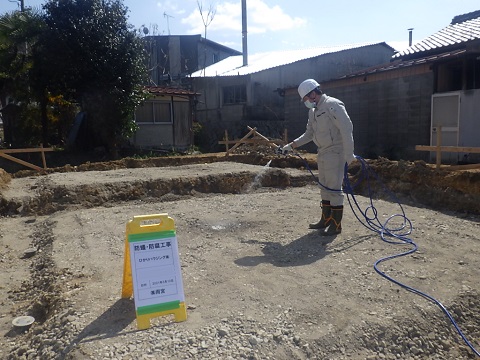

2021.3.10

建物の下になる土壌に防虫の薬剤を散布します。

2021.3.6

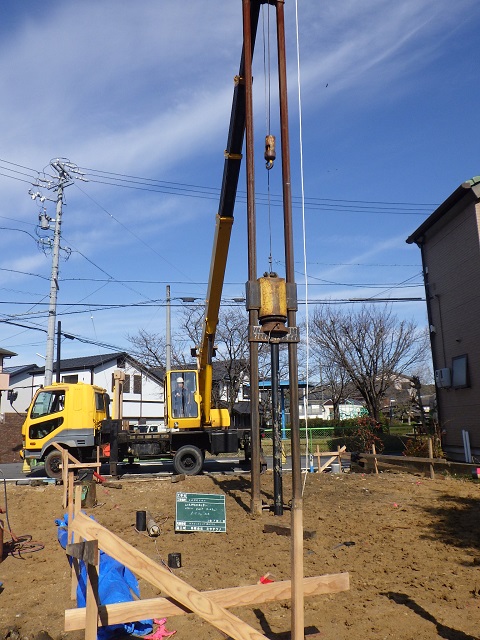

地盤調査の結果を受けて、地盤補強工事を行いました。

2021.3.6

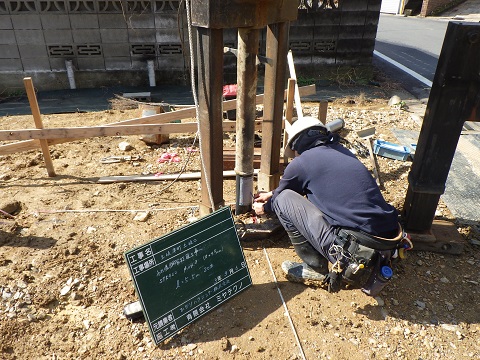

地盤調査の結果、鋼管杭を使った補強工事が行われました。

2021.3.1

地鎮祭を行いました。
これからの工事が順調に進むよう祈願しました。
