現場レポート

可児市 完工事例

岐阜県可児市皐ヶ丘 新築工事

2021.9.4

お施主様念願のハンモック。
お家時間が増えた今、お家の中でも楽しく過ごす工夫がされていますね。

2021.9.4

階段手すりもつきました。
壁ではなくオープンな階段は空間を広く演出してくれるので最近はご希望される方が増えてきています。

2021.8.8

オープン階段に手すりをつけたら全ての工事が終了です。
外観と、建物内部がしっかりマッチしていてかっこいいお家に仕上がりました。

2021.8.5

コンセント、スイッチ、照明の取り付けなど電気屋さんの最終工事も終わりました。
カーテンの取り付け、クリーニング、社内チェックを行った後お引渡しになります。

2021.8.5

リビングの一部にエコカラットを使用しています。
調湿、脱臭などの効果があるエコカラット。色・柄・幅などいろんなタイプがありどんなお家の雰囲気にも合わせることが出来ます。
アクセントにもなりますし、玄関や寝室などに施工される方も多いです。

2021.8.1

足場が外れています。
ボックス型の建物が3つ。シンプルですがかっこいい外観ですね。

2021.8.1

クロス工事が進んでいます。
ボードの継ぎ目、ビス穴などの凹凸をパテで埋めて平らにしてからクロスを貼っていきます。

2021.7.25

内部の大工工事が終了し、クロス工事へと移っていきます。
クロスが貼られるとまた一気に雰囲気が変わります。

2021.7.19

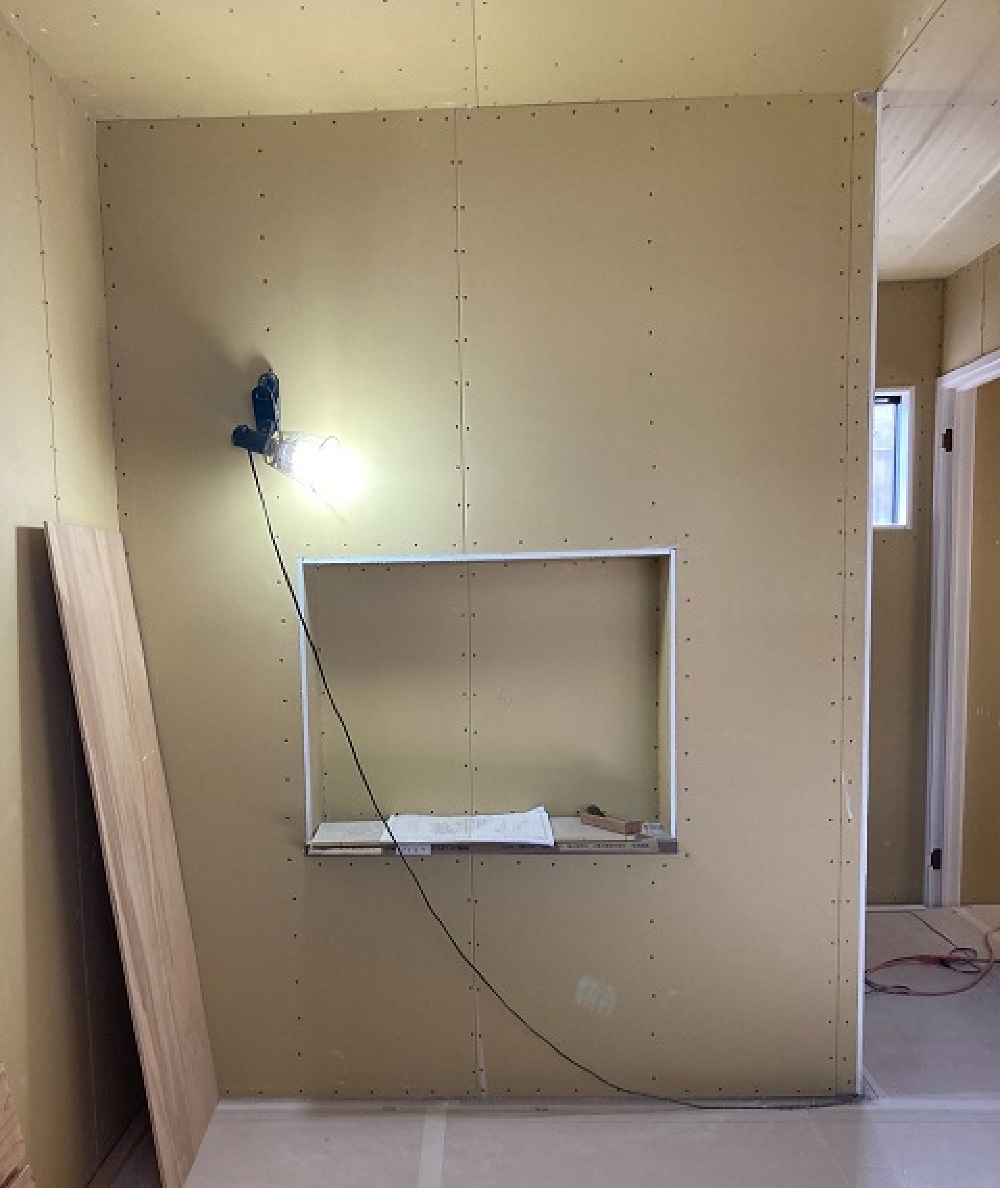

こちらはテレビが収まるニッチ。
どうしてもスペースを取ってしまうテレビも、壁掛けにしてニッチに収めてしまうとお部屋もスッキリ見えます。

2021.7.18

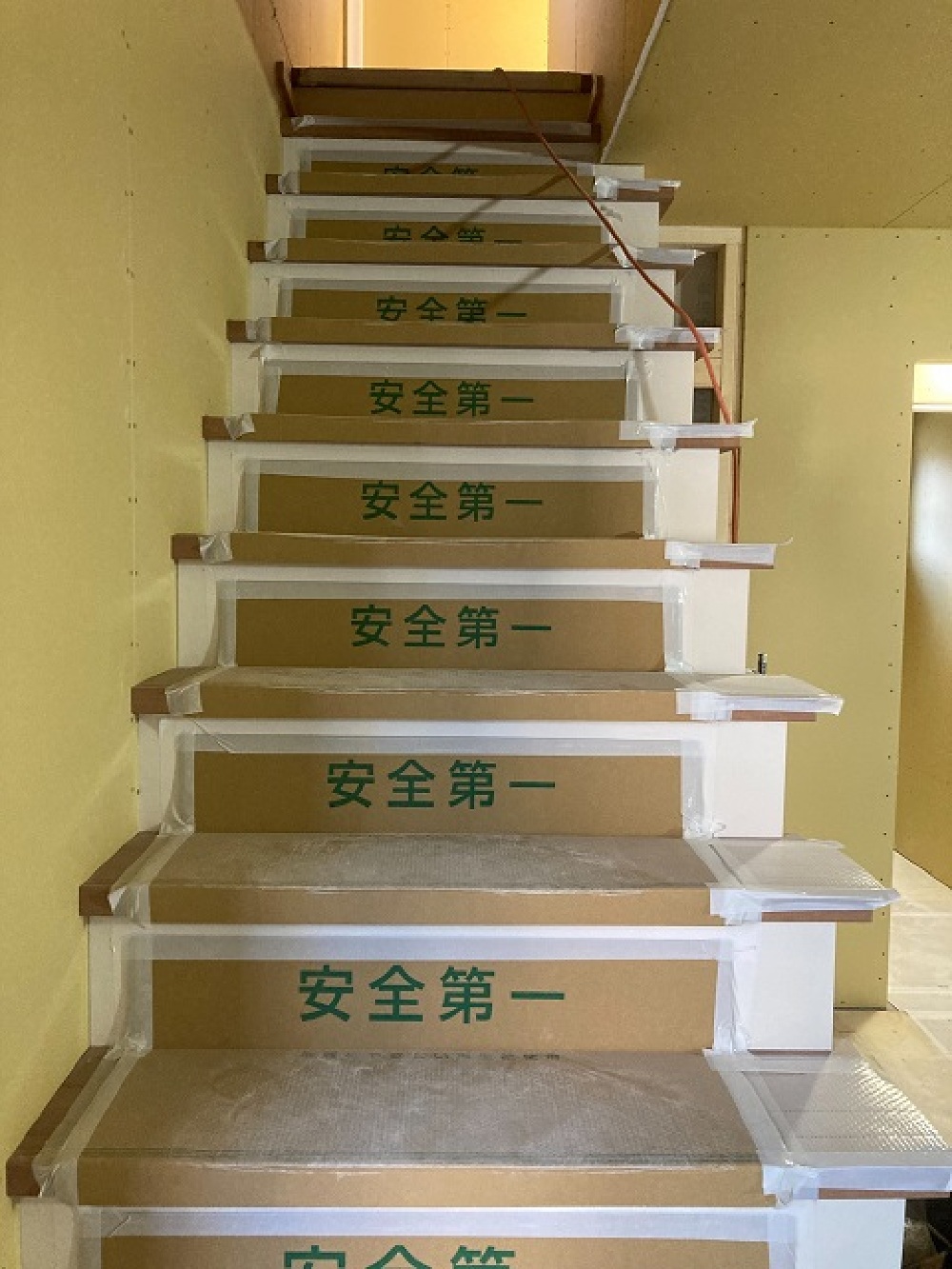

建物内部、石膏ボードが貼られ階段が架けられました。
内部も順調に仕上がってきています。

2021.7.11

外壁工事が進んでいるのが分かります。
こちらのお宅は外壁の貼り分けがあるお家になります。
足場が外れるのが楽しみですね。

2021.7.11

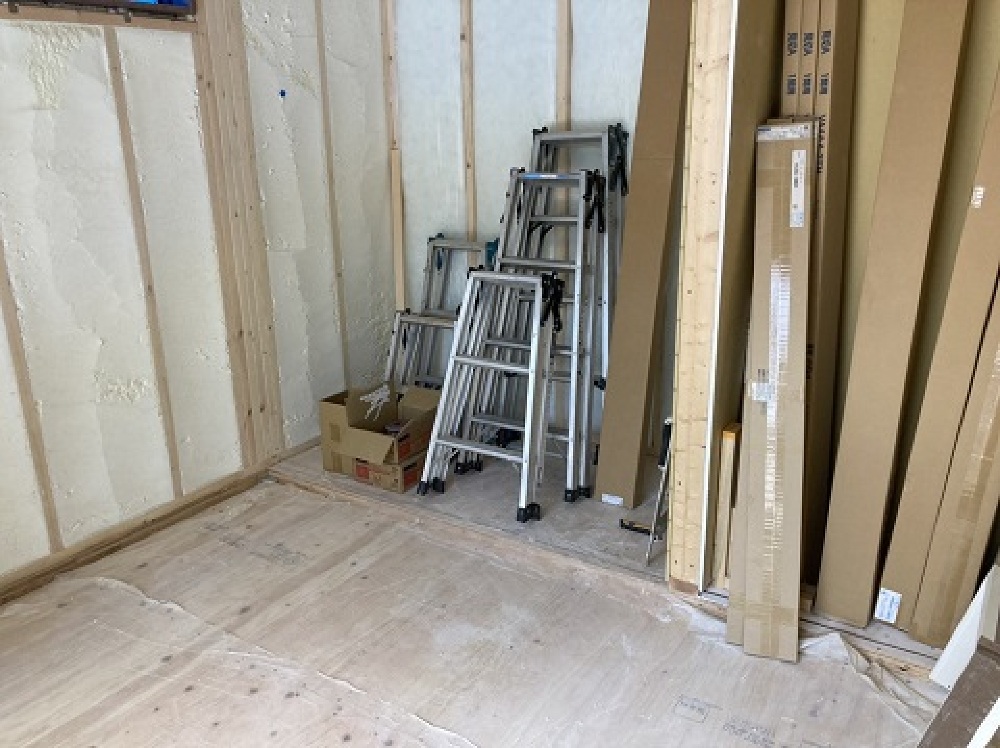

中では日々、大工工事が進められています。
現場をきれいに!しっかりと守られています。

2021.6.25

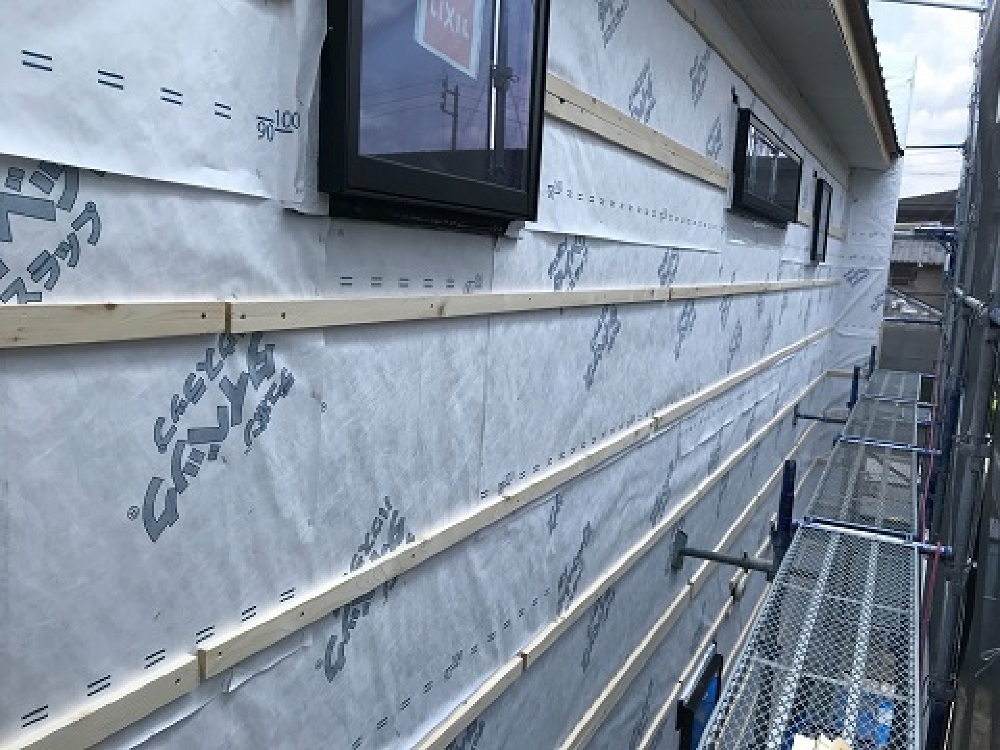

外壁工事も進んでいます。
ガルバリウムの下地が打たれています。

2021.6.24

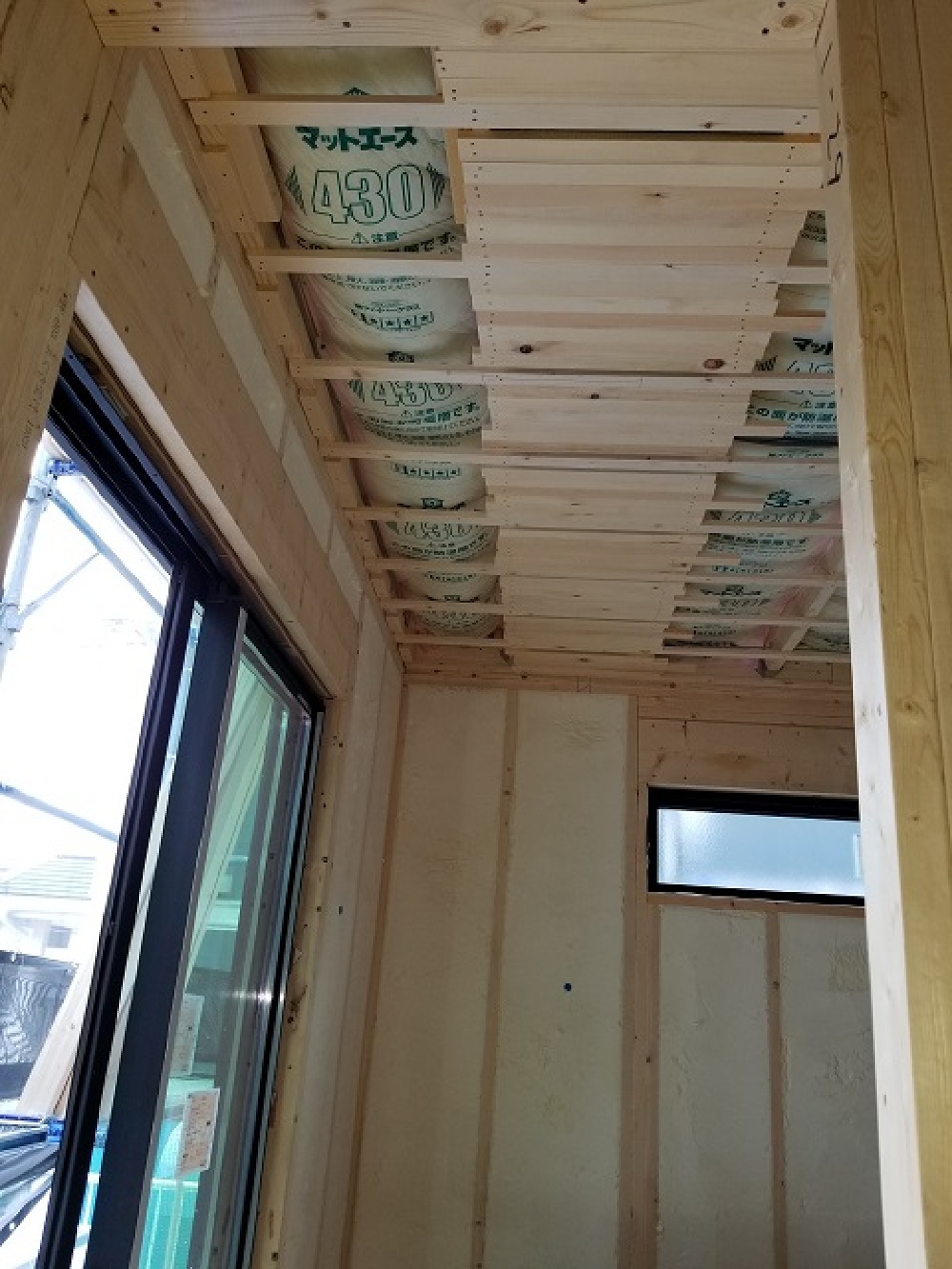

吹き付け断熱の施工も終了しました。
この後、石膏ボードが貼られて壁が出来ると一気に雰囲気が変わります。

2021.6.24

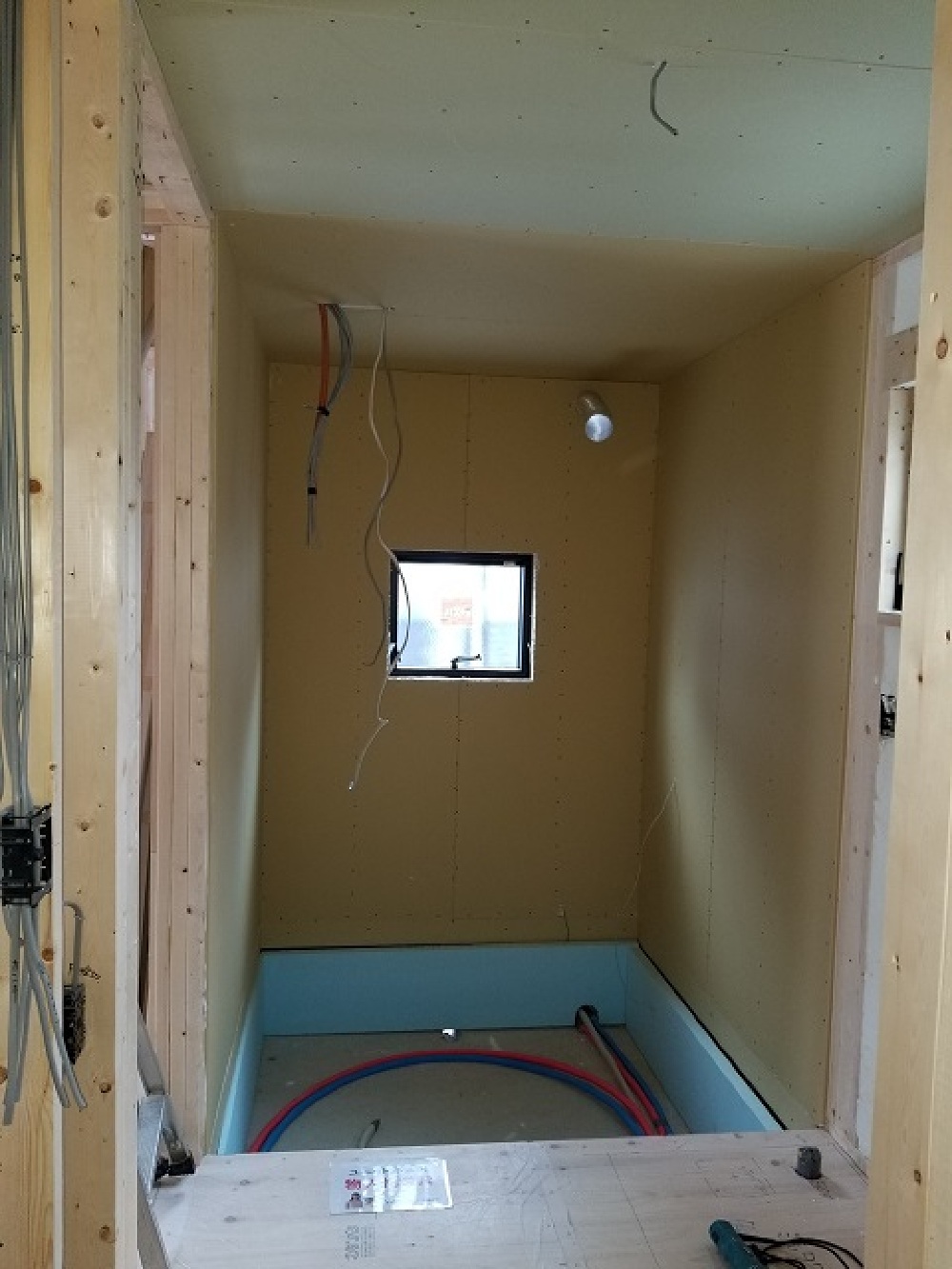

ユニットバスの断熱材施工などが終わっています。
翌週にはユニットバスの搬入が行われます。

2021.6.20

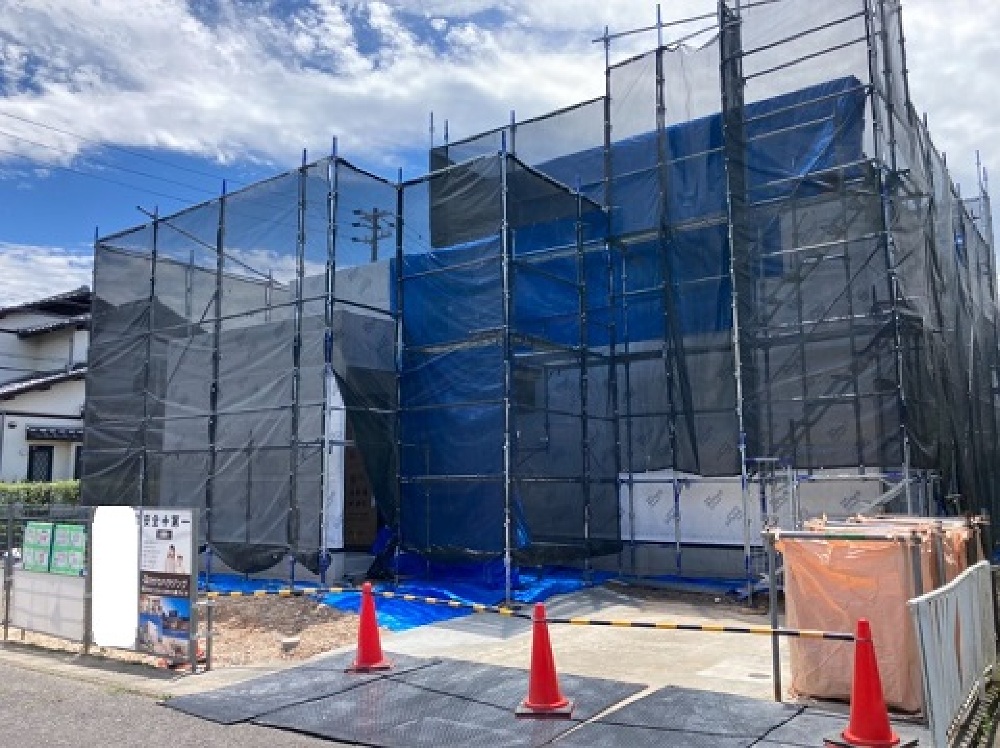

外壁工事も少しずつ進んでいます。
足場が外れるまではまだまだかかりますが、少しずつ変わっていく様子をお楽しみに。

2021.6.19

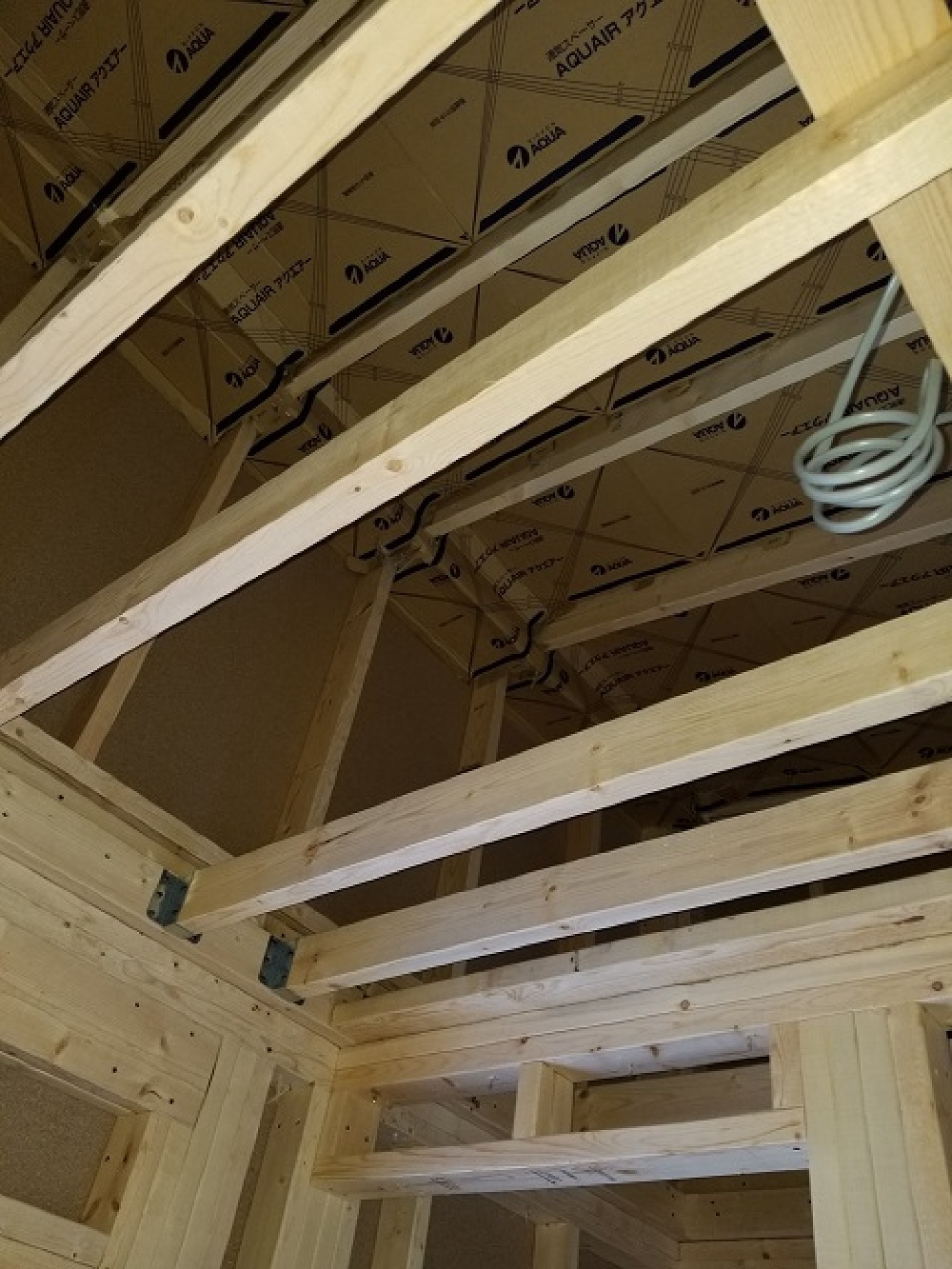

屋根裏には通気スペーサーが施工されました。
屋根と断熱材の間に湿気が溜まらないように施工します。

2021.6.17

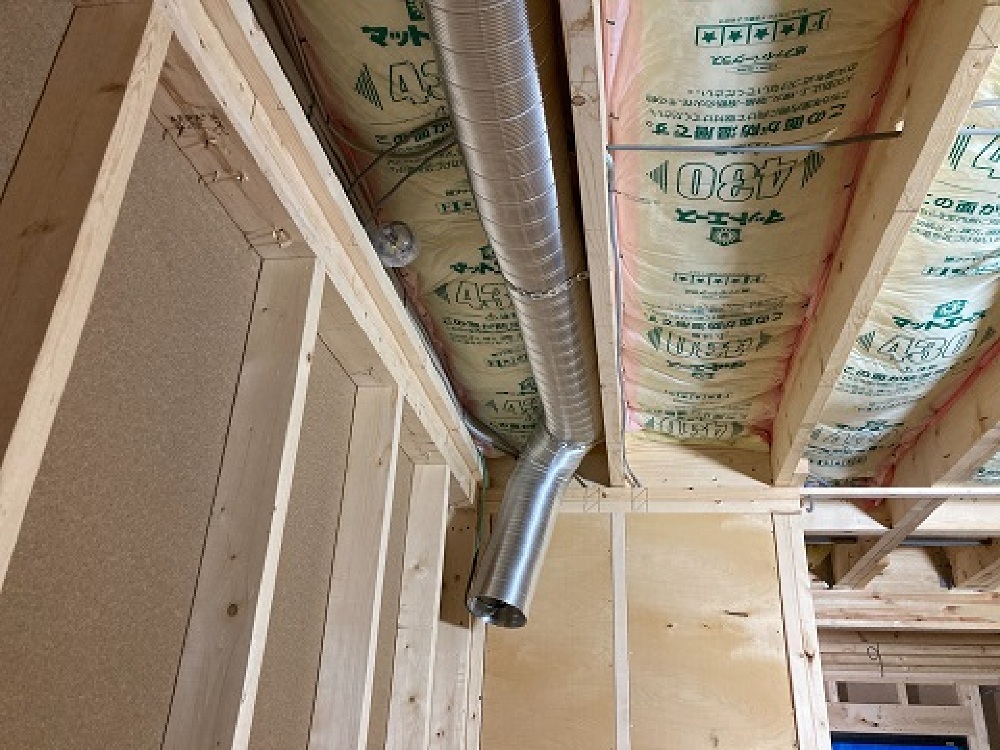

換気ダクトも設置されています。

2021.6.17

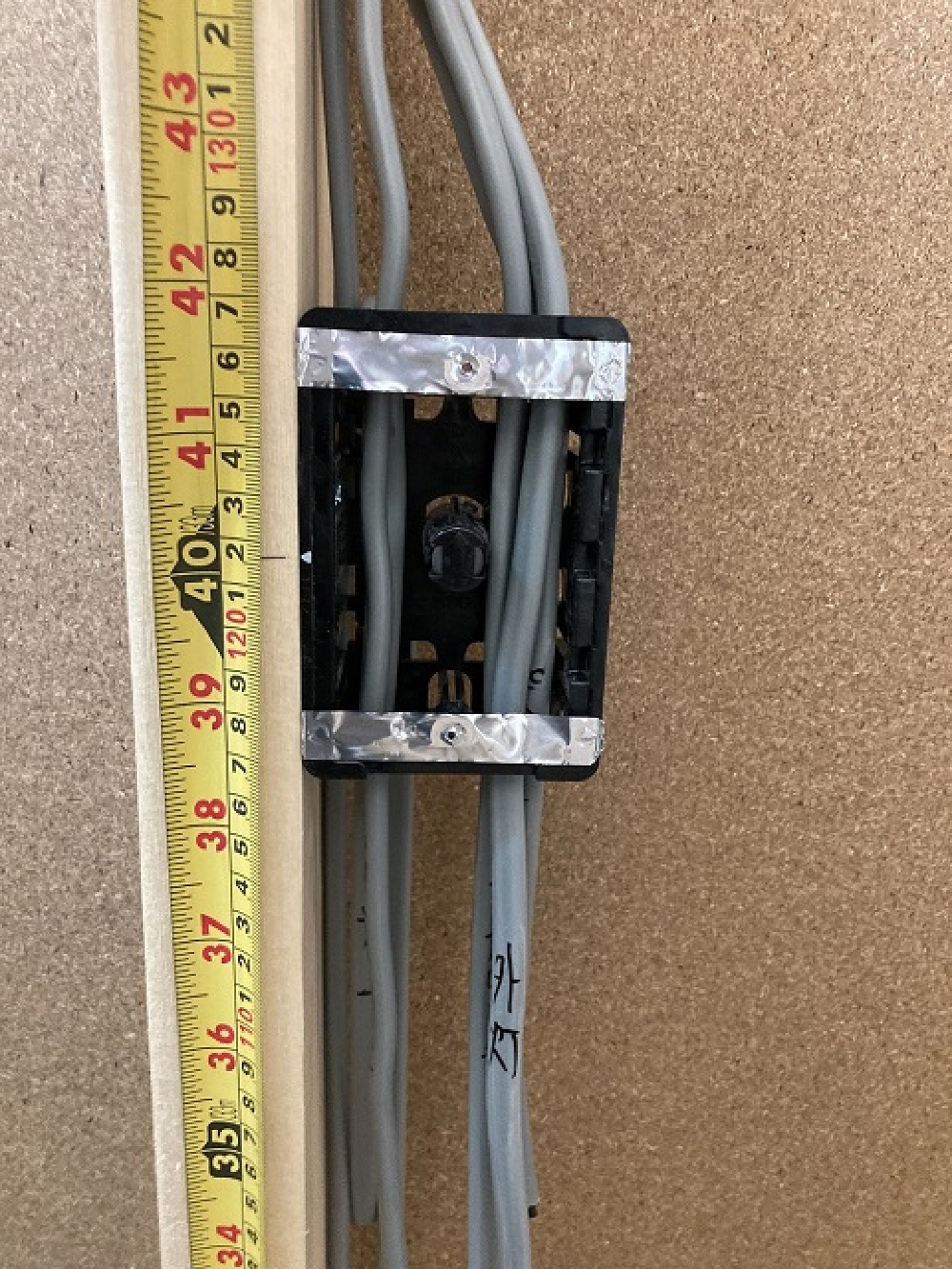

電気配線工事が行われました。
上棟時にお客様と最終確認した場所、高さにスイッチやコンセントなどが取り付けられていきます。

2021.6.11

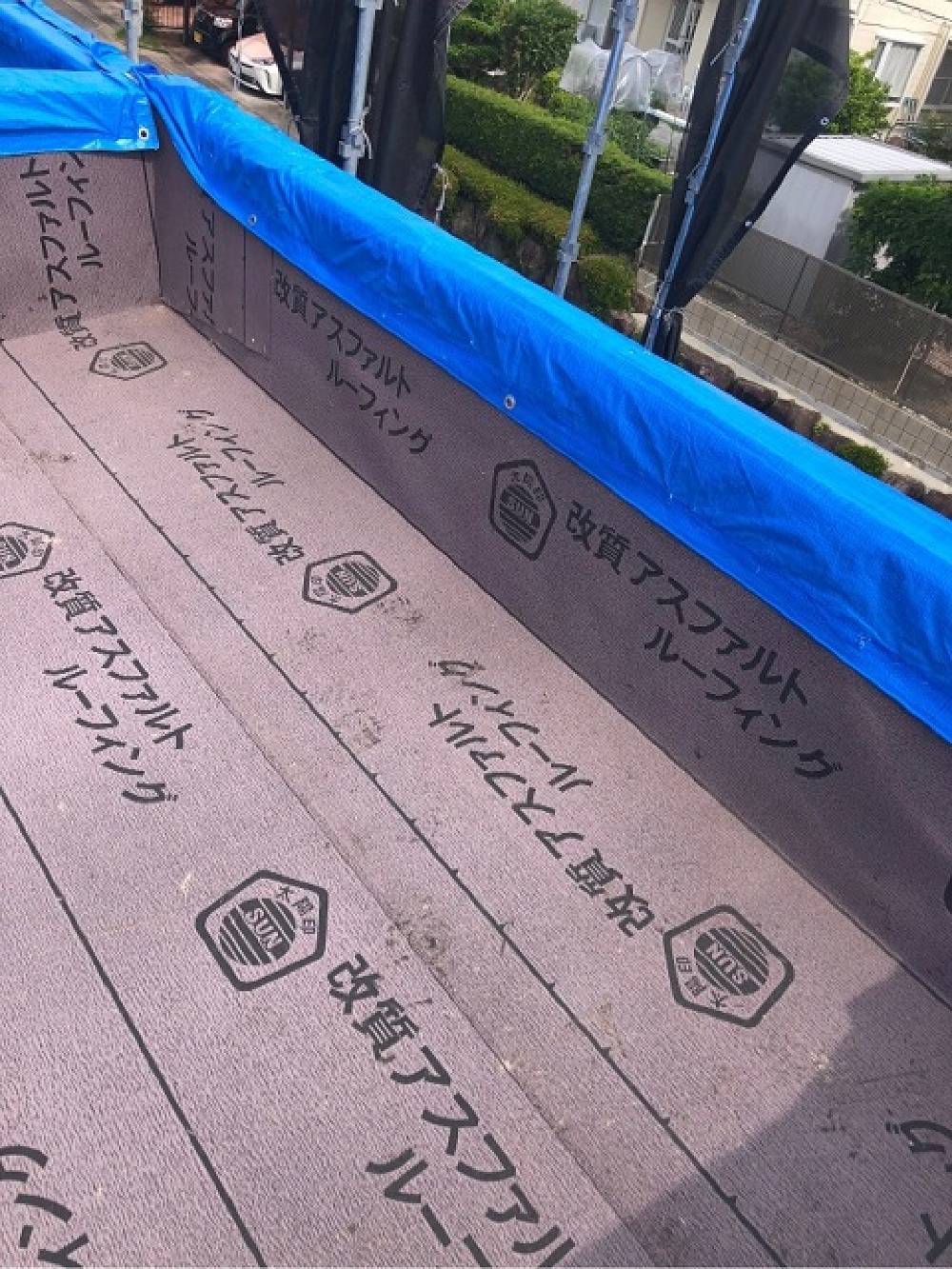

防水シートの上に屋根材を施工していきます。
こちらのお宅はガルバリウムの屋根です。

2021.6.11

屋根工事の様子です。
まずは、屋根の上に防水シートを施工します。

2021.6.8

上棟後、建物の内部・外部・床下に防蟻処理の薬剤を散布します。
お家をしっかり守るために、上棟後すぐに処理を行います。

2021.6.7

工場でカットされたパネルが運ばれてきました。
現場で図面を見ながらパネルを配置していきます。
たくさんの大工さんが協力して作業をしてくれるので1日で建物が建ち上がります。

2021.6.5

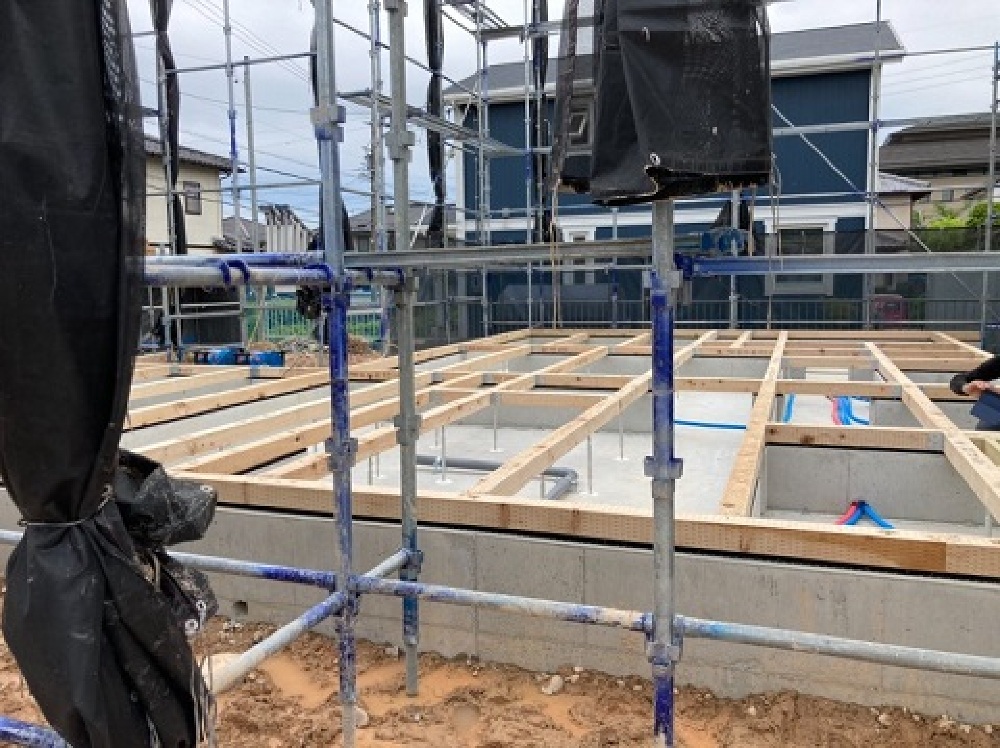

基礎内に給排水管の引き込みも行われました。
足場が組まれ、土台伏作業が行われています。
まもなく、建物が建ち上がります。

2021.5.31

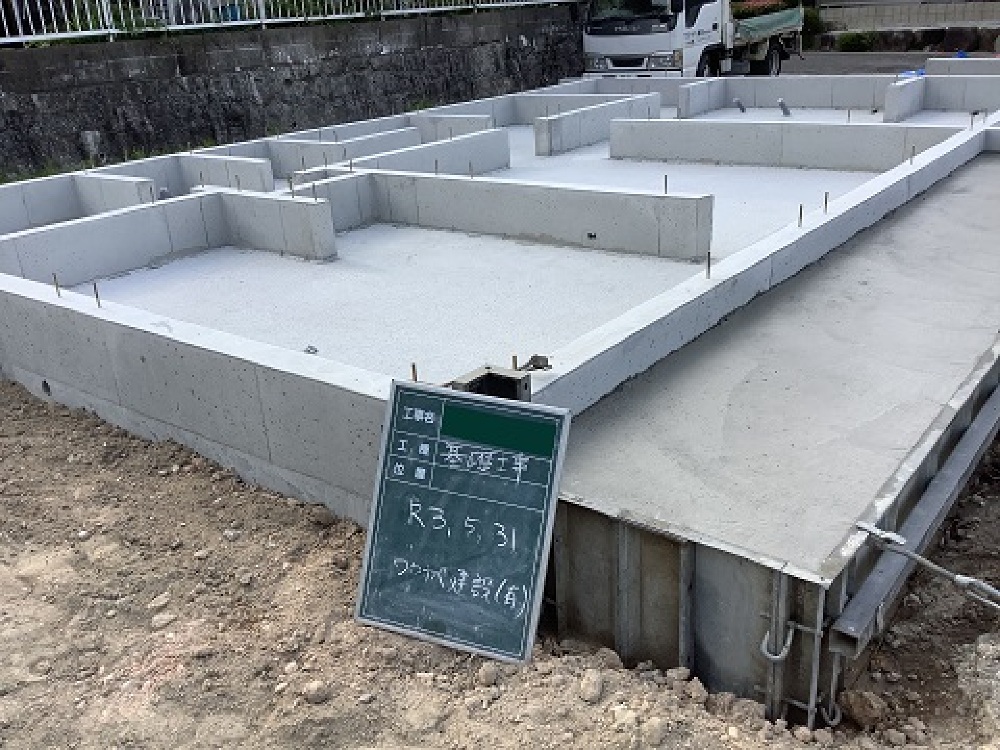

基礎の型枠が外れ、基礎工事が完了しました。
コンクリートから頭を出している金物は、基礎と建物を固定するための金物です。

2021.5.25

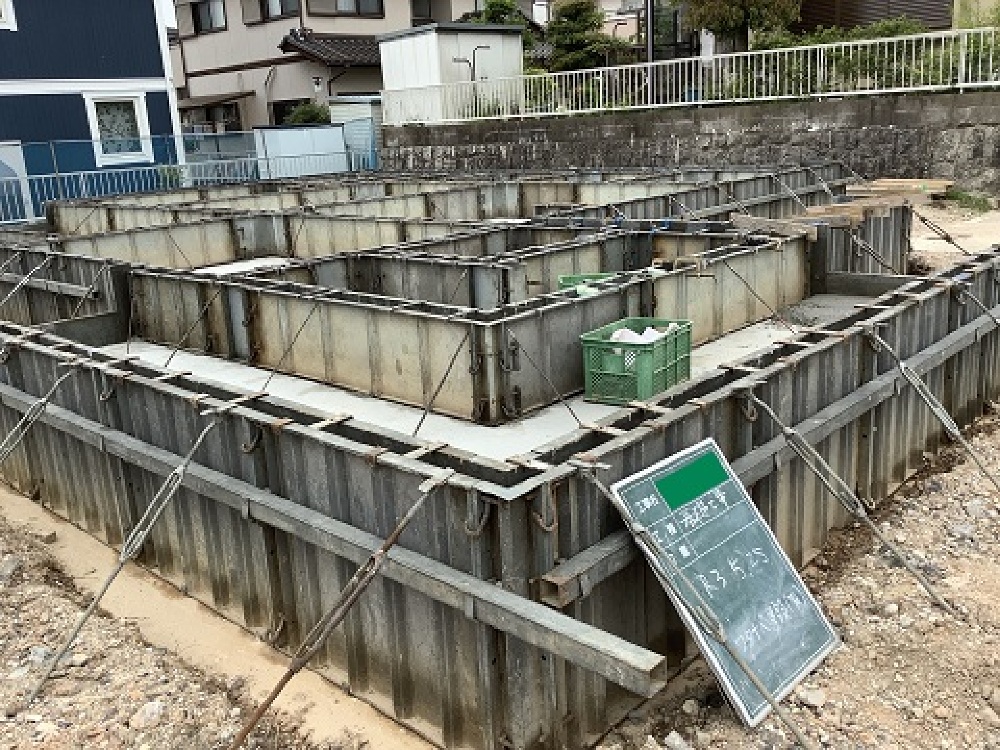

立ち上がり部分の型枠が組まれました。
コンクリートを流し固めていきます。

2021.5.19

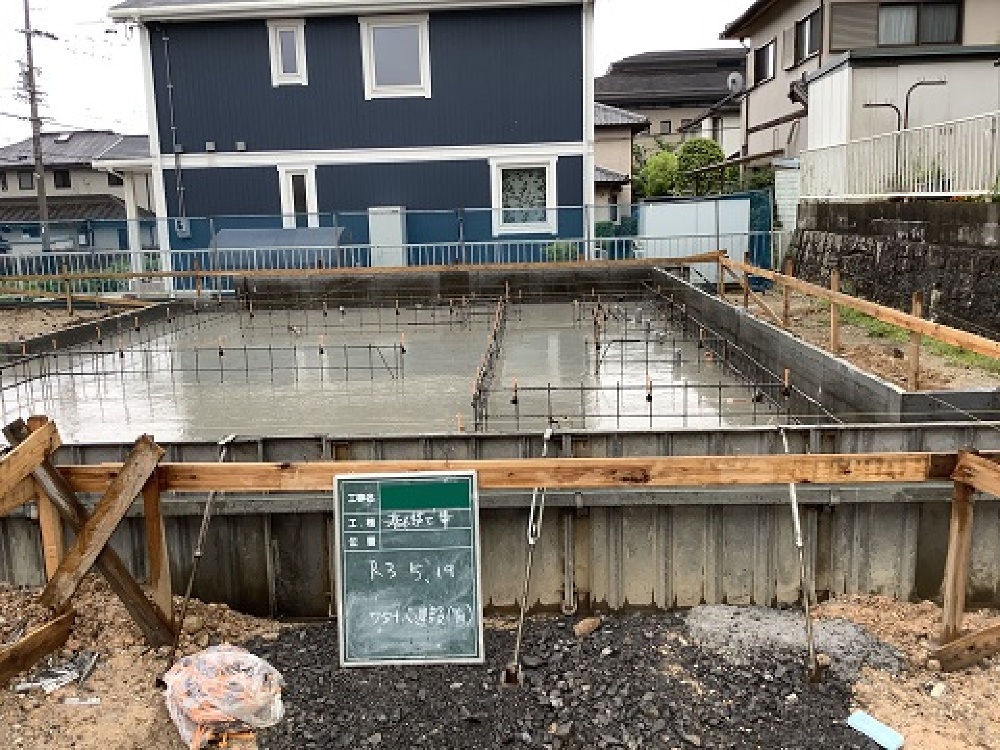

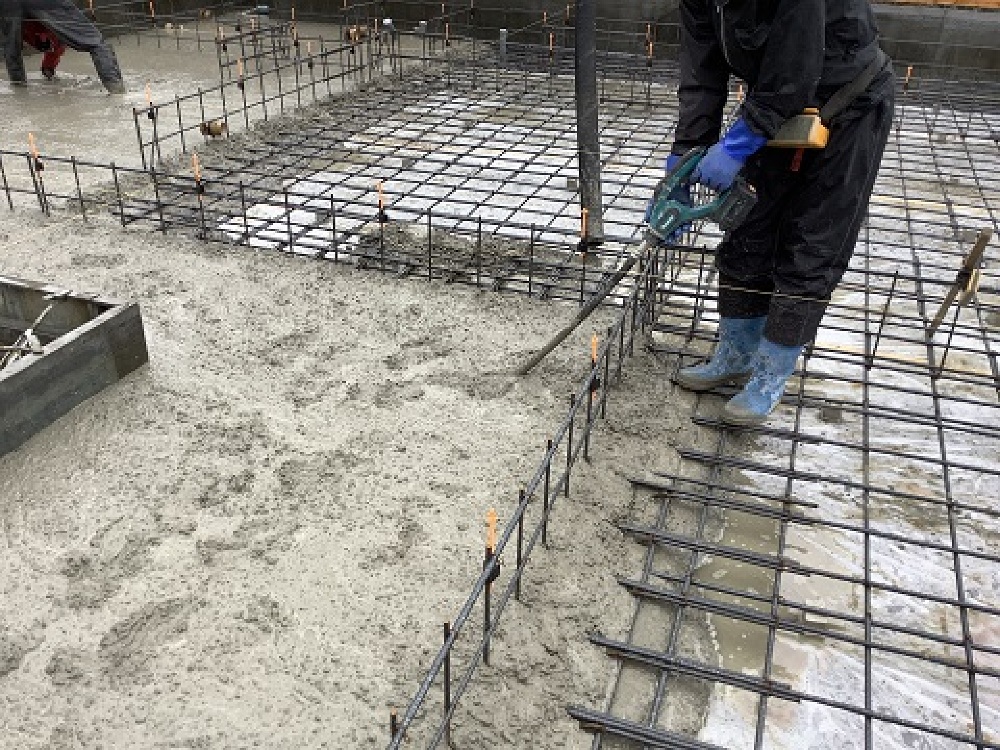

配筋検査をクリアした後に、コンクリートを流していきます。

2021.5.19

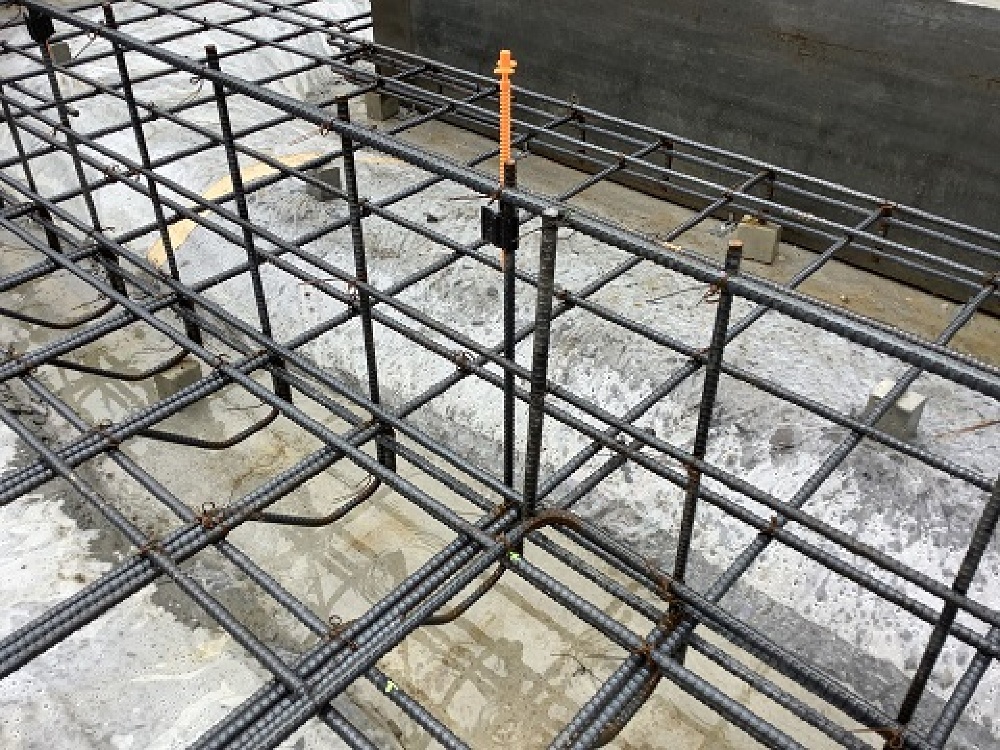

規定の間隔、太さで配筋が行われているか第三者機関による検査を行います。
基礎はお家を守る大切な部分、建てた後にやり直しはきかないのでしっかりとチェックを受けます。

2021.5.19

土台部分、立ち上がり部分を2度に分けてコンクリートを流していきます。
まずは、土台部分を流し込み養生期間をしっかりとって立ち上がり部分を組みます。

2021.5.12

地面からの湿気を防ぐため、薬剤を散布した地面の上に防湿シートを貼ります。
しっかりと重ねて湿気の侵入を防ぎます。

2021.5.11

基礎工事が始まりました。

2021.5.11

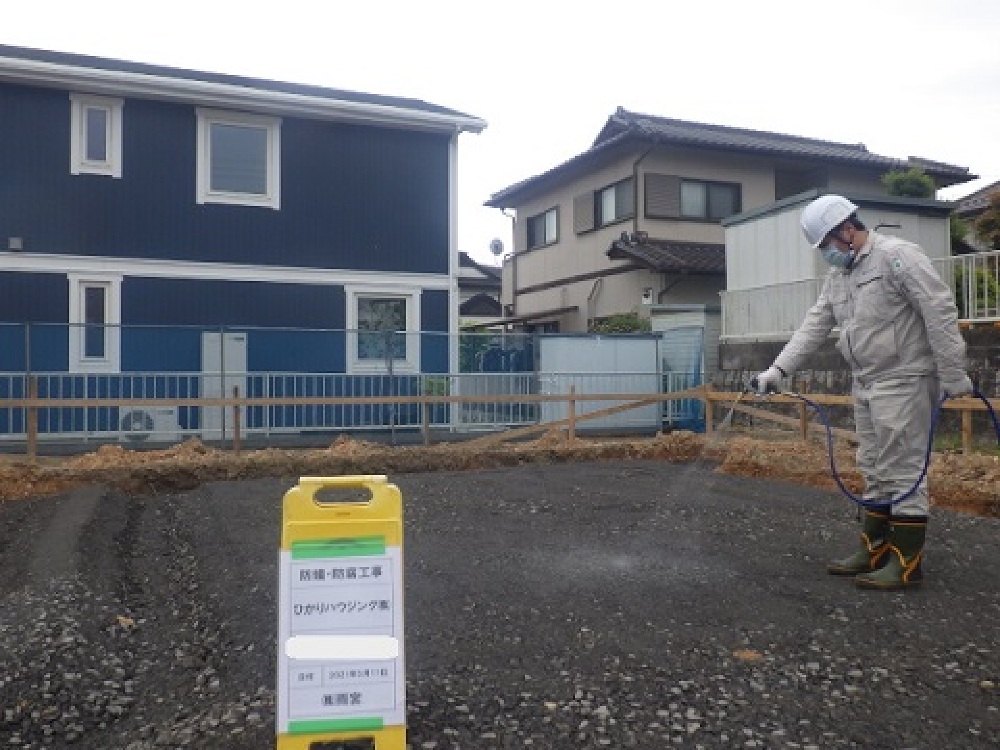

まずは基礎の土壌に防蟻処理を行いました。
大切なお家を守るためにしっかりと対策を行います。
