岐阜県美濃加茂市下米田町 新築工事
岐阜県美濃加茂市下米田町 新築工事
2021.12.4
リビング学習が出来るスタディーコーナーも広々と確保され、子供たちが並んで学習することもできます。
2021.12.4
キッチンから見渡せるリビング。
ちいさなお子さまがいらっしゃる家庭には安心ですね。
2021.12.4
クロス・電気工事も無事完了しました。
天井の木目とキッチンの色がクールなオープンキッチンですね。
クリーニング、社内チェックの後お引渡しです。
2021.11.28

内部、クロス工事の様子です。
ボードの継ぎ目などの凹凸をパテで埋めて平らにしてからクロスを貼っていきます。
白いクロスが空間を広く感じさせてくれるので、一気に雰囲気が変わります。
2021.11.22

キッチンの取り付け工事が行われています。
キッチンの取り付けが終わると、工事も終盤になってきたなぁと感じます。
最後まできれいな現場で大切に仕上げていきます。
2021.11.21

外壁の工事が終了しました。
この後、破風や雨樋などの取り付け工事が終了してから足場が解体されます。
2021.11.16

クロス工事前に、照明、コンセント、スイッチ用の穴をあけました。
クロス工事後に取り付けを行います。
2021.11.12

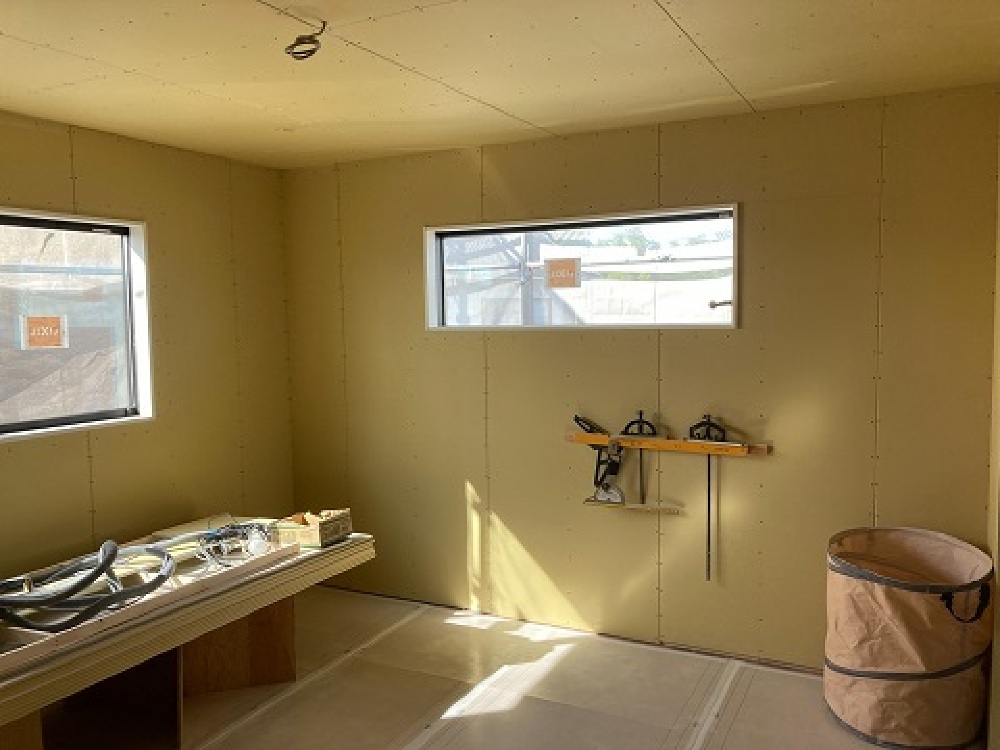

内部の造作工事も順調に進んでいます。
こちらはリビングに設けたスタディーコーナーになります。
予め必要な棚などは、工事段階で取り付けると工賃などが抑えられるのでプランニング中から少し考えながら進めていけると理想的ですね。
2021.11.8

外壁下地が打たれこの後ガルバリウムを施工していきます。
2021.11.6
大工工事も終盤に差し掛かっています。
大工工事が終わるとクロス工事へと移っていきます。
2021.11.6

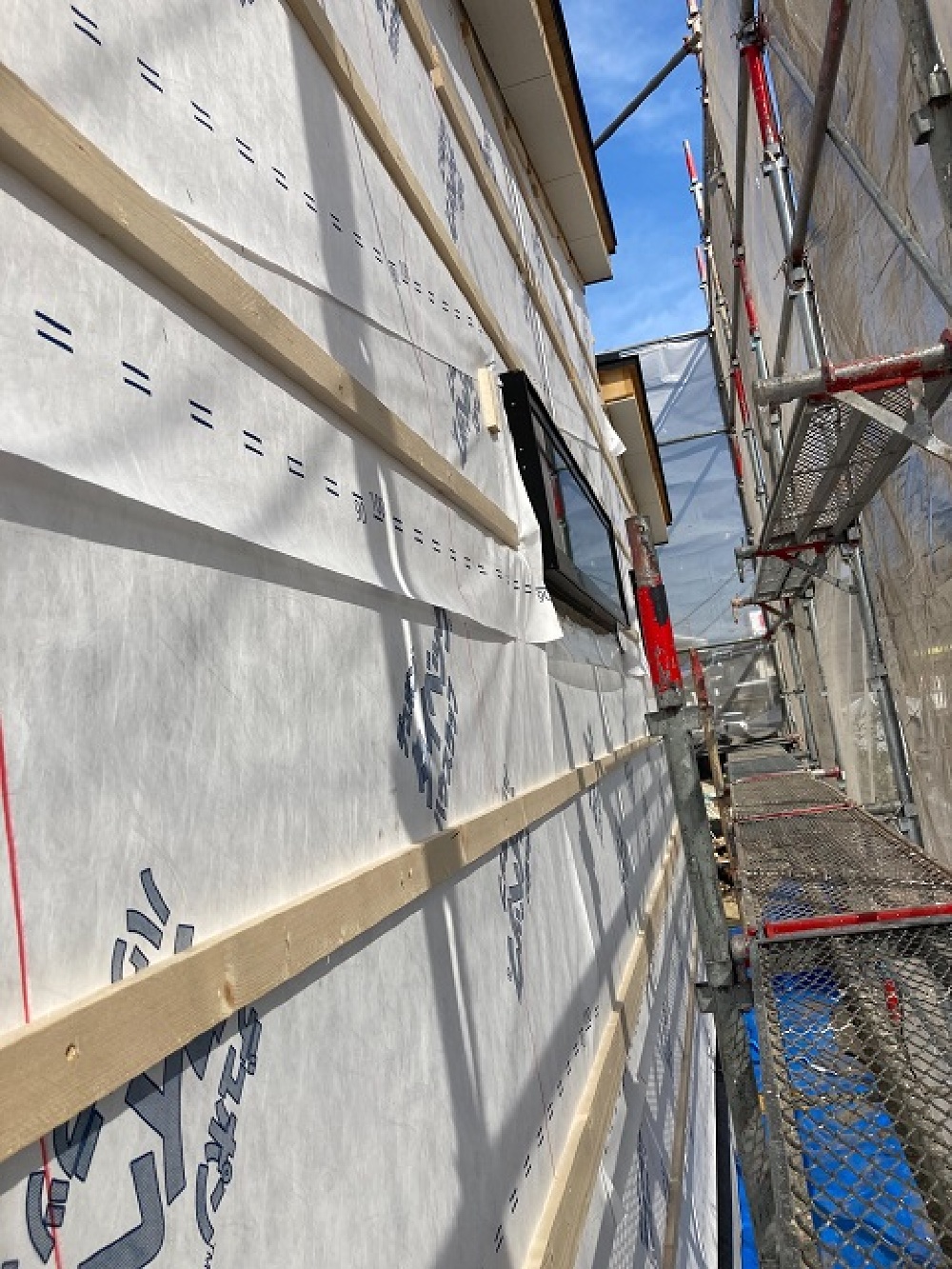

外壁工事も進んでいますね。
防水シートの上に外壁の下地材が打たれています。
外壁が貼られると一気に雰囲気が変わりますが、足場が外れるのはまだ先です。お楽しみに。
2021.11.1

弊社では毎週社長による現場パトロールが行われています。
工事状況の把握はもちろん、安全・整理整頓などのチェックを行います。
日本一きれいな現場づくりを徹底しています。
2021.10.31

フローリング貼りの作業が進められています。
床張り後は、キズや汚れを防止するため養生を行いますので、完成形のお披露目はしばらく先になります。
2021.10.24

天井のボード貼りを行っているところです。
重いボードを貼る作業は大変ですが頑張ってくれています。
天井や壁がボードで覆われていくと空間が仕切られて、少しずつ生活イメージが沸いてきますね。
2021.10.14

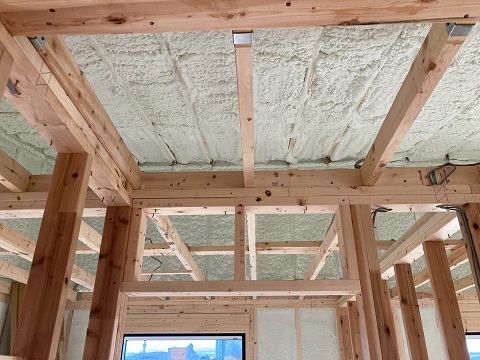

建物内部は断熱材の施工が終わりました。
吹き付け断熱は泡状で吹き付け膨らむので細かいところまでしっかりと広がります。
それを平らにカットして、天井や壁を仕上げていきます。

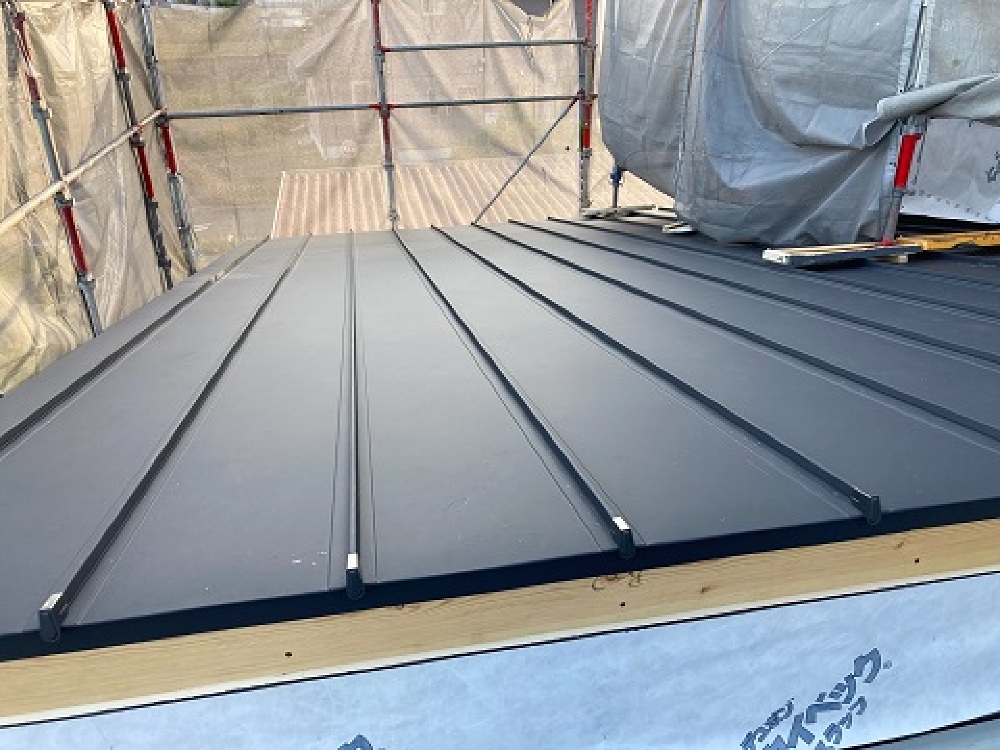

2021.10.11
屋根工事も順調に進んでいます。
2021.10.11

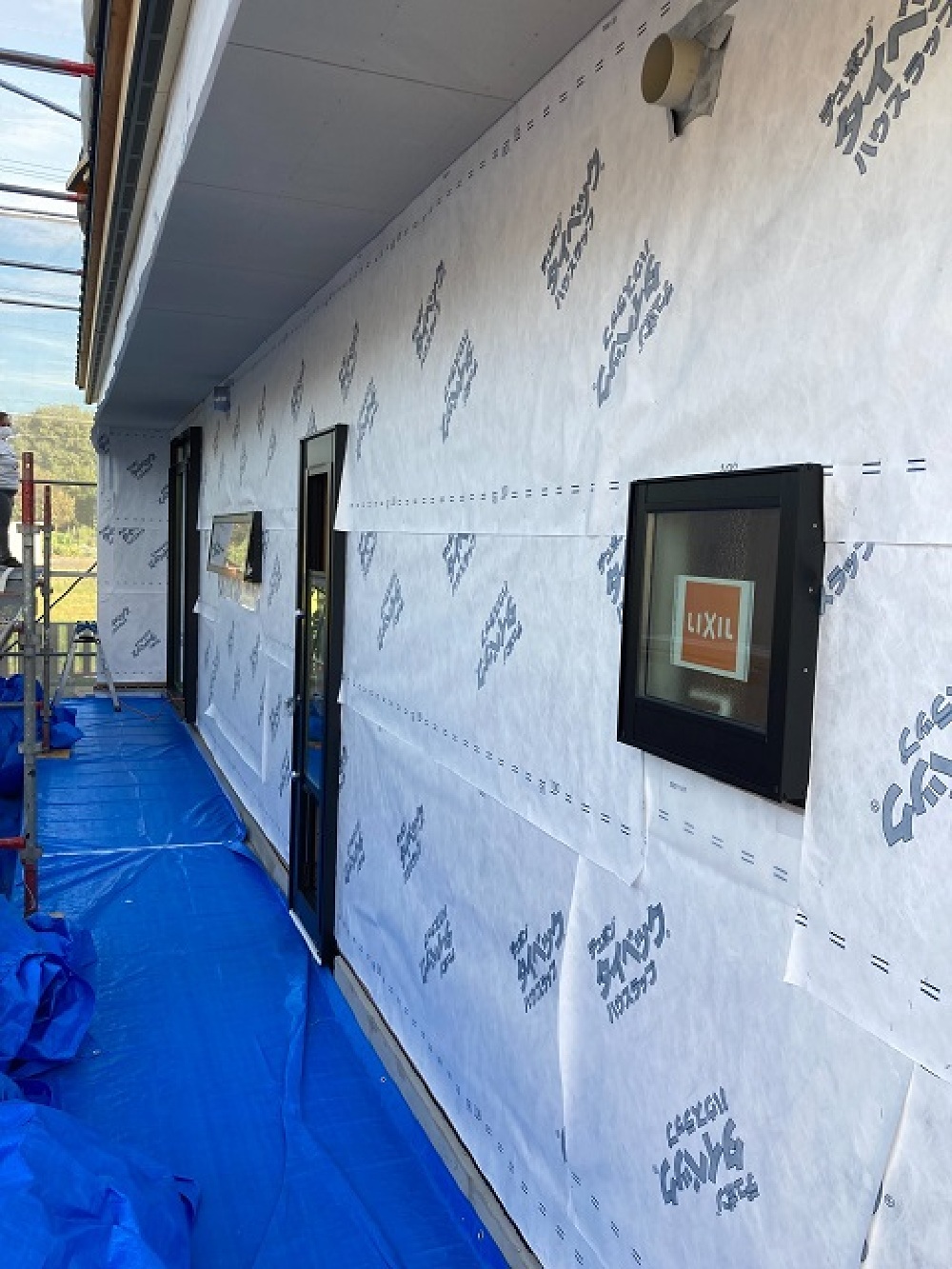

サッシの取り付けが終わり、外部の防水シートの施工も行われました。
ここで再度第三者機関による検査を受けます。
2021.10.6

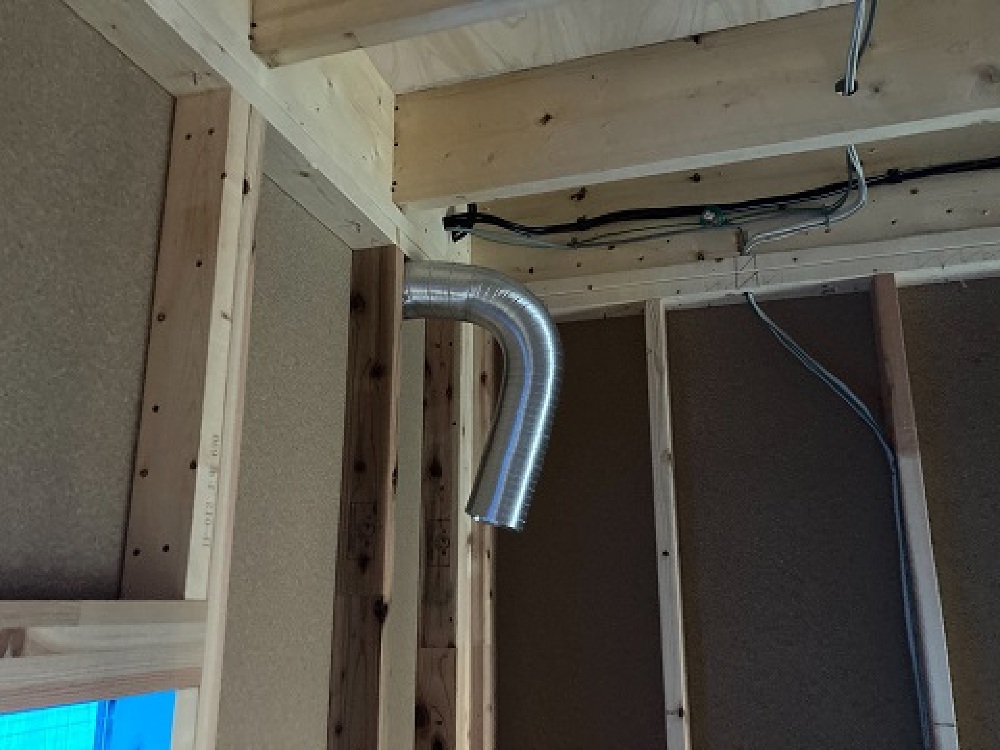

建物内部、電気配線工事が行われています。
壁で見えなくなってしまう部分ですが、家中沢山の配線が走っています。
2021.10.1

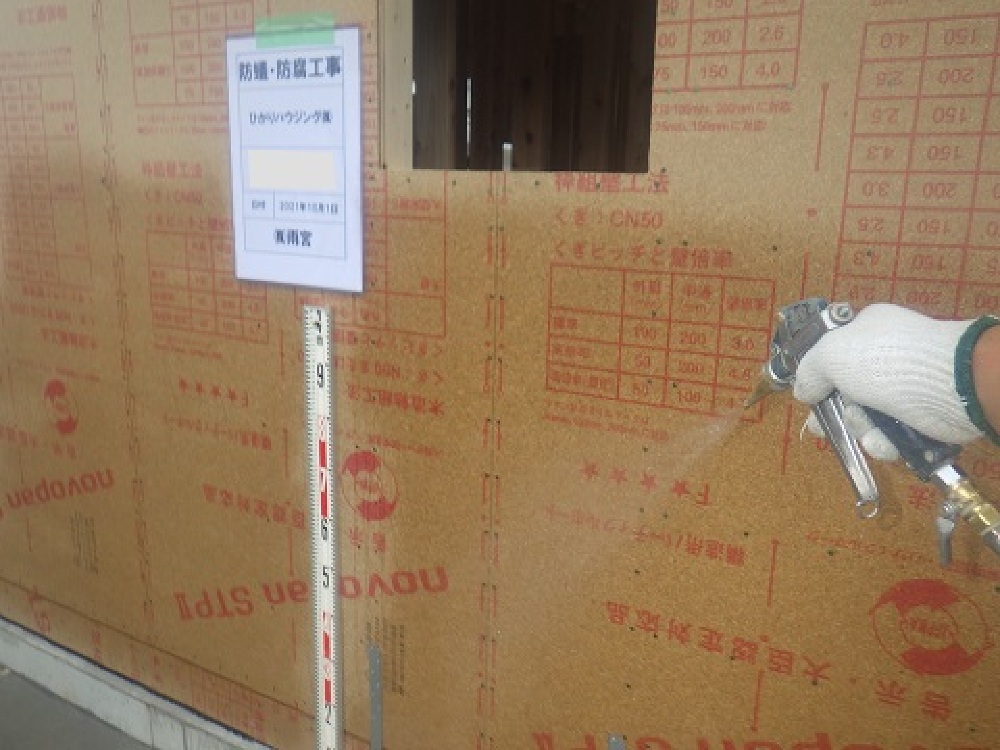

さらに、お風呂などの水回り、建物外部の面材部分にも薬剤を散布していきます。
2021.10.1

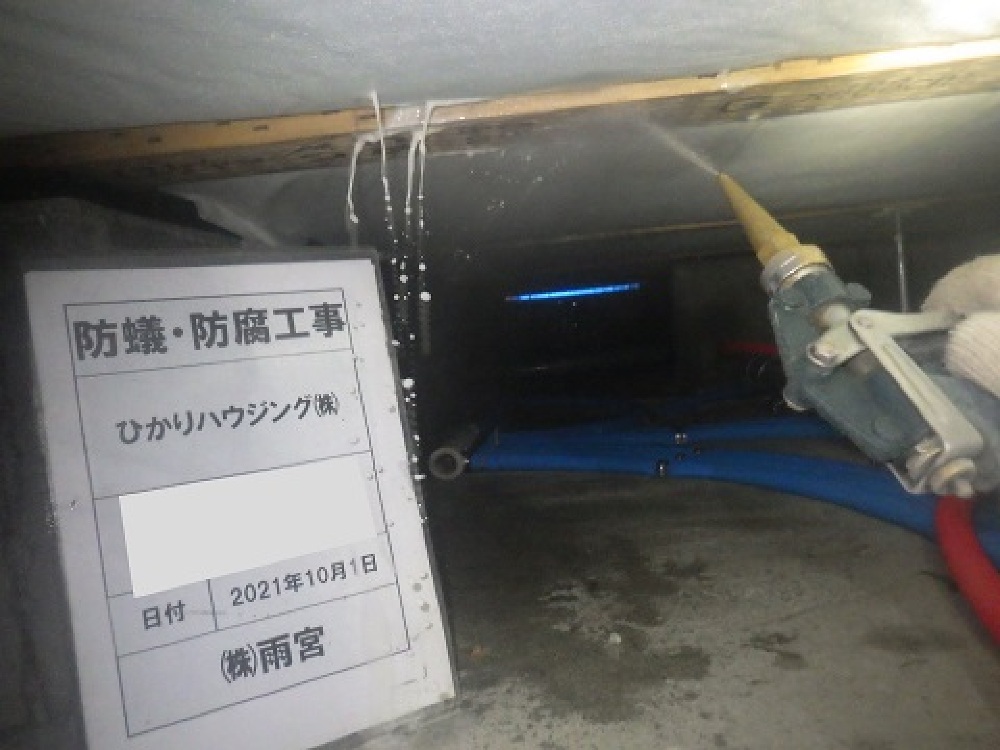

建物が建ち上がり、床下部分に防虫・防蟻の処理を行いました。
2021.9.30

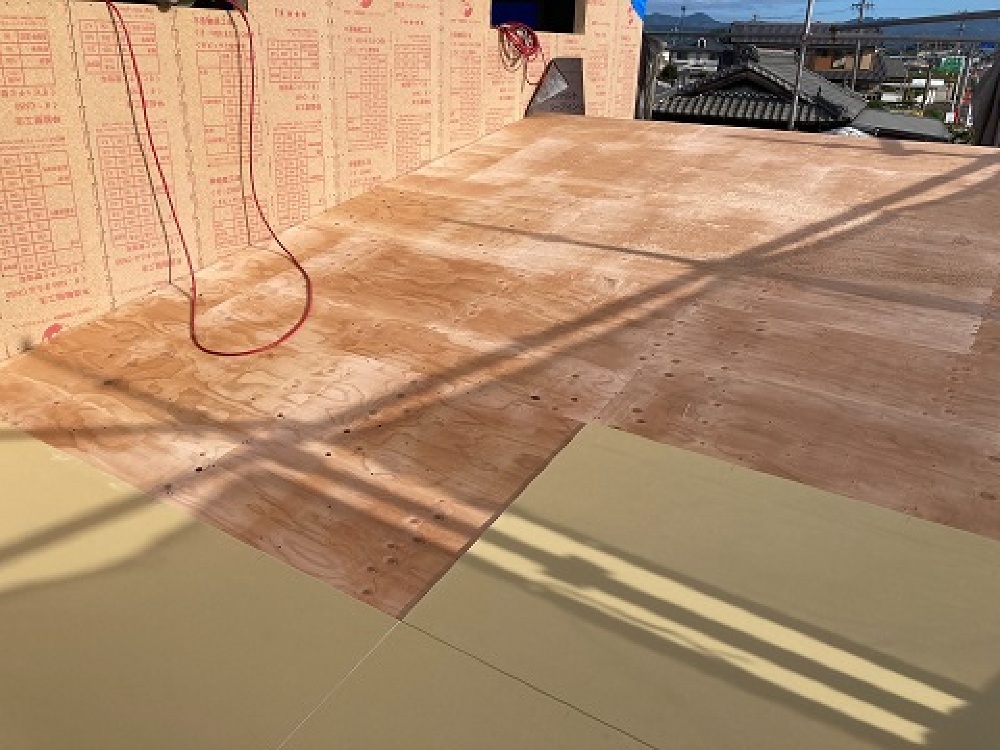

建方工事翌日、屋根工事が行われます。
この後、防水シートを施工し屋根材がのります。
2021.9.29
お昼までに1階部分は概ね完成しています。
2021.9.29

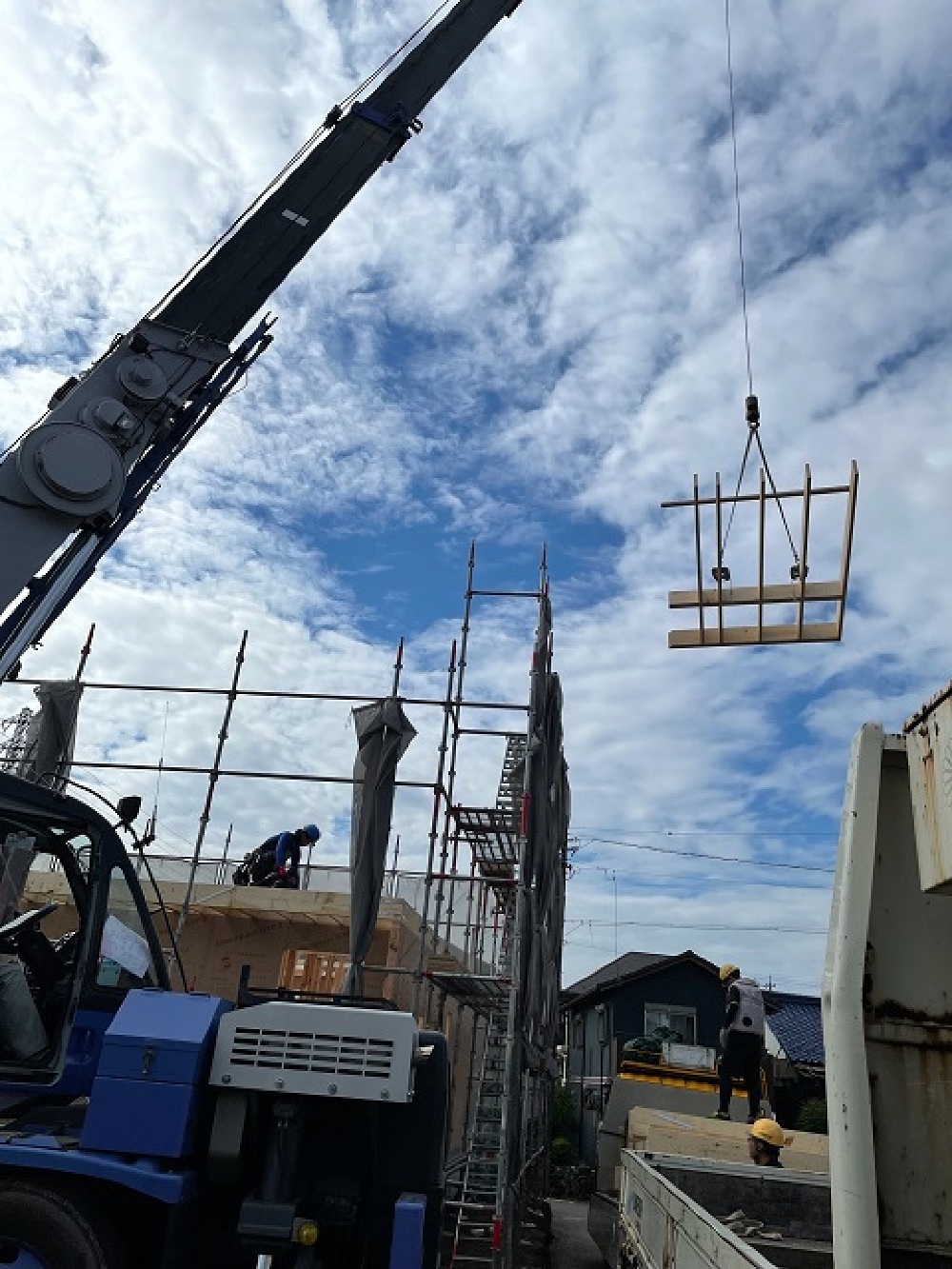

工場でカットされたパネルがトラックで運ばれてきます。
現場でクレーンで吊り上げ、図面通りに組み立てていきます。
まるで大きなプラモデルのようですが、大勢の大工さんで組み立てを行い、1日で屋根部分まで建ち上がります。
2021.9.28

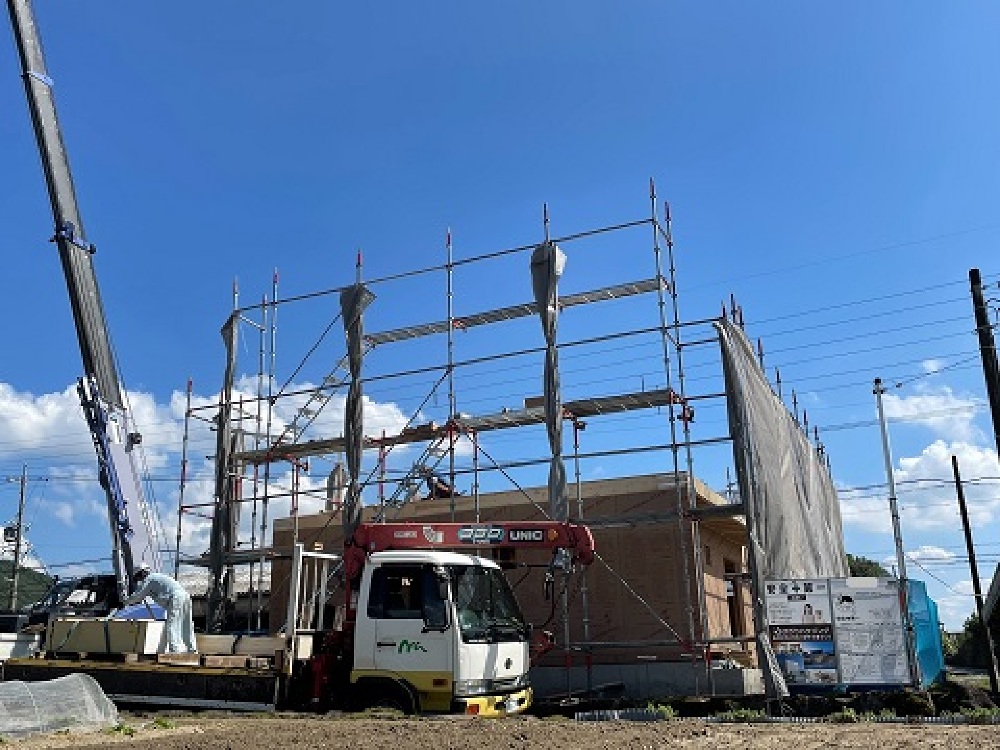

足場が組まれ、いよいよ建物が建ち上がります。
今日は土台伏。1階床部分を仕上げていきます。

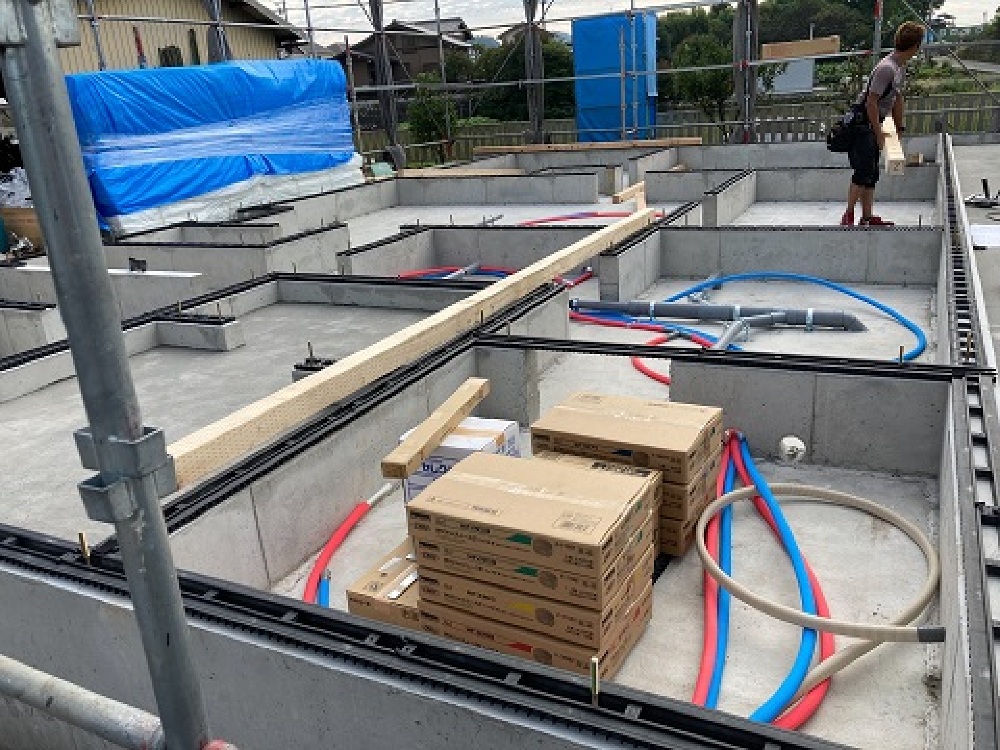

2021.9.27

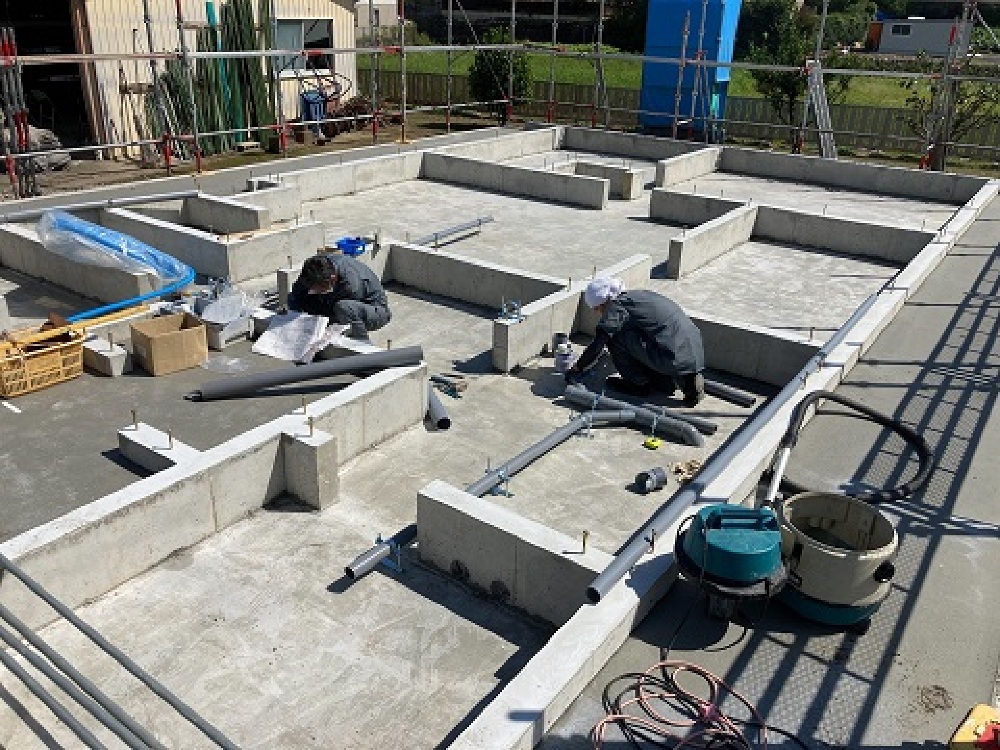

基礎は土台部分、立ち上がり部分を2度に分けてコンクリートを流しました。
建物内部への給排水管の引き込み工事が行われています。
2021.9.17

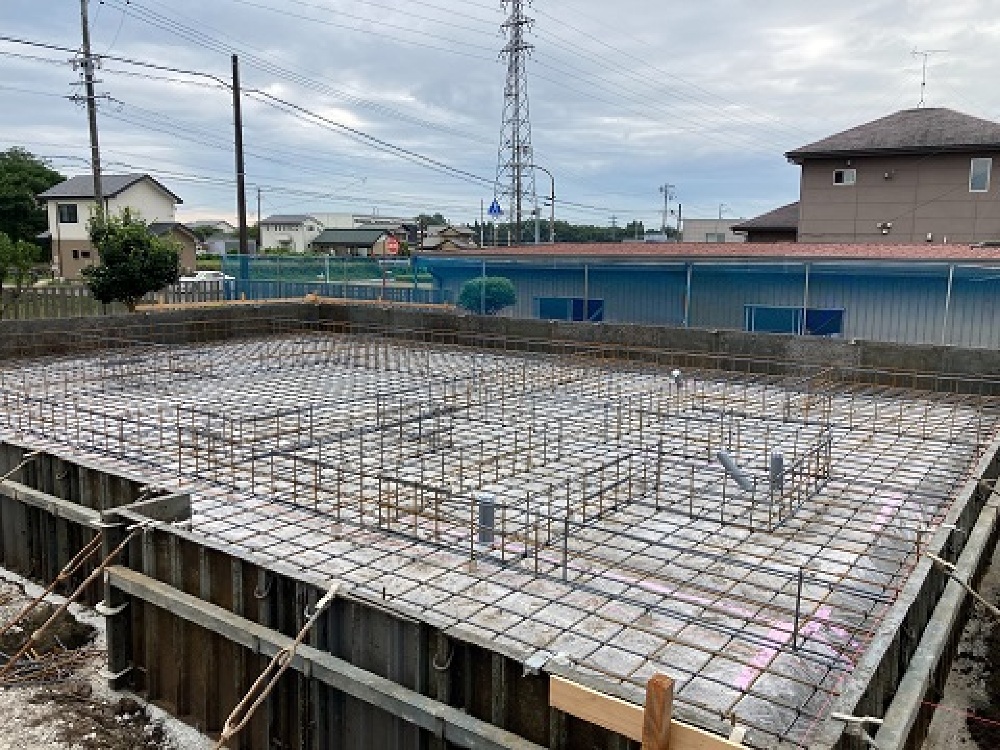

基礎の配筋が組まれました。
決めれれた太さの鉄筋を、決められた間隔でしっかりと配筋ンが行われているかなど、この後第三者機関による検査を受けます。
しっかりと基準を満たしていることを確認してからコンクリートを流してきます。

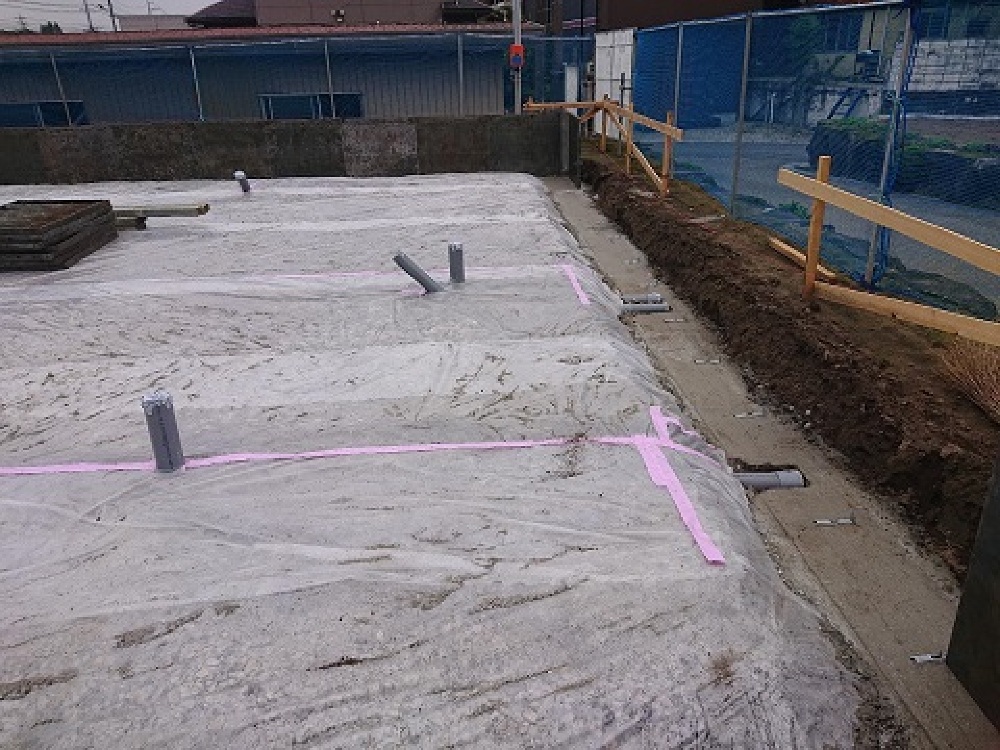

2021.9.14
防湿シートを施工し、基礎を湿気から守ります。
水道管の配管工事も行われました。
2021.9.11

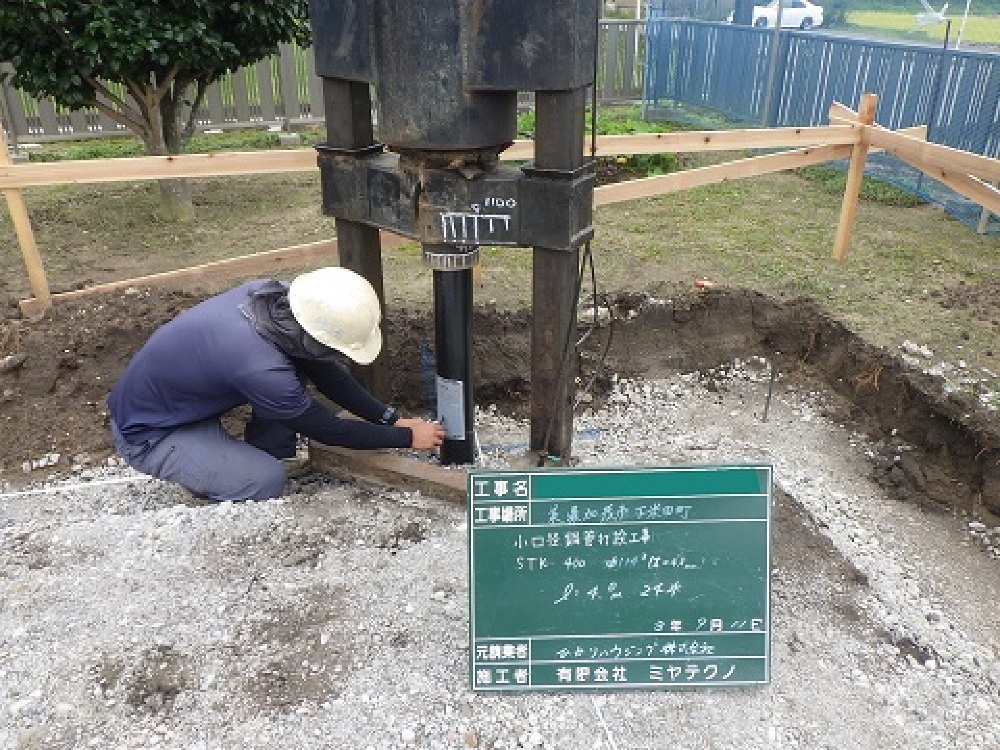

事前の地盤調査の結果を受けて、補強工事を行いました。
地盤調査は強制ではありませんが、地盤沈下などが起きてしまってからでは取り返しがつきません。
しっかりと地盤を補強して、お家を守ります。
2021.9.8

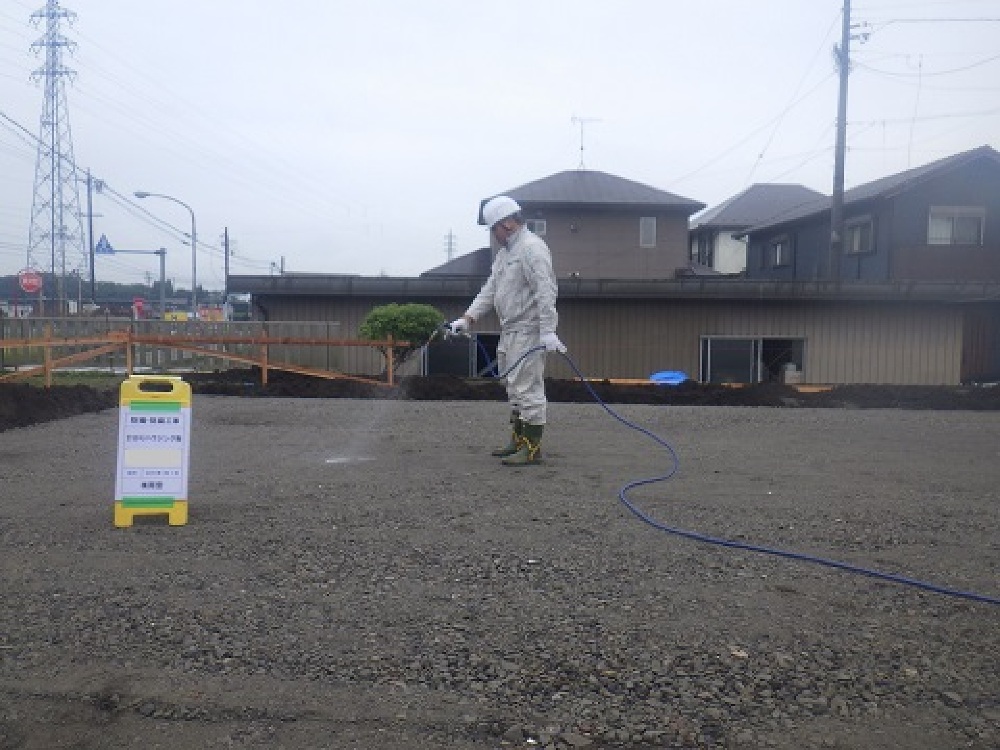

基礎工事前に、土壌の防蟻処理を行いました。
大切なお家を守るため、薬剤を散布し対策をします。
