岐阜県可児市塩② 新築工事
岐阜県可児市塩② 新築工事
2024.12.23

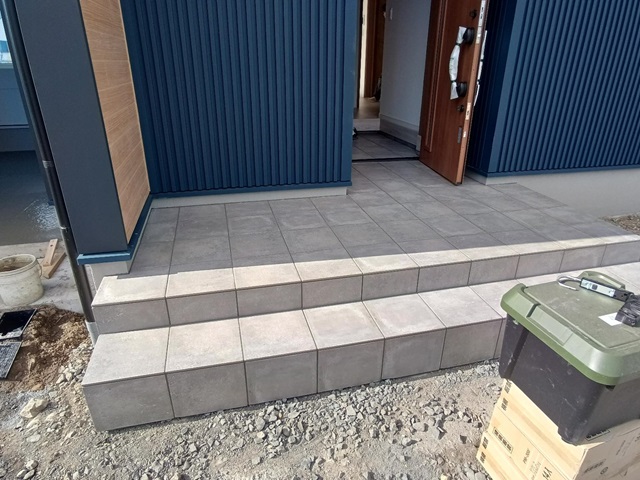

玄関ポーチにタイルが貼られて完成しました。
2024.12.22

キッチンの取り付けが終わっています。
この後クリーニングが行われ、カーテンなどの取り付けが行われます。
完成が近づいてきました。
2024.12.22

足場が解体されました。

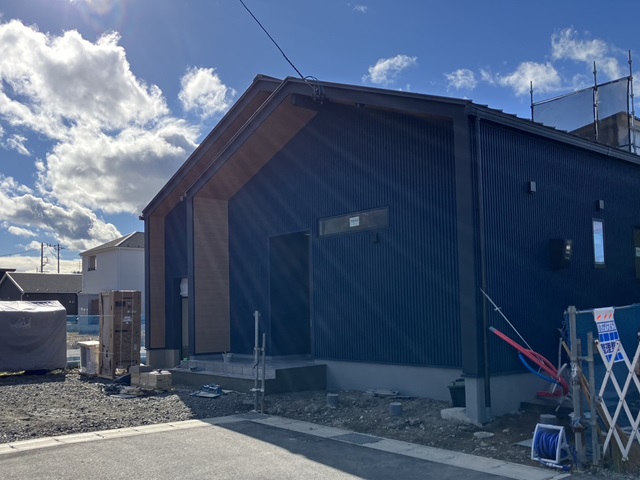

ガルバリウムと木目の三角屋根が目を惹く外観ですね!
外部工事は、基礎と玄関ポーチの左官工事が進んでいます。
2024.12.20
左官工事が行われています。
こちらは玄関ポーチです。
この後タイルを貼って仕上げていきます。
2024.12.16
クロス工事が完了しました。
この後照明やコンセントなどの取り付け工事が行われます。
2024.12.14

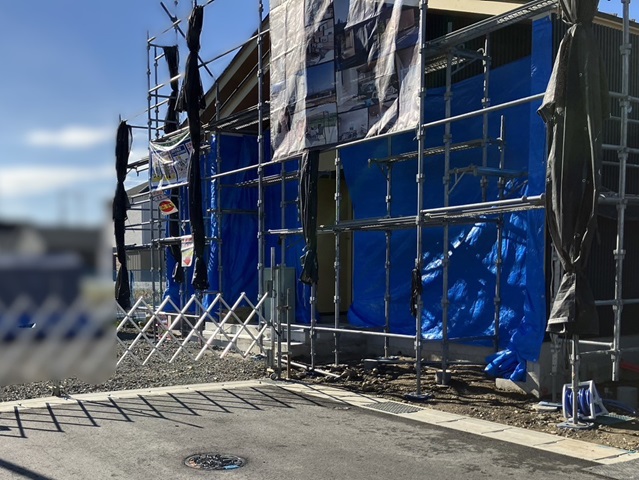

雨樋なとの取り付け工事が完了しました。
いよいよ足場が解体されます。
外部工事はこの後左官工事が行われていきます。
2024.12.10
クロス工事が始まりました。
まずはボードの継ぎ目などの凹凸をパテで平らに均していきます。
その後、クロスを貼っていきます。
2024.12.8

大工工事が終了しました。
コンセントや照明などの穴が空けられています。
クロス工事後に取り付けを行います。
2024.12.4

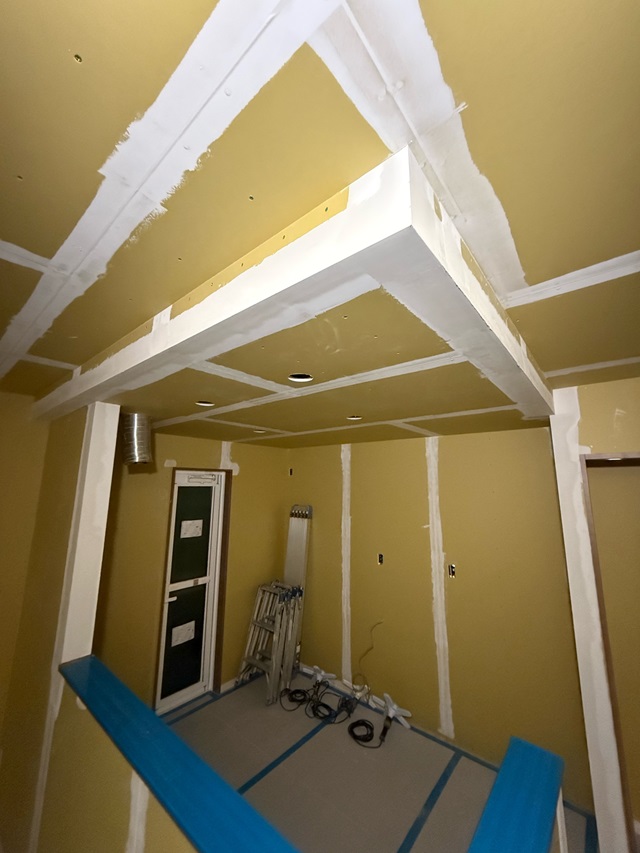

内部の大工工事が間もなく終了します。

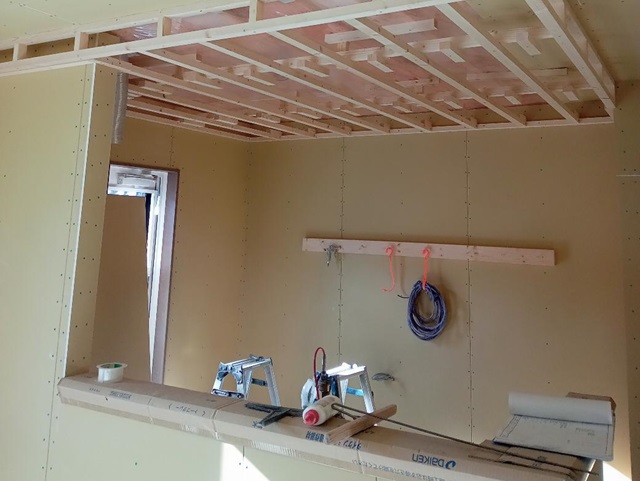

キッチン下げ天井の造作中です。
2024.12.3

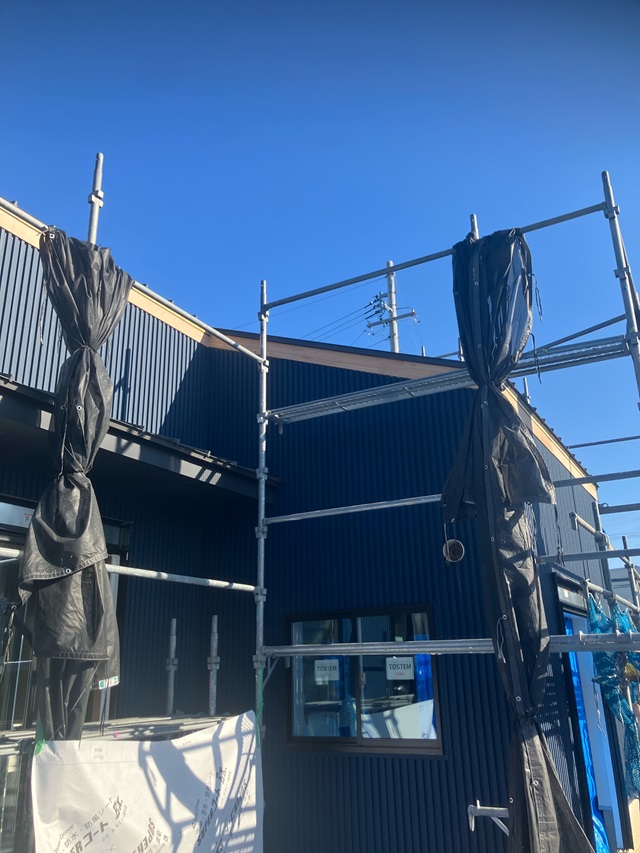

外壁工事も順調に進んでいますね。
外壁工事の後は雨樋や破風などの取り付けが行われます。
それが終わると足場が外れます。
2024.12.1
外壁、ガルバリウムの施工が進んでいます。
2024.12.1
壁にボードが貼られて空間が仕上がってきています。
大工工事も終盤になってきました!
2024.11.24

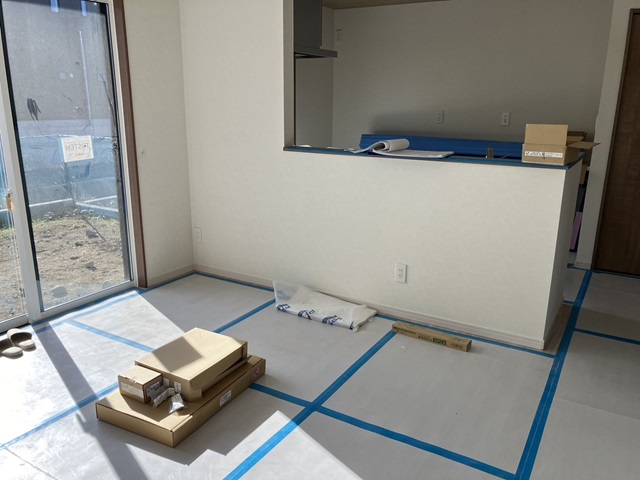

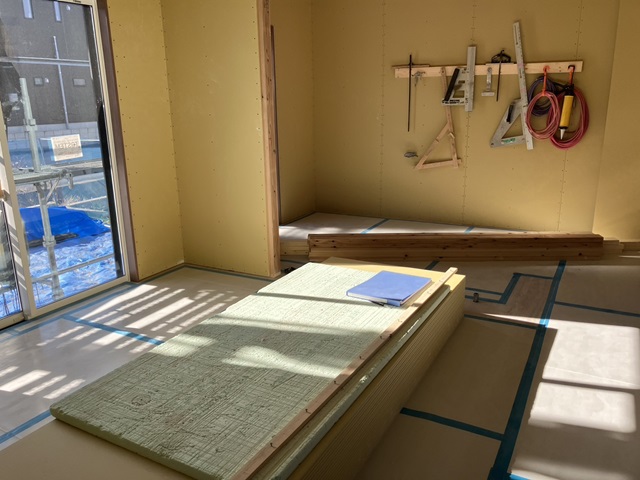

フローリング施工が終わり床養生が行われています。
この後壁や天井が出来上がっていきます。
2024.11.21

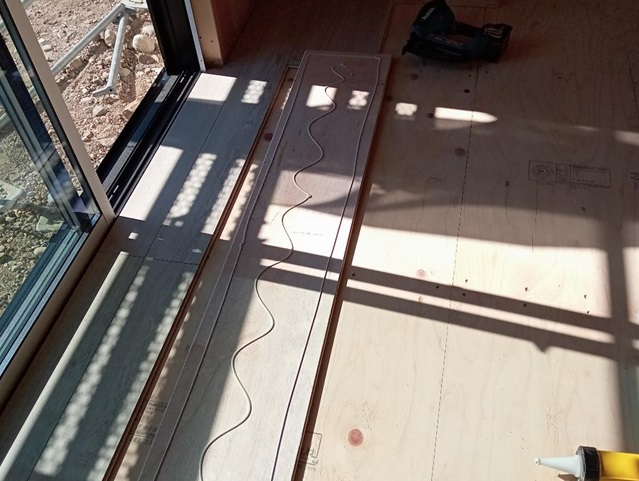

内部の大工工事、こちらはフローリングの施工が行われています。
施工後は傷や汚れを防止する為、養生を行います。
全体が見えるようになるのはクリーニングの時になります。
2024.11.15

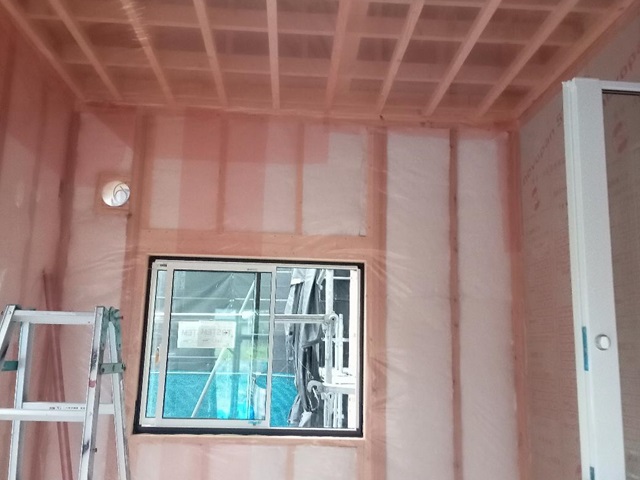

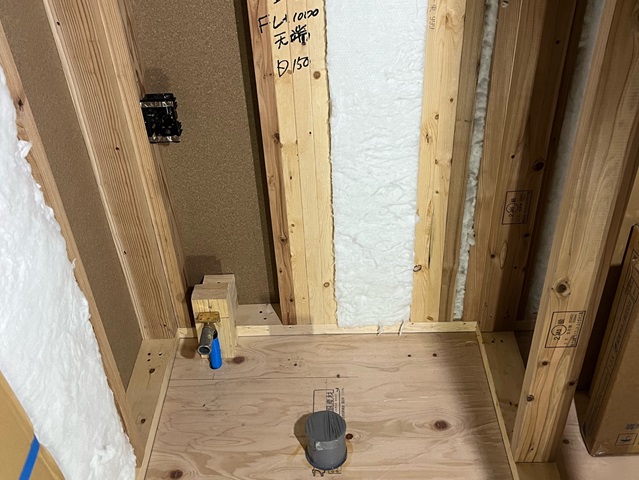

壁に断熱材・機密シートの施工が行われました。
この後ボードが貼られて壁が仕上がっていきます。
2024.11.10
外壁に防水シートの施工が行われています。
こちらも第三者機関による施工検査を受けます。
施工不備は雨漏りなどの原因になってしまいますので、細かくチェックを受けます。
その後、外壁材の工事が行われます。
2024.11.10
サッシの取り付けが完了いていますね。
電気配線工事も行われています。
断熱材の施工が行われると見えなくなってしまいますが、たくさんの配線が建物内を走っています。
2024.11.3
毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理・整理整頓・清掃状態など進行中の全現場をパトロールしています。
工事が始まったばかりではありますが、とてもきれいに資材も整頓されています。
クリーニングまで社長パトロールは行われ、全社で共有されています。
自慢のきれいな現場です!
2024.11.2

建物内に水道の引き込み工事が行われました。
2024.11.3
建方工事は一日で終わり、建物が立ち上がりました。
外壁は防水シートの施工が行われるまでブルーシートで養生を行います。
2024.10.27

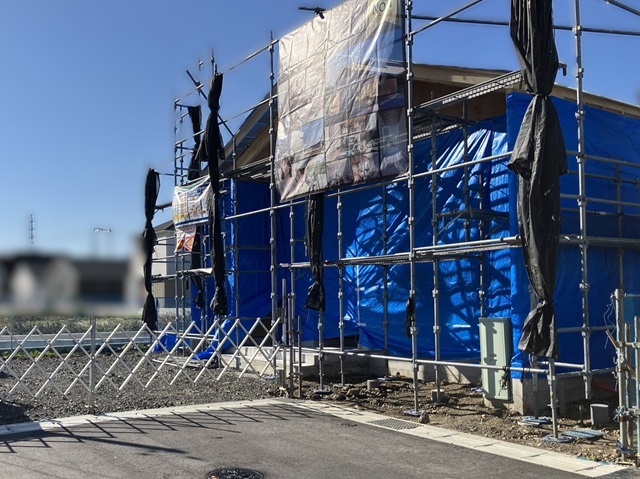

基礎周りに足場が組まれました。
建方工事が始まります。
2024.10.24

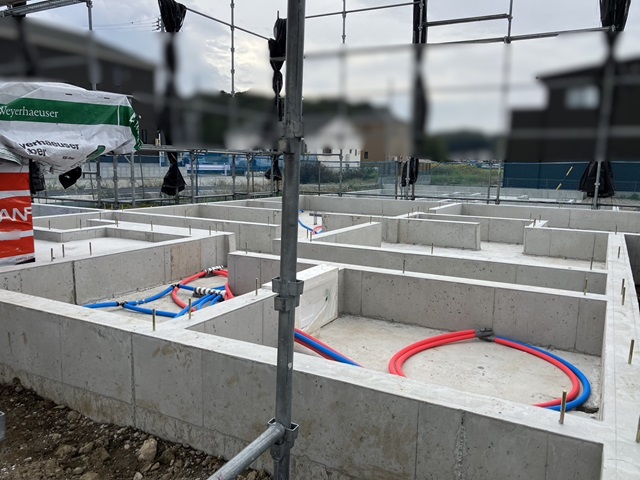

基礎が完成し、基礎内に水道の給排水管の引き込みが行われました。
基礎から出ている金物は基礎と建物を固定するための金物になります。
2024.10.22

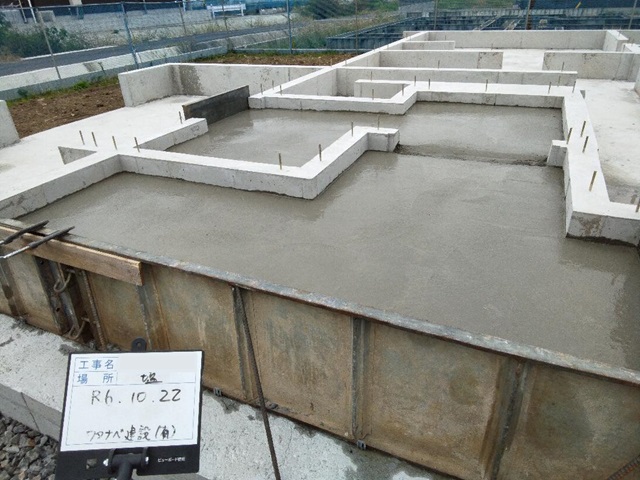

立ち上がり部分のコンクリートも固まり型枠が外れました。
玄関ポーチ部分に追加でコンクリートを流しています。
2024.10.17

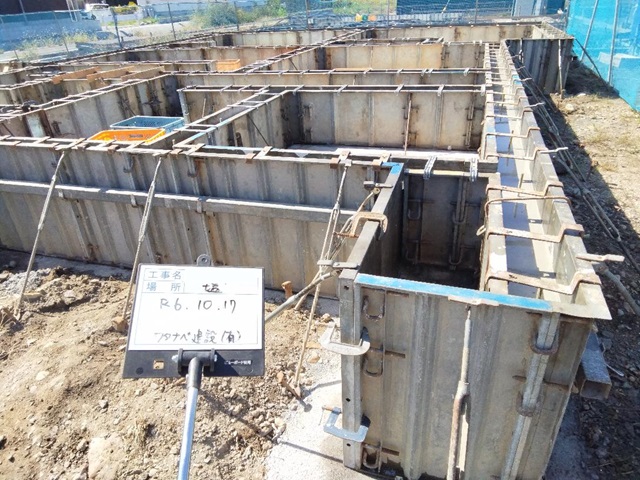

土台部分のコンクリートが固まり、立ち上がり部分の型枠が組まれコンクリートが入れられました。
2024.10.15
振動を与えながら空気を抜き、平らに均していきます。
この後コテで再度きれいに均し、数日間の養生期間を置きます。
2024.10.15

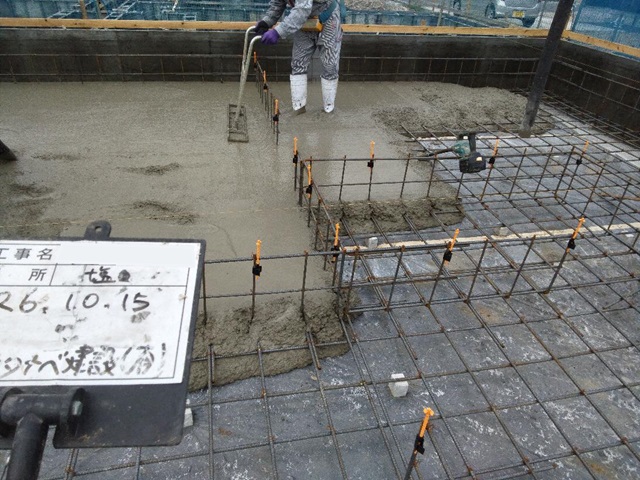

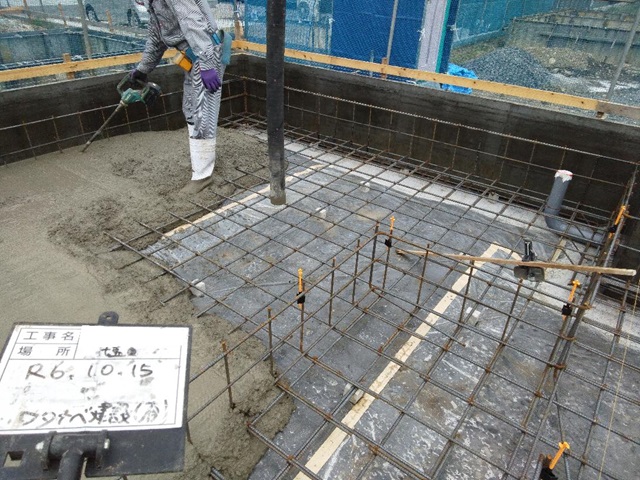

検査をクリアしてコンクリートが流し込まれました。
土台部分と立ち上がり部分、2度に分けてコンクリートを流し固めていきます。
2024.10.10

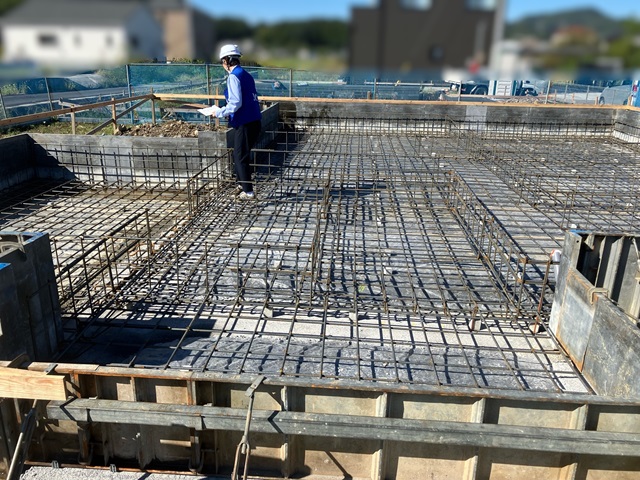

基礎配筋工事が行われました。
施工後は、第三者機関による施工検査を受けます。
鉄筋の間隔、太さなど細かくチェックを受け、不備があった場合には是正してからコンクリートを流していきます。
2024.10.5
基礎工事が始まりました。

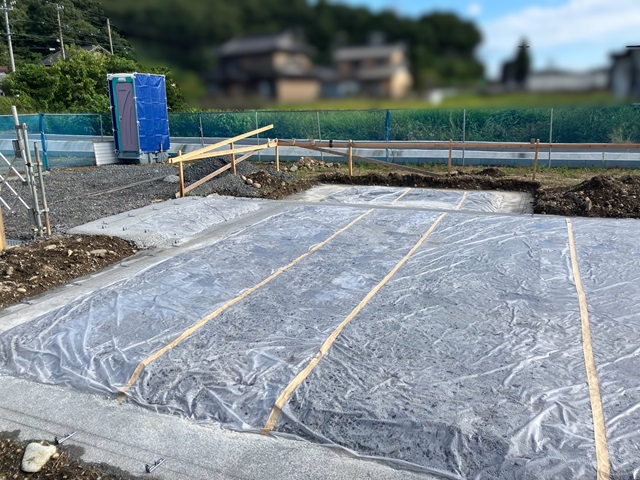

地面からの湿気の侵入を防ぐために防湿シートを施工しています。
この後基礎の配筋が組まれていきます。
2024.10.3

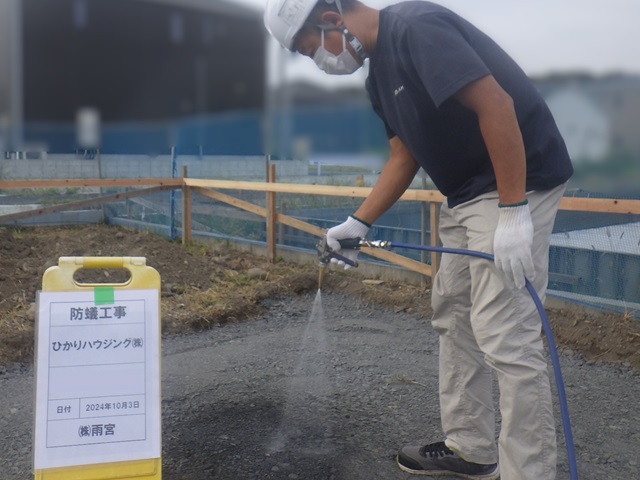

地鎮祭が行われ工事が始まりました。
まずは、建築予定地の土壌に防蟻の薬剤を散布します。
大切なお家を守るため土壌からしっかりと対策を行います。
