岐阜県美濃加茂市森山町 新築工事
岐阜県美濃加茂市森山町 新築工事
2024.11.17

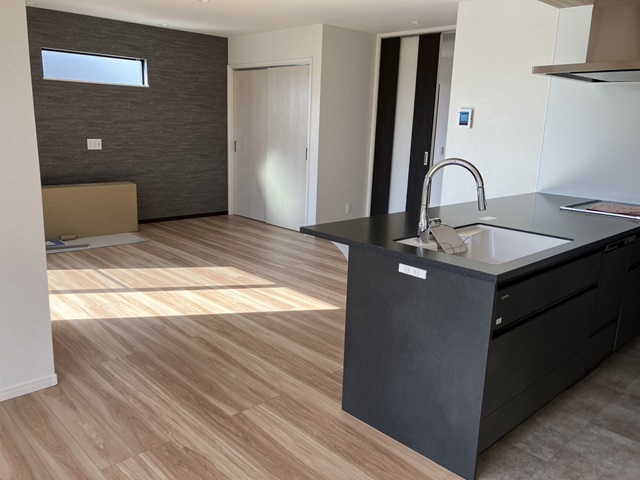

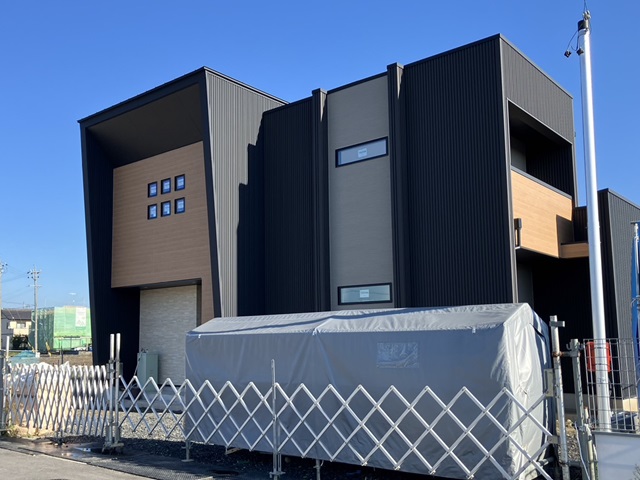

照明・コンセントなどの電気工事も終わりクリーニングが行われました。
社内チェックを行った後、お客様へお引渡しです。
2024.11.10

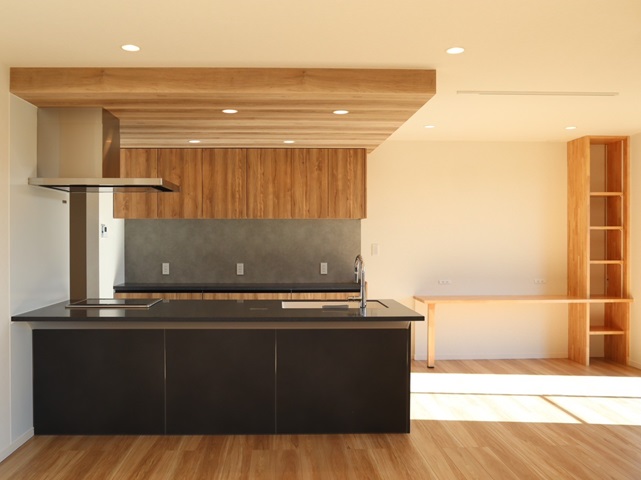

キッチン・カップボードの取り付けが行われました。
キッチンの取り付けが終わると工事も最終段階です。
この後、照明やスイッチ、カーテンなどの取り付けが行われます。
2024.11.7

玄関ポーチにタイルが貼られました。
玄関もキリっとしまりましたね!
完成が近づいてきました。
2024.11.5
外部の左官工事が行われています。
こちらは玄関ポーチの工事の様子です。
この後、タイルを貼って仕上げていきます。
2024.11.3

内部工事はクロス工事が進んでいます。
ボードの継ぎ目をパテで平らに均し、クロスを貼っていきます。
クロスが貼られると一気に雰囲気が変わっていきます。
2024.11.3
雨樋などの取り付け工事も終わり、足場が解体されました。
目を惹く外観がお披露目です!
外部工事はこの後左官工事が行われます。
2024.10.27

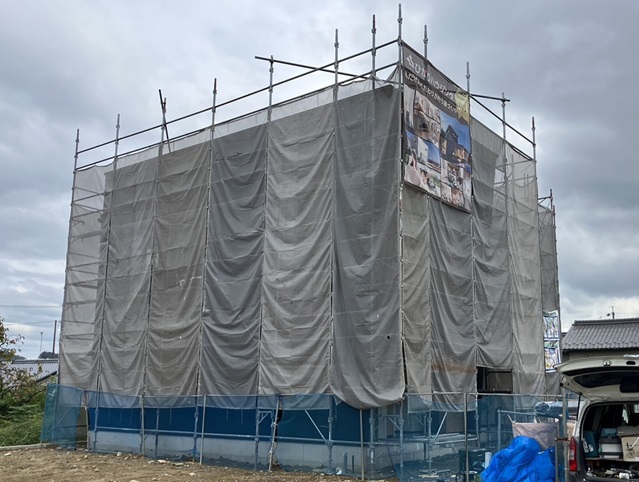

足場ネットで見えにくいですが、外壁工事も進んでいます。
2024.10.19
大工工事が完了しました。
この後クロス工事が行われます。
2024.10.19

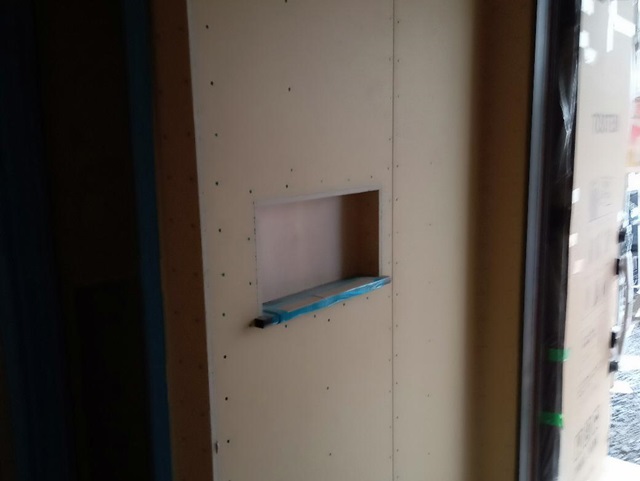

玄関にはニッチも出来上がっています。
2024.10.18

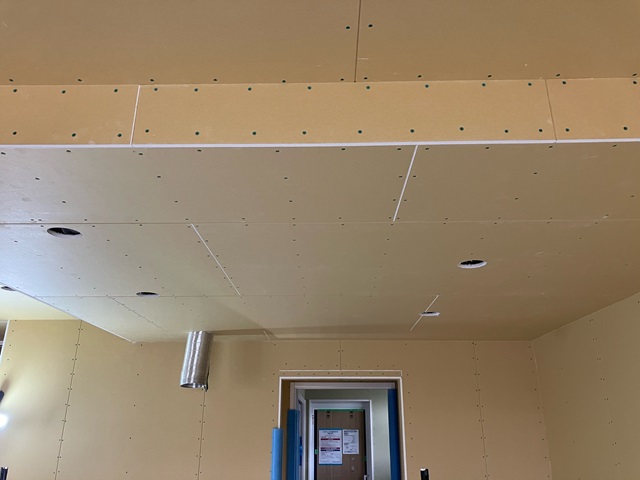

天井も仕上がりました。
照明やコンセントスイッチの穴が空けられました。
クロス工事後に取り付けが行われます。
2024.10.16

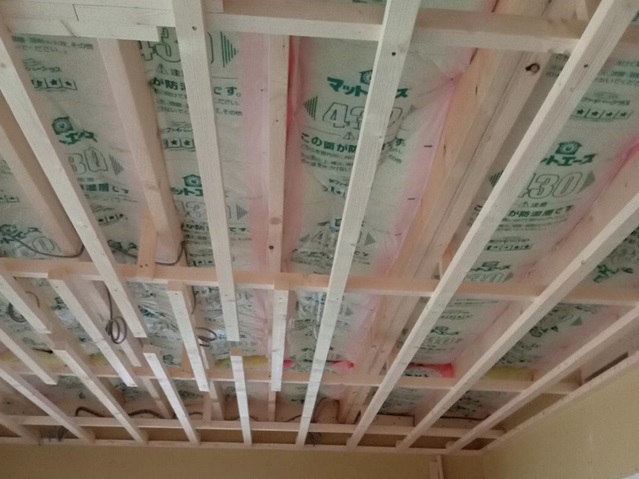

天井にボードを貼って仕上げていきます。

2024.10.6
2024.10.2
天井のボードが施工され少しお部屋らしくなってきましたね。

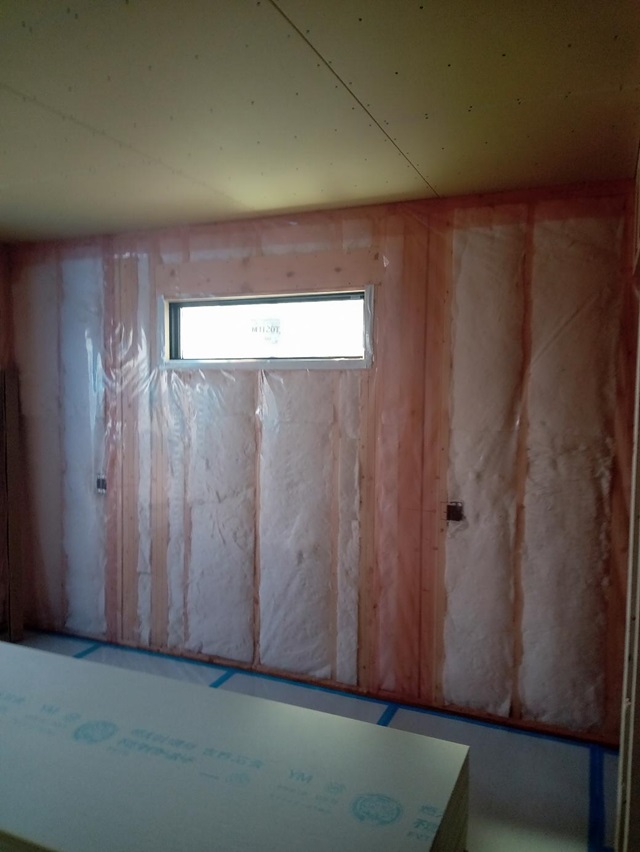

壁面には断熱材の施工が行われ気密性を上げるためのシートが施工されています。
この後ボードを貼って壁ができてきます。
2024.9.29

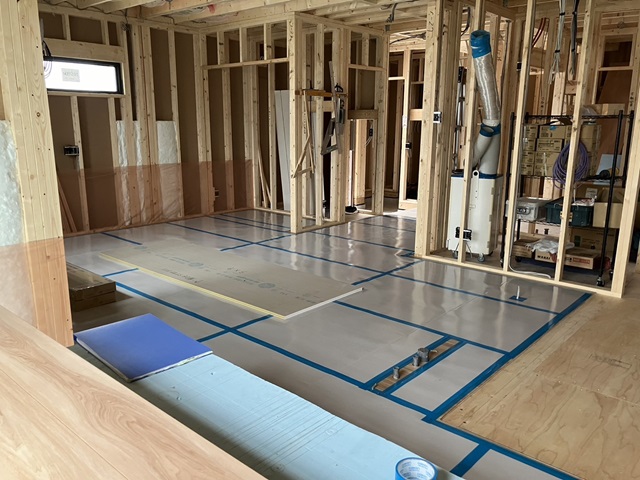

内部工事、フローリングの施工が行われています。
施工後は傷や汚れを防止する為に養生シートを施工します。
全体が見えるようになるのはクリーニングの時になります。
2024.9.22

サッシの取り付けも終わりたくさんの資材が運び込まれてきましたね。
大工工事、着々と進んでいます。
2024.9.19

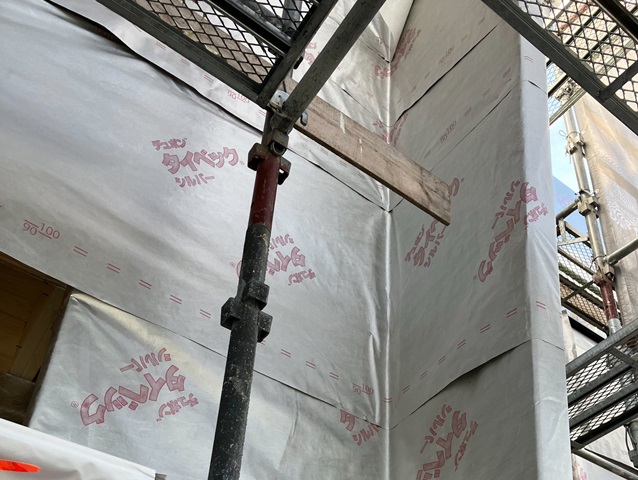

外壁工事が進んでいます。
まず、防水シートの施工が行われました。
施工後、第三者機関による検査を受け、不備がないことを確認した後に外壁材の施工が行われます。
2024.9.17

電気配線工事が行われました。
断熱材や壁が施工されると見えなくなりますが、たくさんの線が建物内を走っています。
2024.9.15
サッシの搬入がされています。
上棟後、お客様と現場打合せを行い、コンセント位置など最終チェックを行いました。
2024.9.15
毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理・整理整頓・清掃状態など細かくチェックしています。
社長のパトロールの様子は全社LINEで共有し、悪かった点は是正してきれいな現場を徹底しています。
2024.9.14
写真では分かりにくいですが屋根工事が行われました。
この後外壁工事が進んでいきます。

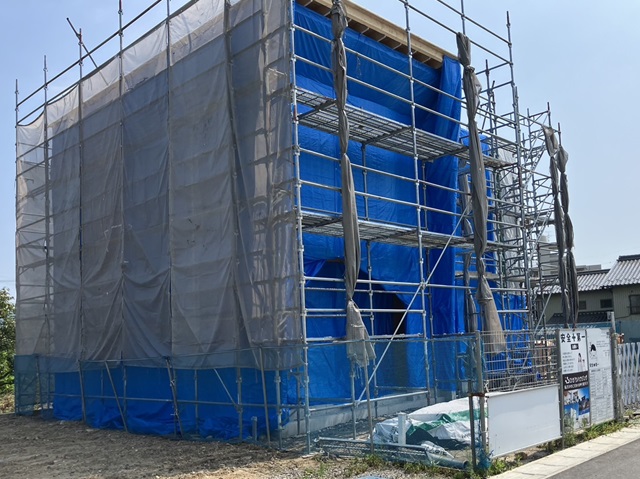

2024.9.9
床下同様に、玄関回りの面材部・建物内の水回りにも薬剤を散布しました。
2024.9.9

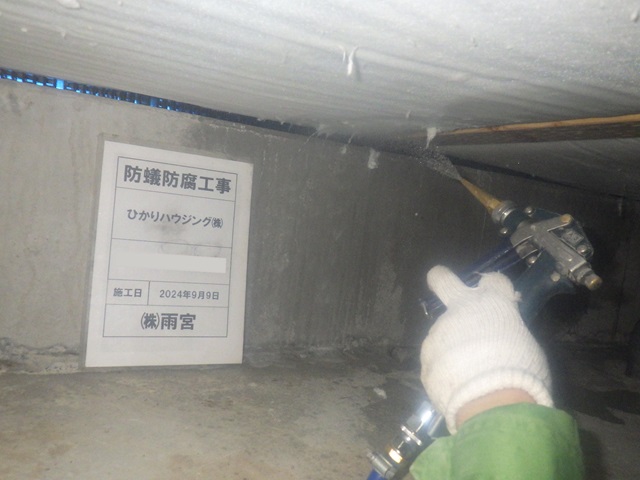

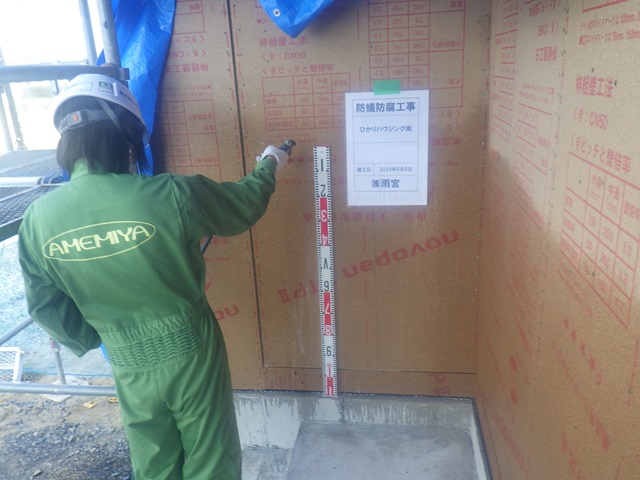

上棟後すぐに床下の防蟻処理を行いました。
シロアリなどの対策と共に防腐の効果もある薬剤を散布しました。
2024.9.8

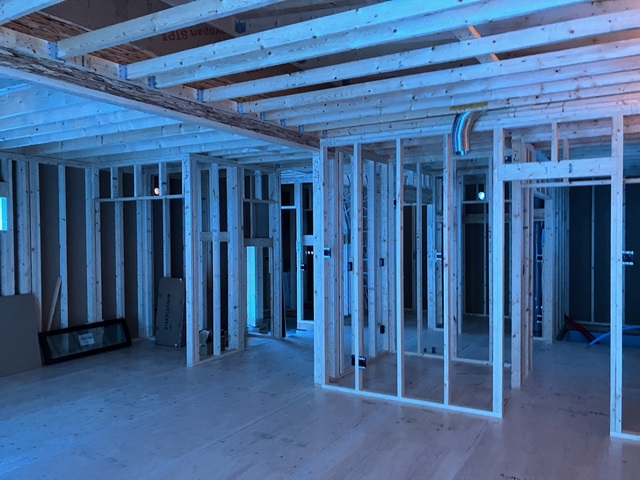

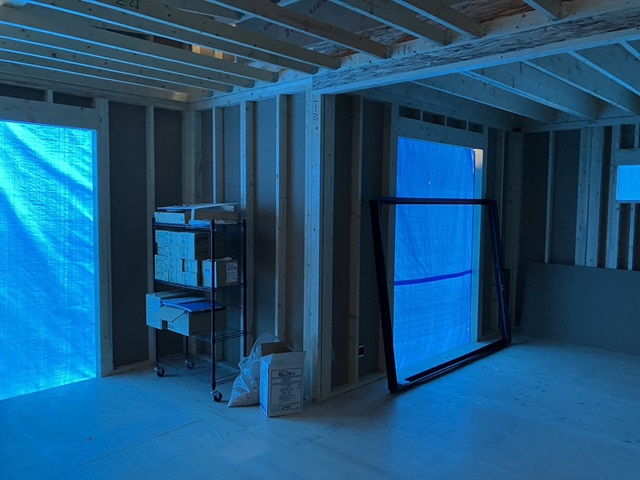

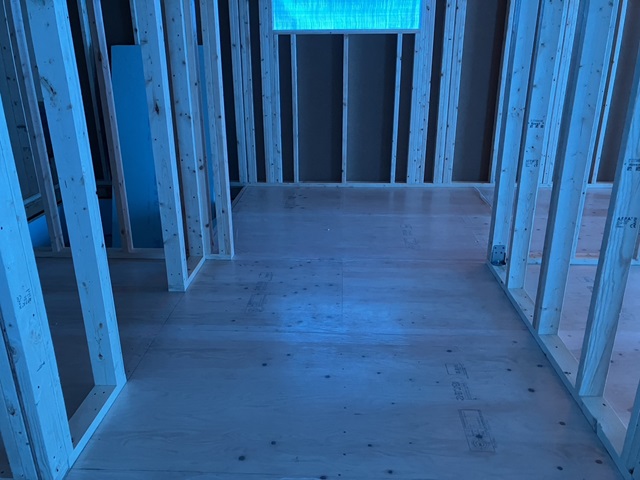

上棟直後の内部の様子です。
大工工事がスタートしていきます。
2024.9.8
朝から行われた建方工事、
工場でカットされたパネルを現場でクレーンで吊り上げ、図面に沿って組み立てていきました。
複数の大工さんが協力して一日で建物が立ち上がりました。
外壁に防水シートの施工が行われるまではブルーシートで覆っています。
2024.9.3
基礎内に水道の給排水管の引き込みが終わりました。

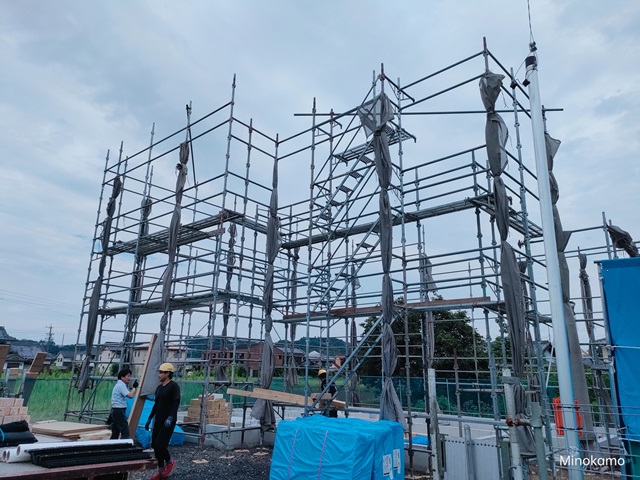

足場が組まれいよいよ建方工事が行われます。

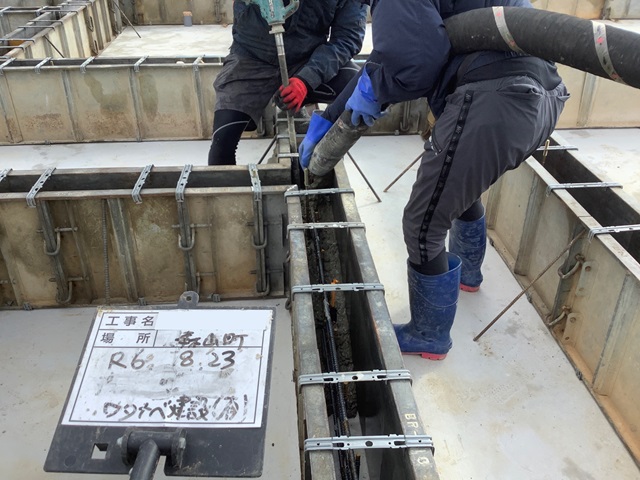

2024.8.23
土台部分のコンクリートが固まり、立ち上がり部分の型枠が組まれました。
立ち上がり部分のコンクリートを流し、再び養生期間を置きます。
2024.8.19
配筋検査をクリアし、基礎の土台部分のコンクリートが流し込まれていきます。
振動を与えながら空気を抜き、平らに均していきます。
コンクリートを流した後、数日間養生期間を置きます。
2024.8.17

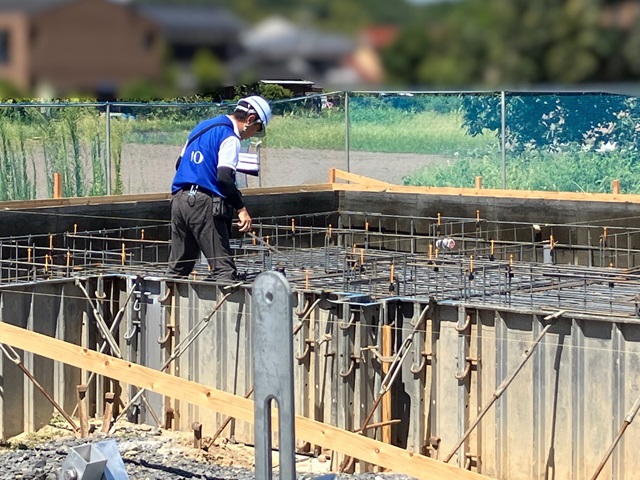

第三者機関による配筋検査をうけています。
鉄筋の間隔など細かくチェックを受けていきます。
2024.8.17

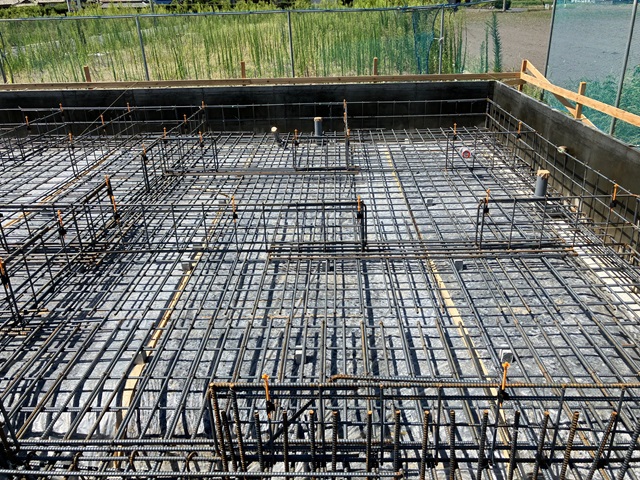

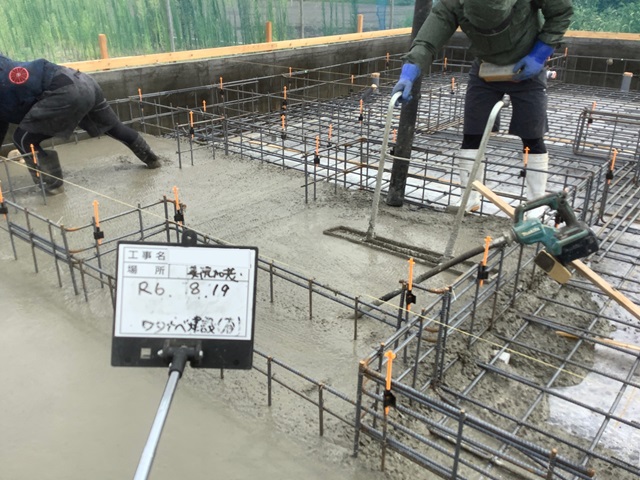

基礎の配筋が組まれました。
水道管の引き込みも行われています。
この後、第三者機関による配筋検査を受け、施工不備がないことを確認した後コンクリートを流していきます。
2024.8.7
基礎の型枠を組むためのコンクリートを打ちました。
2024.8.7

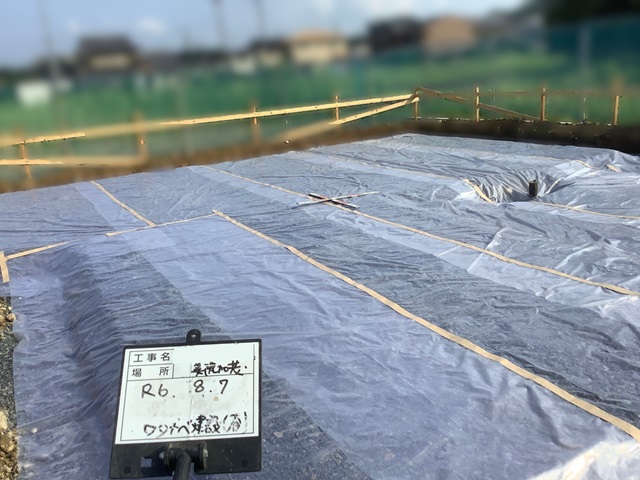

地面から基礎にへの湿気の侵入を防ぐため、防湿シートを施工しました。
2024.8.7

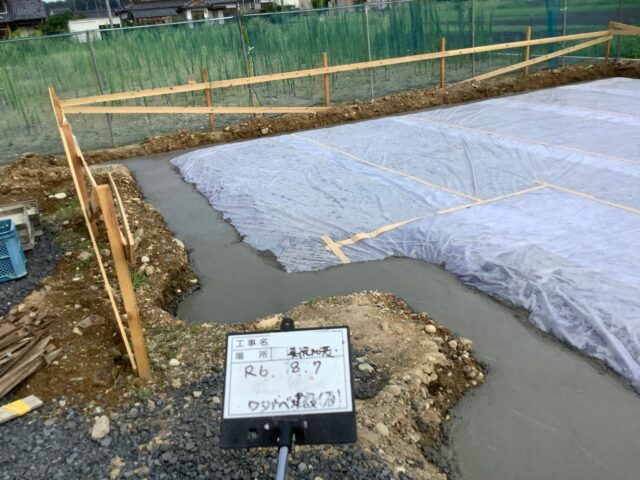

基礎工事が始まりました。

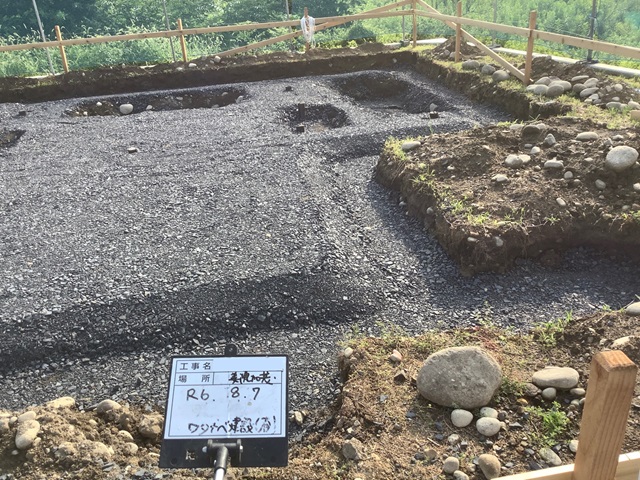

コンクリートを流す深さまで地盤を掘削しました。
2024.8.5

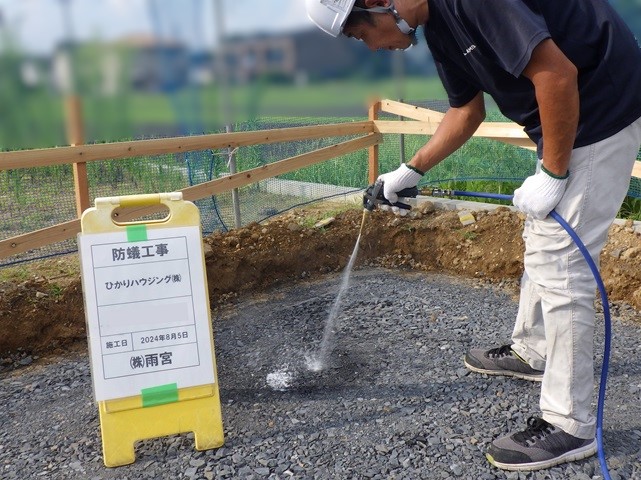

建築予定地の土壌に防蟻の薬剤を散布しました。
大切なお家を守るため土壌からしっかりと対策を行います。
