岐阜県美濃加茂市川合町 新築工事
岐阜県美濃加茂市川合町 新築工事
2024.7.7
キッチンカウンターにも収納があり、片付けがしやすいLDKができました。
キッチンの色や間接照明の効果でとてもクールな印象のキッチンに仕上がりました。
2024.7.6
今 話題の「ヌック」。
子供の遊び場として、自分だけのくつろぎの場所として、ちょっと特別な空間ができました。
2024.6.30

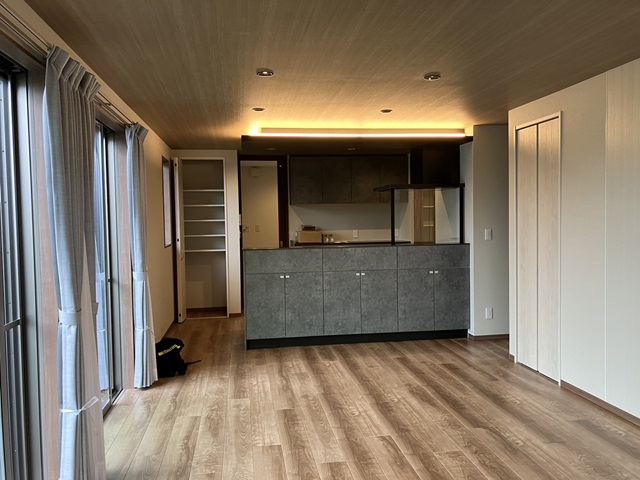

クリーニングが終わり、カーテンの取り付けも完了しました。
社内検査を行った後、お客様へお引渡しとなります。
2024.6.27

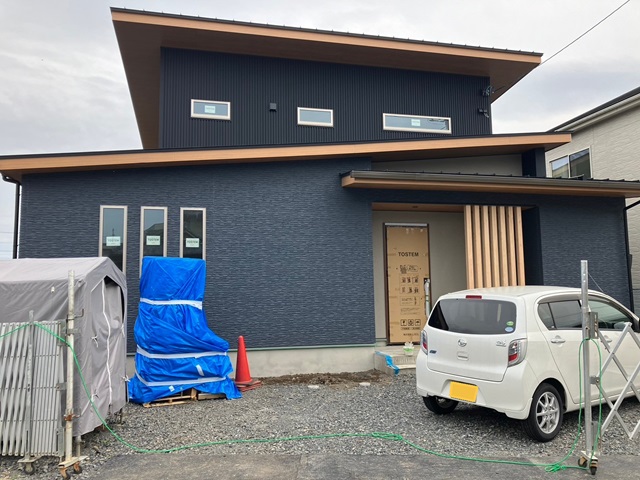

雨樋などの取り付けが完了し、足場が解体されました。
この後、基礎の仕上げや玄関ポーチなどの左官工事が行われます。

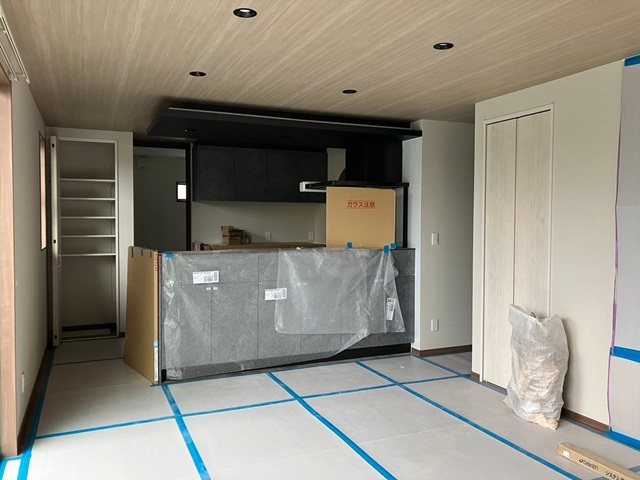

2024.6.27
クロス工事が完了し、コンセントやスイッチ、照明の取り付け工事が終わりました。
キッチンやカップボードなどの取り付けも完了し、完成が近づいてきました。
2024.6.16

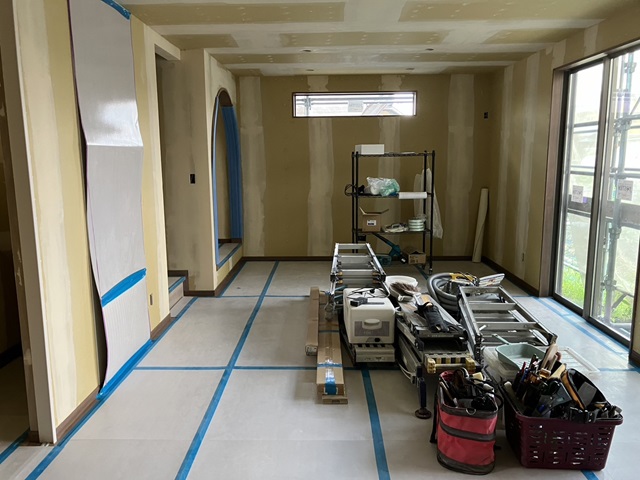

クロス工事が始まりました。
まずは、ボードの継ぎ目などの凹凸をパテで平らに均していきます。
その後、クロスを施工していきます。
2024.6.9
外壁工事も順調に進んでいるようですね。
この後塗り壁の施工が行われる予定です。
2024.6.9
大工工事が完了しました。
天井にはダウンライト設置用の穴もあけられ、この後クロス工事・電気工事が行われていきます。

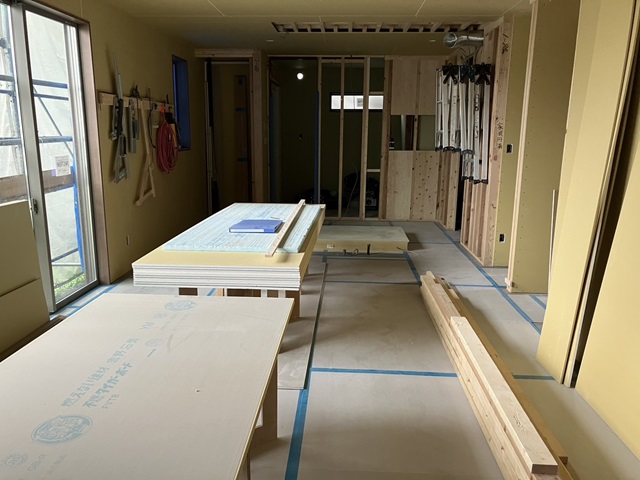

2024.6.2

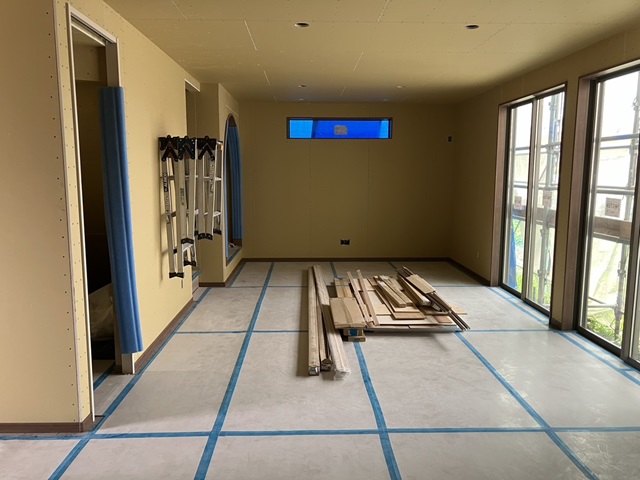

壁にもボードが貼られてお部屋が少しづつ仕切られてきました。
大工工事はまだまだ続きます。
今日もきれいに整頓されたきれいな現場です。

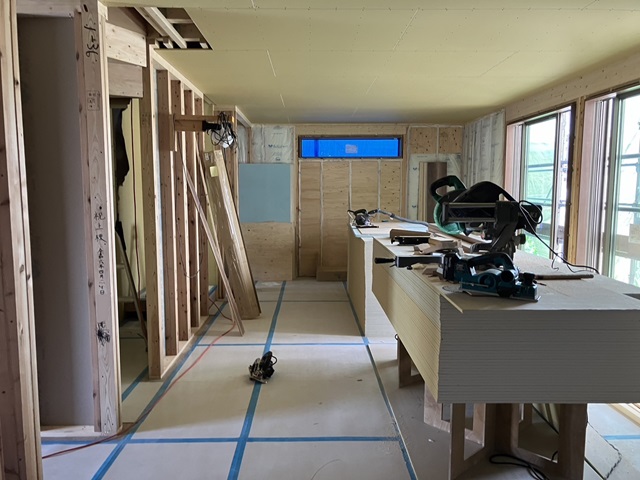

2024.5.25
内部の工事が進んでいます。
天井にボードが貼られて、少しずつお部屋のイメージができてきましたね。
壁掛けのテレビを取り付ける場合には、予め下地を入れておく必要があります。
こちらのお家もしっかりと下地を入れてありますね。
2024.5.24

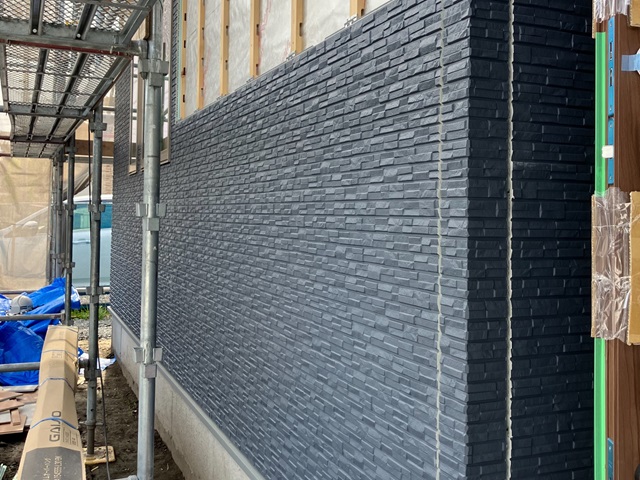

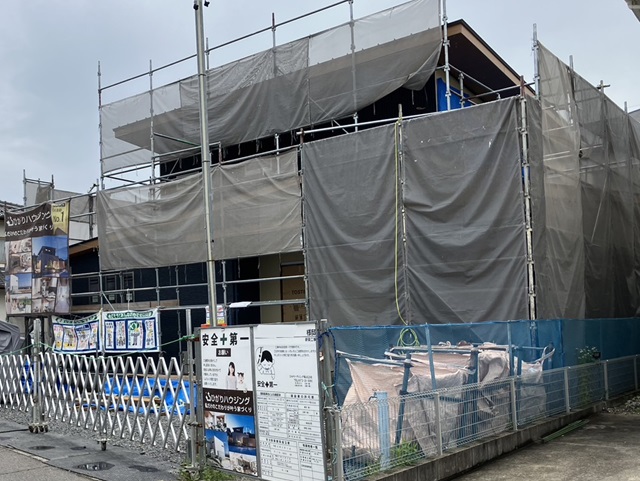

外壁のサイディングの施工が行われています。
2024.5.12
外壁の方は外壁材の下地が貼られています。
この後外壁が施工されていきます。
どんな外観になるのか楽しみですね。
2024.5.12

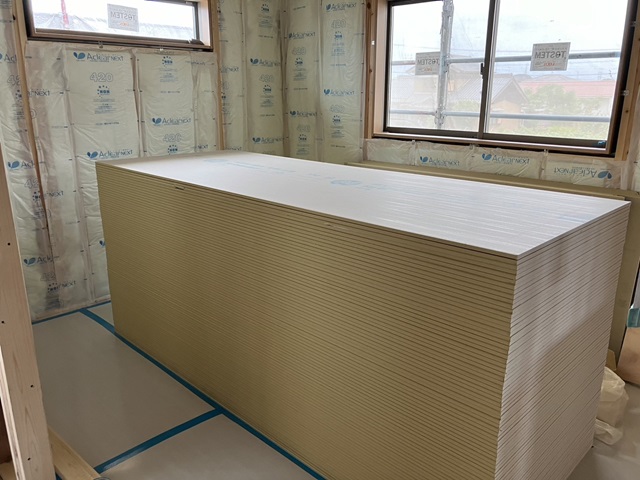

造作工事進んでいます。
壁のボードが運ばれてきました。
ボードが貼られて壁ができてくると空間が仕切られてきますので、お部屋らしさが一気に増します。

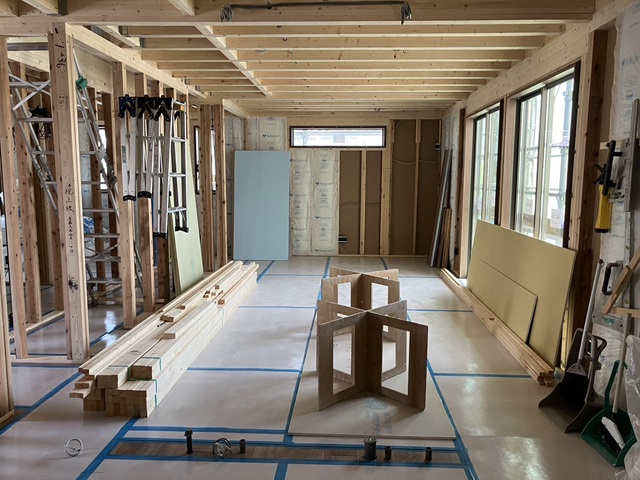

2024.5.5
フローリングの施工が終わっています。
傷や汚れを防止する為、床養生が行われているので全体が見えるようになるのは工事が終わりクリーニングが行われるときになります。
壁に断熱材の施工も進んでいます。
2024.5.1

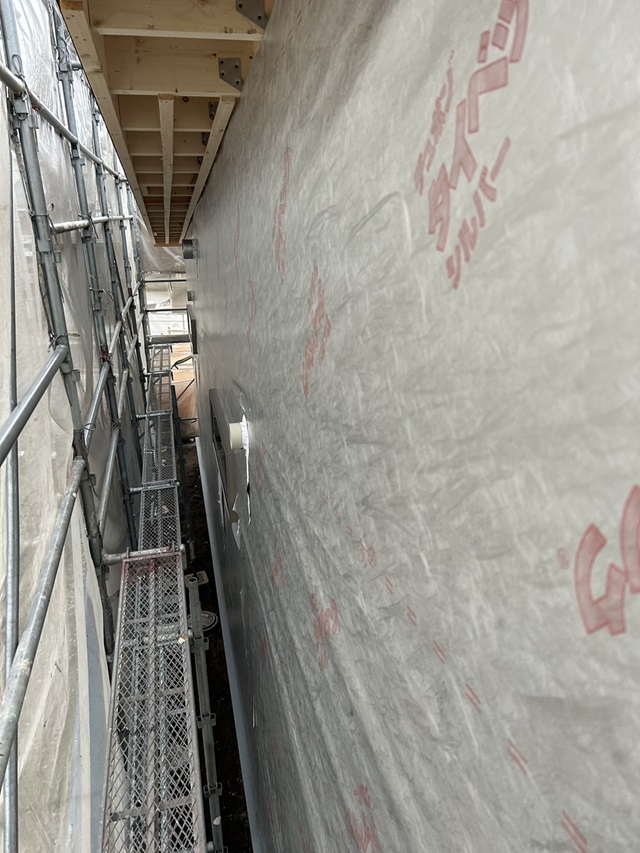

外壁に防水シートの施工が行われています。
施工後には第三者機関による検査を受けます。
細かくチェックを受けた後、外壁工事が進んでいきます。
2024.4.21
毎週日曜日は弊社社長による現場パトロールの日です。
現場がスタートした段階から毎週各現場を回り、現場の進捗確認や安全管理、整理整頓など細かくチェックをしております。
こちらはきれいに整頓されていますね。
2024.4.22
屋根の施工が進んでいます。
2024.4.20

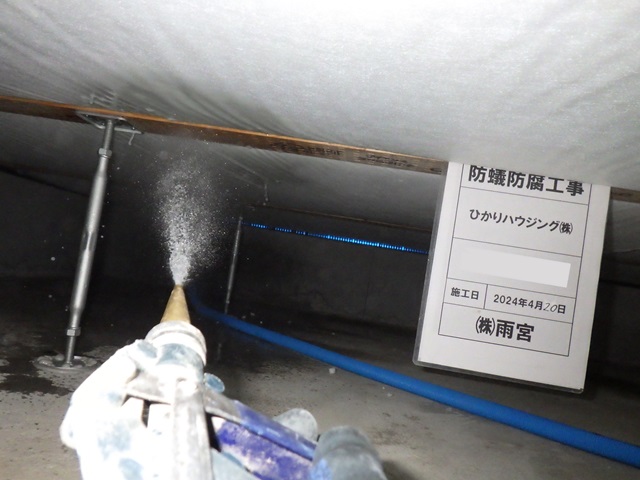

床下にもしっかりと薬剤を散布しました。
2024.4.20

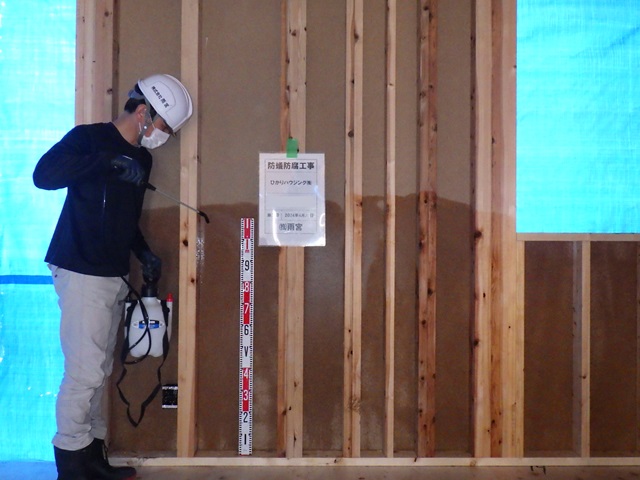

上棟後すぐに、水回りや玄関回りなどの面材に防蟻・防腐の薬剤を散布します。
大切なお家を守るためしっかりと対策をしていきます。

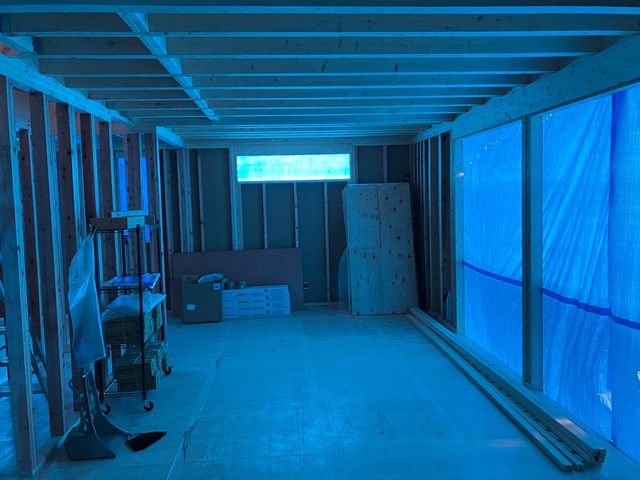

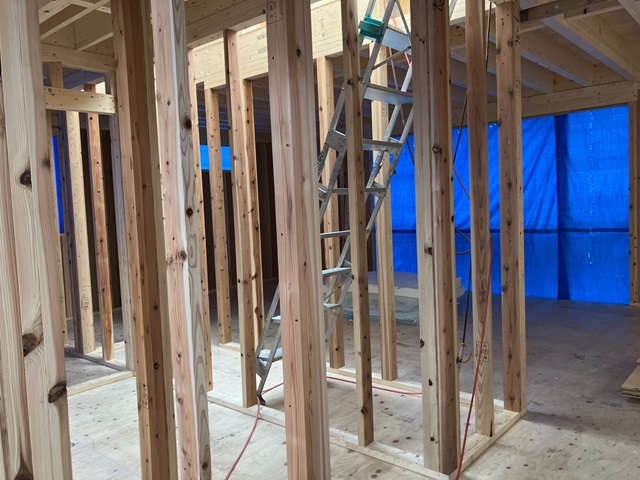

2024.4.18
上棟後の内部の様子です。
階段は大工工事で造っていきます。
それまで作業は梯子を使っていきます。

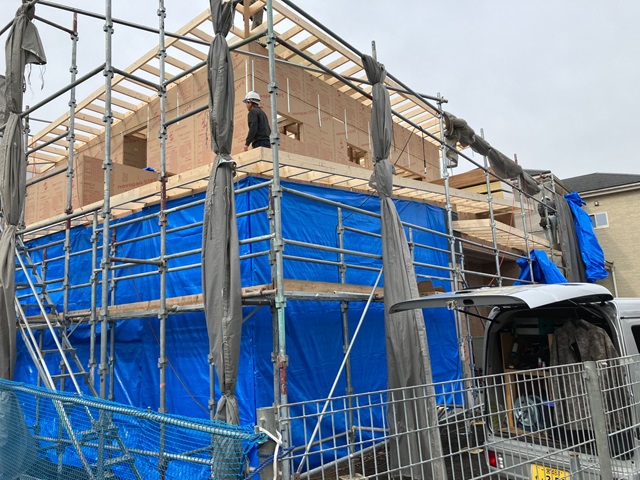

2024.4.18

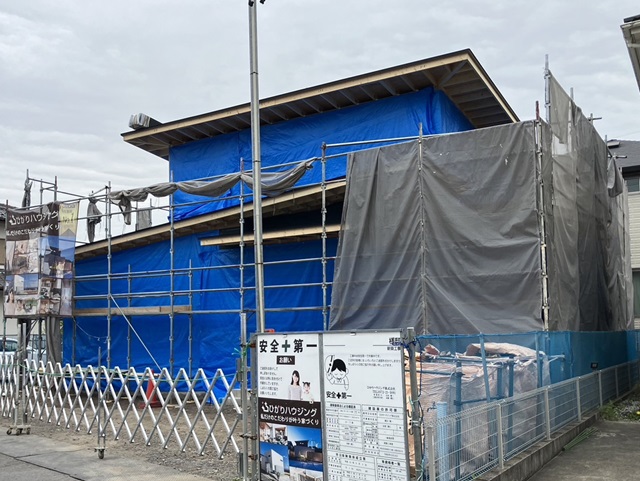

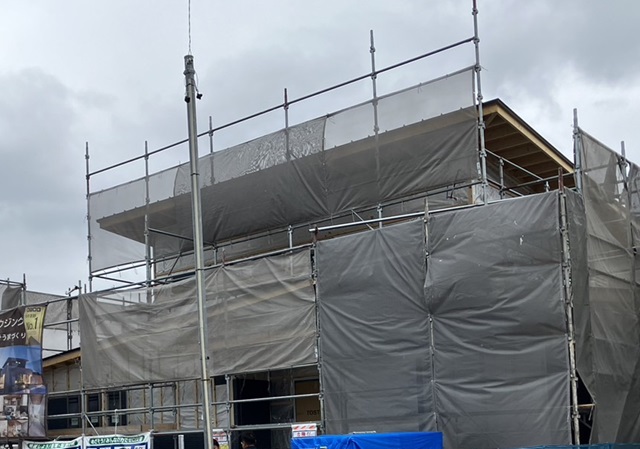

朝から始まった建方工事は夕方にはほぼ立ち上がりました。
外壁には防水シートの施工が行われるまでブルーシートで覆います。
2024.4.14
足場が組まれました。
いよいよ建方工事が行われます。
2024.4.13

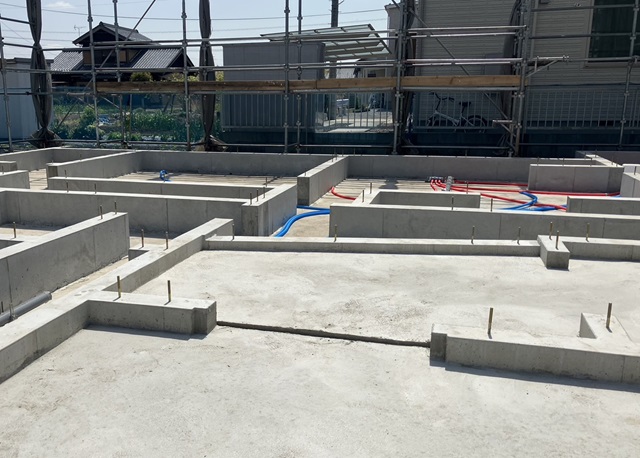

基礎工事が完了しました。
基礎内へ水道の給排水管の引き込みも行われています。
2024.4.10

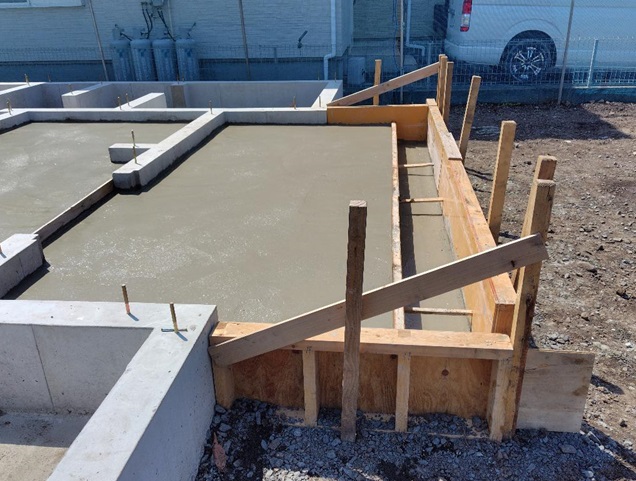

玄関ポーチ部分にコンクリートを流し込み、固めていきます。
2024.4.9

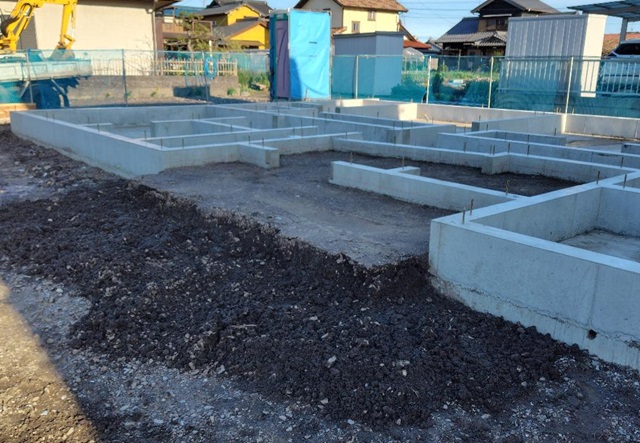

立ち上がり部分の養生期間を経て、型枠が外れました。
基礎から出ている金物は、基礎と建物とを固定するための金物です。
2024.4.5
土台部分が固まり、立ち上がり部分の型枠が組まれました。
コンクリートを流し込み、数日間養生期間を置きます。
2024.4.1

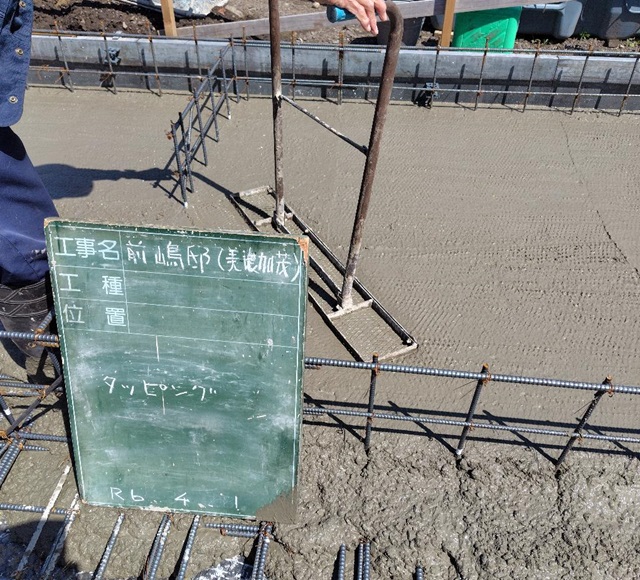

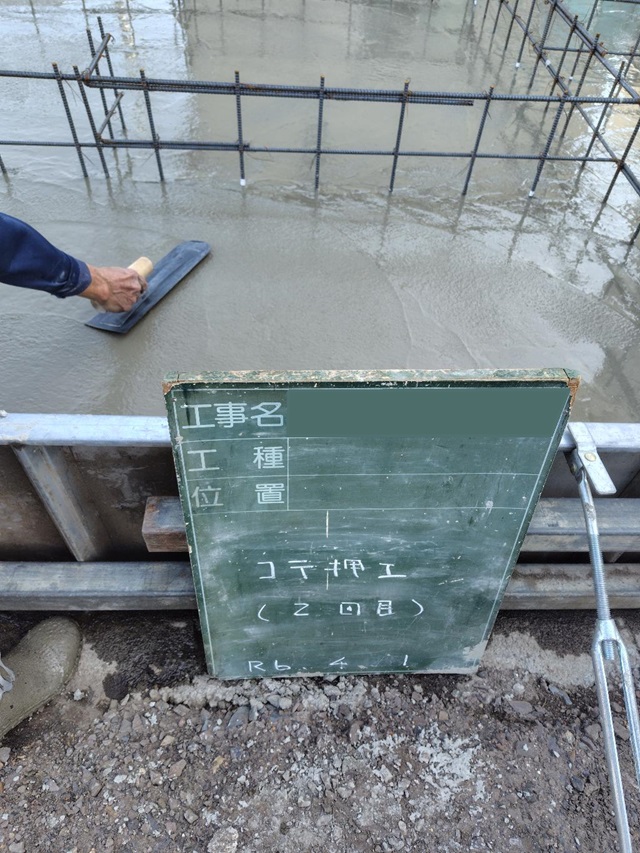

コンクリートをコテできれいに均して仕上げていきます。
この後、コンクリートが固まるまで数日間養生期間をおきます。

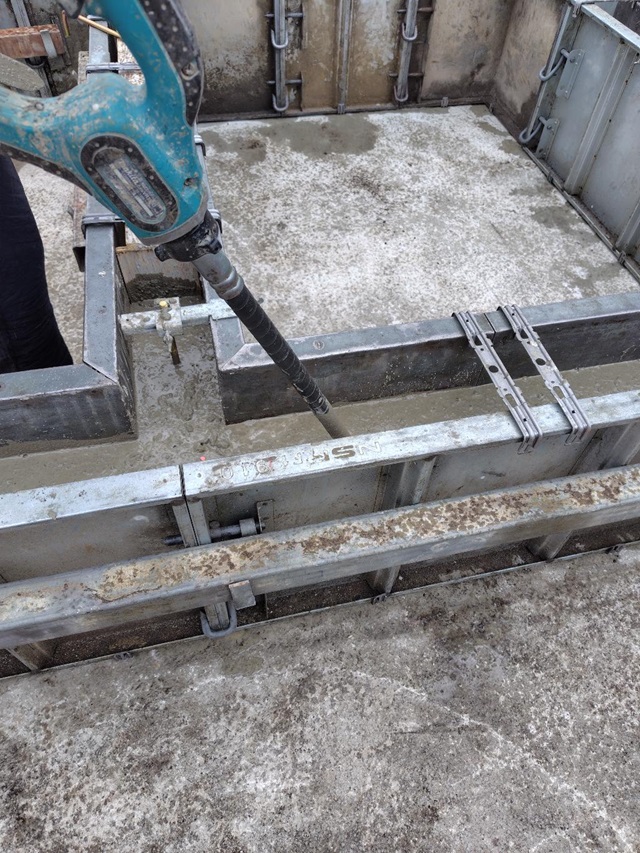

2024.4.1
検査を無事クリアし、土台部分にコンクリートが流し込まれました。
振動を与えながら空気を抜いていきます。

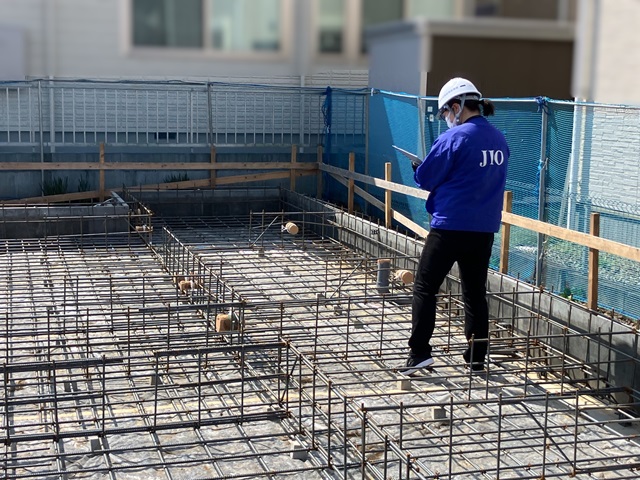

2024.4.1
第三者機関による配筋検査を行いました。
間隔・鉄筋の太さなど、しっかりと施工されているか細かく確認を行っていきます。
この検査をクリアしてからコンクリートを流し込んでいきます。
2024.4.1

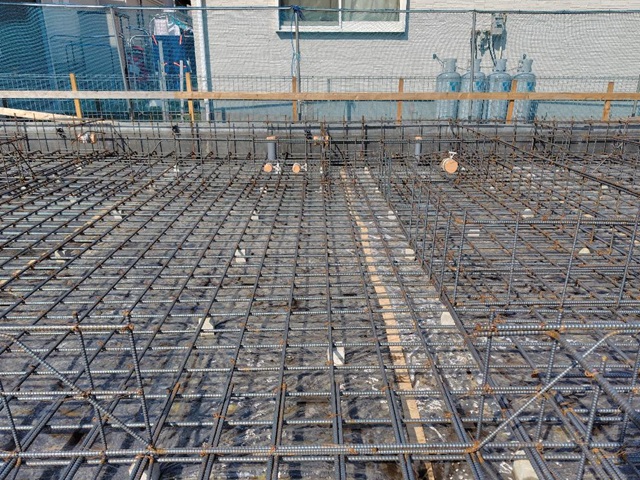

基礎の配筋が組まれました。
キレイにそろった配筋、気持ちいいですね。
この後、第三者機関による配筋検査を受けます。

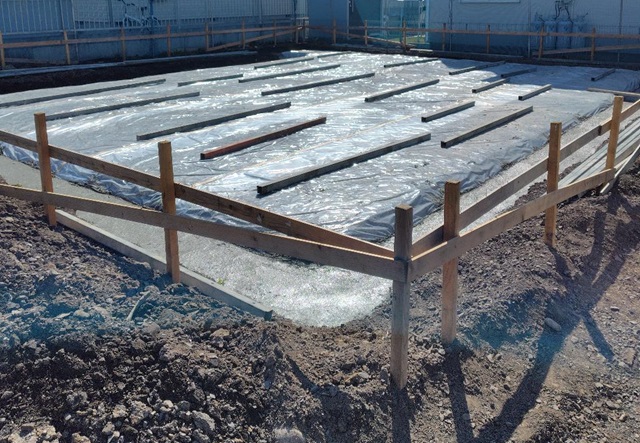

2024.3.21
地面から基礎内への湿気の侵入を防ぐために、防湿シートが施工されました。
この後、基礎の枠が組まれ、配筋が組まれていきます。
2024.3.21
基礎工事が始まりました。
夏にはお家が完成し、お客様の笑顔が見られるはずです。

2024.3.19

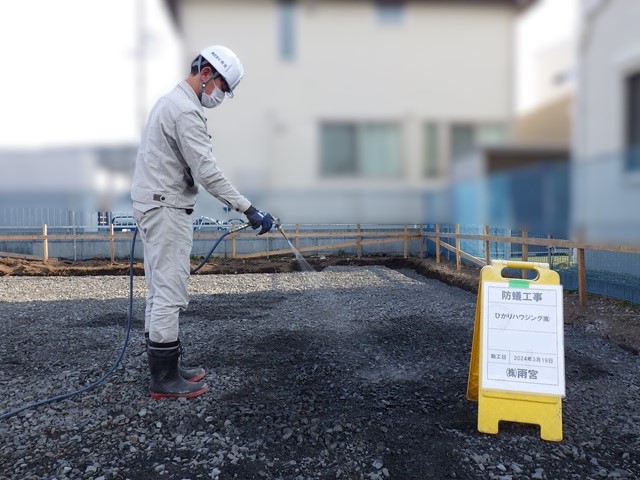

基礎工事が始まっていく前に、建築予定の場所に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌からしっかりと対策をしていきます。
